Se só puder financiar uma parte da lista de renovações pendentes, devo classificar o trabalho por risco, custo, prazos de conformidade, impacto no serviço e calendário — e não por quem fala mais alto. Essa é a ideia central. Com a manutenção adiada em $650 mil milhões e alguns custos de reparação que aumentaram de $8 por jarda quadrada. para $65 por jarda quadrada. Quando o trabalho fica a esperar demasiado tempo, o atraso pode transformar uma pequena correção num grande prejuízo financeiro.
Eis o resumo:
- Começo por uma lista de ativos bem organizada em todos os locais
- Atribuo uma pontuação a cada item em relação a probabilidade de falha e impacto
- Comparo projetos utilizando risco eliminado por cada $1 gasto
- Quando os prazos se aproximam, dou prioridade às tarefas de conformidade obrigatórias
- Eu construo um plano plurianual que se enquadre nos limites orçamentais anuais
- Registo todas as decisões relativas a substituições, adiamentos e pacotes para análise posterior
Alguns números permitem compreender rapidamente o problema:
- O trabalho adiado pode aumentar os custos futuros em cerca de 4:1
- Alguns danos causados pela água podem fazer com que os custos de reparação aumentem 3 a 5 vezes em cerca de 6 meses
- FCI acima 0.10 aponta frequentemente para um mau estado
- FCI acima 0.30 aponta frequentemente para a substituição
- Ao longo de um 30 anos durante esse período, a renovação planeada pode reduzir o custo total em cerca de 40% versus trabalho reativo
Eu dividiria o processo em quatro etapas:
- Linha de base os dados relativos aos ativos, ao estado e aos custos
- Classificação cada projeto com regras de pontuação fixas
- Sequência o trabalho por ano, dentro de um orçamento definido
- Documento a razão por detrás de cada decisão de financiamento

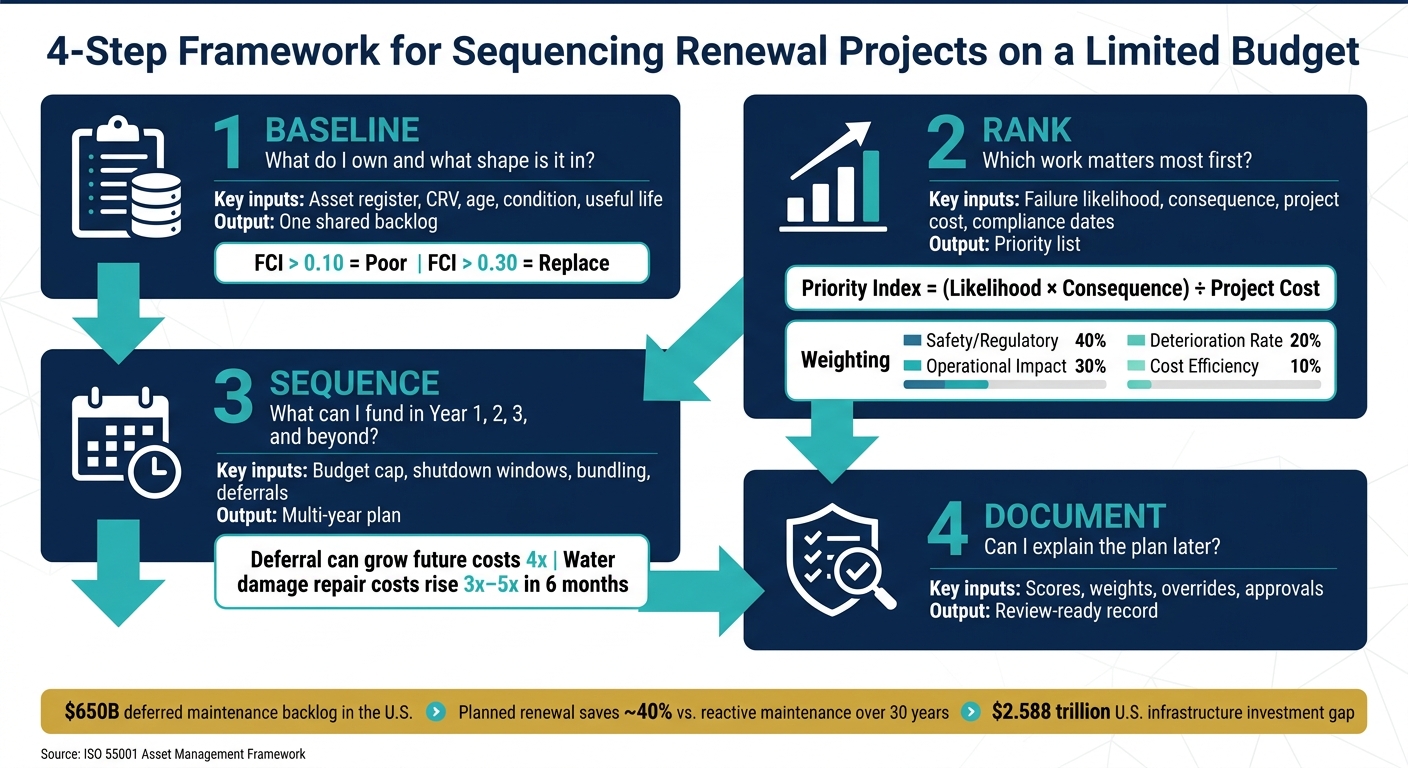

Estrutura em 4 etapas para a sequenciação de projetos de renovação com um orçamento limitado
Avaliação e priorização de riscos na gestão de ativos municipais
sbb-itb-5be7949
Comparação rápida
| Etapa | O que estou a decidir | Principais contributos | Saída |
|---|---|---|---|
| Linha de base | O que é que tenho e em que estado está? | Registo de ativos, CRV, idade, estado, vida útil | Uma lista de tarefas partilhada |
| Classificação | Qual é o trabalho mais importante para começar? | Probabilidade de falha, impacto, custo do projeto, prazos previstos | Lista de prioridades |
| Sequência | O que posso financiar no 1.º, 2.º e 3.º anos e nos anos seguintes? | Limite orçamental, períodos de encerramento, agrupamento, adiamentos | Plano plurianual |
| Documento | Posso explicar o plano mais tarde? | Pontuações, ponderações, substituições, aprovações | Registo pronto para revisão |
A ideia principal do artigo é simples: Quando o dinheiro cobre apenas uma parte da necessidade, o melhor plano é aquele que consigo explicar com dados, uma lógica de custos e uma documentação clara.
1. Estabelecer uma base de referência fiável em termos de ativos e riscos antes de classificar os projetos
Antes de classificar os projetos, é necessário dispor de um sistema comum para todo o portfólio. Se cada local utilizar nomes de ativos, regras de condição ou pressupostos de custos diferentes, a lista de projetos pendentes transforma-se numa comparação entre coisas que não têm nada a ver umas com as outras.
A carteira de renovações só se torna comparável quando todas as instalações utilizam a mesma hierarquia de ativos, as mesmas definições de estado e a mesma base de custos.
Criar um inventário padronizado de ativos e uma visão do seu estado
Uma base de referência sólida começa com dados consistentes, e não com dados perfeitos. No mínimo, cada ativo da carteira deve ter:
- um identificador único
- uma classificação por sistema, como Coberturas, Instalações Elétricas ou AVAC
- Valor de Substituição Atual (CRV)
- uma data de instalação
- uma vida útil restante estimada
- um índice de condição [4][1]
O Índice do estado das instalações (FCI) é uma forma comum de comparar ativos entre diferentes classes [4][1]. É calculado dividindo o custo total de manutenção diferida pelo CRV. Em termos simples, indica o montante das reparações necessárias em relação ao custo de substituição do ativo.
Os limiares do FCI ajudam as equipas a classificar o estado dos animais de forma consistente. Um FCI superior a 0,10 indica um estado deficiente. Acima de 0,30, a substituição é normalmente a melhor opção [1].
| Gama FCI | Estado | Ação necessária |
|---|---|---|
| 0.00 – 0.05 | Bom | Manutenção de rotina |
| 0.05 – 0.10 | Justo | Investimento direcionado |
| 0.10 – 0.30 | Pobres | Programa de investimento prioritário |
| 0.30+ | Crítico | Substituição ou renovação profunda |
Um registo centralizado de ativos, aliado a inspeções móveis, ajuda a manter os dados sobre o estado dos ativos alinhados entre todas as instalações. Assim que o portfólio estiver normalizado, cada projeto pode ser avaliado com base nos mesmos critérios.
Avaliar as consequências de uma falha em termos operacionais, e não apenas em termos técnicos
A avaliação das consequências deve ir além do próprio ativo. Uma infiltração no telhado ou uma avaria no sistema de climatização não são apenas um problema técnico. Podem afetar as pessoas, a prestação de serviços, a conformidade e os custos, tudo ao mesmo tempo.
É por isso que a avaliação das consequências deve abranger cinco dimensões: segurança, perturbação do serviço, exposição regulamentar, impacto financeiro e danos ambientais ou à comunidade [3][7]. Uma escala comum de 1 a 5 funciona bem neste caso. Nessa escala, um 5 significa um risco iminente para a segurança da vida, enquanto um 1 significa que não há impacto significativo [3].
Uma ponderação comum é:
- Segurança/Normativa: 40%
- Impacto operacional: 30%
- Taxa de deterioração: 20%
- Relação custo-eficiência: 10% [1]
O segredo é chegar a acordo quanto a esses pesos antes de qualquer um começa a atribuir pontuações. Se os pesos forem alterados a posteriori, as equipas podem influenciar os resultados a favor de um projeto específico. E é aí que a confiança começa a desvanecer-se.
Essa pontuação é, então, incorporada diretamente na classificação do projeto.
Definir a governação de dados de forma a que o backlog resista a uma revisão de auditoria
Uma lista de tarefas priorizadas requer um processo que as pessoas possam acompanhar. Documente o método, defina as regras de pontuação e mantenha um registo com controlo de versões de cada atualização [1][3].
As funções também são importantes. Os gestores de ativos são responsáveis pelos dados relativos ao estado dos ativos. As equipas operacionais confirmam os índices de impacto no serviço. O departamento financeiro verifica as premissas relativas aos custos. Os responsáveis pela sustentabilidade e conformidade verificam os dados regulamentares e relativos às emissões de carbono. Essa divisão de tarefas torna mais fácil defender a carteira de projetos quando as decisões de financiamento são adiadas.
Associar esta estrutura a ISO 55001 para a gestão de ativos e ISO 31000 no âmbito da gestão de riscos, proporciona ao processo um quadro de referência que os reguladores e os auditores já conhecem [6].
Deve também estabelecer regras rigorosas sobre o que se considera um pedido de emergência fora do ciclo normal e, em seguida, acompanhar a frequência com que cada departamento recorre a essa derrogação. Se um departamento continuar a apresentar pedidos de emergência, isso geralmente indica inconsistências na atribuição de pontuação ou uma governação deficiente [3].
Com uma base de referência fiável já estabelecida, o próximo passo consiste em classificar os projetos de acordo com o risco e o efeito da intervenção.
2. Converter os itens da lista de pendências em prioridades de renovação comparáveis e baseadas no risco
Assim que tiver uma base de referência clara e padronizada, a próxima tarefa é mais difícil: transformar centenas de itens do backlog numa única lista ordenada que consiga defender.
Essa é a parte difícil. Um telhado em mau estado, quadros elétricos envelhecidos e um sistema de extinção de incêndios não conforme são problemas completamente diferentes. Mas, quando chega a altura da elaboração do orçamento, é necessário colocá-los lado a lado para que se possa decidir o que deve ser financiado em primeiro lugar. Depois de padronizar a lista de pendências, converta cada item numa pontuação de prioridade comparável.
Calcular a prioridade do projeto com base na probabilidade, nas consequências e no efeito da intervenção
A forma mais clara de classificar os projetos é através de um Índice de Prioridade:
Índice de prioridade = (Probabilidade de falha × Consequência da falha) / Custo do projeto [6]
Ajustar a probabilidade com base na idade, na exposição e no histórico de falhas. Avaliar a gravidade através de uma combinação ponderada entre o risco de segurança ou regulamentar, o impacto operacional e o impacto direto nos custos [1][6]. Isso dá-lhe uma classificação inicial. A partir daí, ajuste-a com base na quantidade de risco que o trabalho proposto realmente elimina.
Isto é importante porque um ativo de alto risco não deve, automaticamente, ficar no topo da lista. Se o trabalho planeado apenas eliminar parte do risco, a sua posição na classificação poderá ter de ser rebaixada.
Fique também atento a risco em cadeia. As membranas do telhado e os pontos de infiltração de água são bons exemplos. Se adiar a sua reparação, os custos podem aumentar rapidamente [1]. Esse risco de escalada diz-lhe muito sobre a redução do risco por dólar, pelo que deve fazer parte da pontuação.
Incluir o custo do ciclo de vida, a urgência em matéria de conformidade e o impacto em termos de emissões de carbono na classificação
Os prazos regulamentares podem prevalecer sobre a pontuação quando a data de conformidade se insere no período de planeamento [5][1]. Se um projeto for exigido por regulamentos federais ou estaduais, tem uma data limite fixa. Se essa data não for cumprida, poderá incorrer em responsabilidade legal ou multas. Esses itens devem ser assinalados como urgentes em termos de conformidade.
Custo do ciclo de vida e eficiência de capital Não te limites ao preço inicial. Por vezes, um investimento menor agora ajuda-te a evitar uma despesa de capital muito maior mais tarde. Em termos simples, o projeto mais barato no papel nem sempre é a melhor forma de gastar o dinheiro [1].
Impacto nas emissões de carbono e no consumo de energia Isto é cada vez mais importante para as entidades públicas e os proprietários imobiliários com compromissos em matéria de ESG. A eficiência energética, a redução das emissões e as tecnologias verdes podem ser incluídas como critérios ponderados quando a sustentabilidade faz parte do mandato [3][4].
Como as classificações dos projetos variam consoante os diferentes métodos de priorização
O método que escolher determina quais os projetos que passam para o topo e, por vezes, a mudança é drástica. A tabela abaixo mostra como quatro abordagens comuns podem classificar o mesmo portfólio de formas diferentes.
| Método | Foco principal | Compromisso fundamental |
|---|---|---|
| Apenas risco (Probabilidade × Consequência) | Segurança e fiabilidade | Pode comprometer a eficiência em termos de custos [6] |
| Risco + Custo ((Probabilidade × Consequência) / Custo do projeto) | Redução do risco por dólar gasto | Os projetos de segurança críticos e de elevado custo podem descer na classificação [6] |
| Multicritério | Alinhamento entre segurança, retorno sobre o investimento (ROI) e ESG | Requer pesos acordados [3][5] |
| Apenas condição (FCI) | Deterioração física | Mostra apenas o estado [1][4] |
A maioria das organizações recorre a uma abordagem multicritério ponderada. A segurança e a conformidade regulamentar têm normalmente o maior peso, muitas vezes em torno de 30% a 40%, sendo o restante repartido entre a preservação de ativos, o impacto financeiro e outros fatores de planeamento [3][1]. O segredo é utilizar um conjunto fixo de ponderações em toda a carteira e, em seguida, aplicar essas classificações na sequenciação.
Essa lista ordenada passa a constituir o dado de entrada para a sequência plurianual.
3. Organizar os projetos de máxima prioridade num plano de ação plurianual, sujeito a restrições orçamentais
Uma pontuação de prioridade indica-lhe o que deve financiar em primeiro lugar. A sequenciação indica-lhe quando Cada projeto pode ser realizado dentro de um limite orçamental definido. Utilize a lista ordenada da Secção 2 para distribuir os projetos pelos anos que melhor equilibrem o risco, o acesso e o orçamento.
Classifique os projetos nos anos em que reduzem mais o risco
A cronologia constitui uma camada à parte. Um projeto pode avançar para uma fase anterior ou posterior, mesmo que a sua pontuação se mantenha inalterada. Isto porque é a sequência que transforma as pontuações de risco em anos de financiamento.
Divida a carteira de projetos em três horizontes de planeamento: imediato (0–12 meses) para questões de segurança e conformidade crítica, a curto prazo (1–3 anos) para o risco operacional e planeado (3–5 anos) para renovações ao longo do ciclo de vida [1]. Depois, acrescente os limites no terreno que condicionam a entrega, como janelas de acesso sazonais, períodos de pico em que não existem opções alternativas e períodos de paragem [6]. Defina o Ano 1 para trabalhos urgentes de segurança e conformidade. Mantenha os anos seguintes flexíveis, para que possa responder a novos dados de inspeção, alterações no financiamento ou novas regras de conformidade [8].
Agrupe as tarefas quando isso reduzir as perturbações, proteger a continuidade do serviço e diminuir os custos ao longo do ciclo de vida [6] [4]. Se uma estrada já estiver aberta para repavimentação, a substituição simultânea das condutas de água antigas reduz normalmente tanto os transtornos como os custos [7]. Esse tipo de coordenação pode fazer com que um projeto avance na sequência, mesmo quando a sua pontuação, por si só, não seria suficiente para [7]. Essas decisões relativas ao calendário são, em seguida, tidas em conta na avaliação do orçamento anual, na etapa seguinte.
Utilize cenários orçamentais para decidir o que deve ser financiado agora, adiado ou agrupado
Assim que os projetos estiverem definidos num cronograma, compare-os com o limite orçamental anual e veja o que se enquadra. Financie primeiro os trabalhos de alto risco e com consequências significativas. Agrupe as renovações relacionadas sempre que isso permitir poupar dinheiro. Adie os itens de menor risco apenas quando o risco adicional e o aumento dos custos se mantiverem aceitáveis dentro do período financiado.
O adiamento tem um custo. Adiar a manutenção essencial para além do intervalo recomendado pode resultar em custos de reparação futuros cerca de quatro vezes superiores ao custo atual do adiamento [1]. As avarias no telhado e as infiltrações de água têm consequências ainda mais graves. Os danos secundários nos sistemas estruturais e interiores podem fazer com que os custos de reparação aumentem entre 3 e 5 vezes em apenas seis meses [1]. Registe os adiamentos por risco, e não pelo volume de reclamações.
Os projetos que não se enquadrem no período de financiamento devem ser transferidos para uma lista documentada de necessidades não financiadas, ordenados por prioridade e prontos para serem considerados caso surjam subvenções ou financiamentos pontuais [2]. Essa lista também ajuda na apresentação de candidaturas a subvenções e proporciona aos conselhos de administração uma visão clara dos riscos diferidos.
Comparação entre estratégias de sequenciação dentro do mesmo limite orçamental
A estratégia de sequenciamento altera os resultados, mesmo quando o orçamento total se mantém inalterado. A tabela abaixo compara quatro abordagens comuns relativamente aos fatores que, normalmente, mais interessam aos decisores.
| Estratégia de sequenciação | Motivador principal | Redução de riscos | Perfil de custos | Continuidade do serviço | Resultado em matéria de sustentabilidade |
|---|---|---|---|---|---|
| O risco em primeiro lugar | Probabilidade × Consequência | Mais alto | Moderado | Elevado – evita falhas | Baixo, a menos que sejam adicionados critérios ESG |
| A conformidade em primeiro lugar | Prazos regulamentares e responsabilidade legal | Elevado (aspetos legais/de segurança) | Variável | Moderado | Baixa |
| O Carbono em Primeiro Lugar | Objetivos em matéria de energia e ESG | Moderado | Investimento inicial mais elevado / despesas operacionais mais baixas | Variável | Mais alto |
| Híbrido (multicritério) | Segurança ponderada, ROI e ESG | Equilibrado | Otimizado | Elevado | Elevado |
A maioria das carteiras obtém melhores resultados com a abordagem híbrida [1] [3] porque concilia segurança, custos, continuidade do serviço e sustentabilidade. Uma sequência que dê prioridade exclusiva ao risco pode ignorar poupanças em termos de eficiência energética. Uma sequência que dê prioridade exclusiva às emissões de carbono pode deixar itens críticos de segurança sem financiamento suficiente. A modelação de cenários permite testar cada sequência em horizontes temporais de 5 a 30 anos, comparando-as com as metas orçamentais, energéticas e de carbono.
Registe a lógica de sequenciamento, os pressupostos e as aprovações, para que o plano de ação possa ser validado numa auditoria.
4. Documentar a fundamentação e elaborar resultados de investimento prontos para auditoria
Assim que a sequência estiver definida, a próxima tarefa consiste em prepará-la para análise pelo conselho de administração, pelo regulador e pela entidade financiadora. Cada etapa deve ser rastreável, desde os dados brutos dos ativos até à ordem final do projeto. Isso significa documentar os critérios de pontuação, ponderações, limiares e exceções antes de Início da classificação. Um avaliador deve ser capaz de acompanhar todas as decisões de classificação sem ter de reabrir o modelo de pontuação.
Defina cada nível de pontuação uma única vez e utilize essas mesmas definições em todos os avaliadores [3]. Documente também os pressupostos relativos aos custos ao longo do ciclo de vida e os limiares de risco que determinam a divisão imperdível de poderia fazer projetos e quaisquer alterações manuais aplicadas à classificação. Se um projeto for reposicionado devido a uma dependência, a uma oportunidade de agrupamento ou a uma restrição orçamental, de acesso ou de dependência, anexe uma justificação por escrito a essa alteração [3].
A etapa final deve incluir também a aprovação da comissão de avaliação ou do conselho de ativos. Esse registo de aprovação é importante. Se houver uma mudança na liderança ou se uma entidade financiadora perguntar por que razão um projeto foi priorizado em detrimento de outro, terá um registo escrito claro.
Os três resultados de que os decisores necessitam
Os decisores não precisam da pasta de trabalho completa. Precisam dos resultados que os ajudem a agir.
Em primeiro lugar, um plano de renovação baseado no risco. Isto deverá apresentar as classificações dos projetos, as pontuações do Índice de Condição das Instalações (FCI) e os perfis de despesas por horizonte de planeamento, abrangendo os aspetos de risco, fiabilidade do serviço, estado de conformidade e exposição às emissões de carbono [1][2]. Em termos simples: responde:, O que é que estamos a fazer e em que ordem?
Em segundo lugar, um plano de investimento plurianual com orçamentos anuais em dólares americanos. Este é o plano financiado, normalmente um plano quinquenal inserido num horizonte de planeamento de 10 a 20 anos, atualizado anualmente à medida que são disponibilizados novos dados sobre a situação [2]. Deverá também incluir uma lista paralela de necessidades não financiadas que mostre a discrepância entre as necessidades identificadas e os recursos disponíveis, ordenada por prioridade e pronta para a apresentação de candidaturas a subvenções [2].
Em terceiro lugar, um resumo do impacto. Os decisores precisam de ter uma visão das alterações previstas na exposição ao risco, nos níveis de serviço, no estado de conformidade, no custo do ciclo de vida e nas trajetórias energéticas e de emissões de carbono, caso o plano venha a ser financiado — e do que acontecerá caso não seja financiado [4]. Há uma figura que deve estar em destaque: Análise de custos da manutenção proativa versus reativa mostra que as estratégias proativas podem poupar cerca de 40% em comparação com a manutenção diferida ou reativa ao longo de um ciclo de vida de 30 anos [2].
Utilize relatórios padronizados que estejam em conformidade com os princípios da norma ISO 55001, para que os mesmos dados e cenários sejam mantidos ao longo de cada ciclo de revisão. Desta forma, a documentação mantém-se consistente nas revisões do conselho de administração, nos pedidos regulamentares e nos pedidos de subvenção.
Conclusão: Um método claro para financiar, em primeiro lugar, as renovações adequadas
Quando a lista de tarefas pendentes é maior do que o orçamento, a ordem é importante. É isso que transforma um conjunto de necessidades concorrentes numa ordem de investimento que se pode defender. O método é simples: definir a linha de base, classificar, ordenar e documentar. E o que está em jogo não é pouca coisa. O Défice de investimento em infraestruturas nos EUA atingiu $2,588 biliões [5], pelo que o capital limitado deve ser canalizado, em primeiro lugar, para as renovações de maior risco.
Essa sequência fornece aos responsáveis uma justificação clara para o financiamento no 1.º ano, os adiamentos no 3.º ano e o apoio necessário para a auditoria. Se um conselho de administração ou uma entidade financiadora perguntar por que razão um projeto foi prioritário em relação a outro, a resposta já se encontra no registo – apoiada por pontuações FCI, ponderações de risco, dados sobre os custos ao longo do ciclo de vida e exceções registadas.
O objetivo não é um plano perfeito. Trata-se de um plano defensável que recorre a dados objetivos, se adapta à medida que as condições mudam e financia, em primeiro lugar, os ativos certos.
FAQs
Como devo começar se os dados dos meus ativos estiverem incompletos?
Não espere por dados perfeitos. Se adiar as decisões, os riscos financeiros e do dia-a-dia podem aumentar rapidamente.
Comece pelos dados de que já dispõe e organize-os num quadro de decisão claro. Em seguida, recorra ao parecer de especialistas para garantir a coerência desse quadro em todos os ativos e equipas. Se faltarem alguns dados, utilize indicadores práticos, como a idade do ativo, o material e as condições do local, para estimar o risco.
A partir daí, melhore a qualidade dos dados ao longo do tempo, concentrando-se primeiro nas lacunas mais importantes.
Em que circunstâncias é que as questões de conformidade devem prevalecer sobre um projeto com um risco por dólar mais elevado?
O trabalho de conformidade deve ter prioridade sobre os projetos com maior risco por dólar quando envolver segurança das pessoas, requisitos legais ou incumprimento das normas regulamentares.
Porquê? Porque estes casos acarretam responsabilidade jurídica direta, risco de danos pessoais ou obrigações que têm de ser cumpridas. Na maioria dos quadros de avaliação, isso torna-os prioridades imediatas e inegociáveis, que se sobrepõem a outros investimentos de capital.
Com que frequência devo atualizar a sequência de renovação?
Atualize a sua sequência de renovação pelo menos uma vez por ano, no âmbito de um ciclo de planeamento repetível que se integre no resto do seu processo. Os dados relativos ao estado dos ativos estão em constante evolução, pelo que a sequência deve ter flexibilidade suficiente para refletir alterações no desempenho, projetos concluídos, novos riscos e alterações orçamentais.
Os projetos para o ano em curso são normalmente definidos. No entanto, os anos seguintes de um plano plurianual devem ser revistos e ajustados anualmente. Isso permite que o plano se mantenha defensável, relevante e alinhado com os objetivos organizacionais a longo prazo.
