Del atraso de mantenimiento al plan de inversión: convertir datos fragmentados en decisiones CAPEX claras

Del atraso de mantenimiento al plan de inversión: convertir datos fragmentados en decisiones CAPEX claras

Gestionar mantenimiento y planificación de capital suele ser abrumador cuando los datos están dispersos, las infraestructuras envejecen y las intervenciones son reactivas. El resultado es conocido: retrasos caros, reparaciones de emergencia, presupuestos tensos e inversiones difíciles de defender. La salida pasa por centralizar datos y planificar con un enfoque basado en riesgos:

  • Centralizar datos de activos: crear un inventario único que combine datos estáticos, como edad y especificaciones, con datos dinámicos, como estado, rendimiento y criticidad.
  • Usar modelos predictivos: pasar de estimaciones aproximadas a prever fallos de activos y priorizar según riesgo e impacto económico.
  • Adoptar métricas normalizadas: indicadores como Facility Condition Index (FCI) y Capital Asset Priority Index (API) ayudan a comparar activos y justificar decisiones.
  • Simular escenarios: contrastar opciones presupuestarias para equilibrar coste, riesgo y resultados.
  • Alinearse con ISO 55001: crear planes transparentes, auditables y conectados con los objetivos de la organización.

Comprender los atrasos de mantenimiento y los datos fragmentados

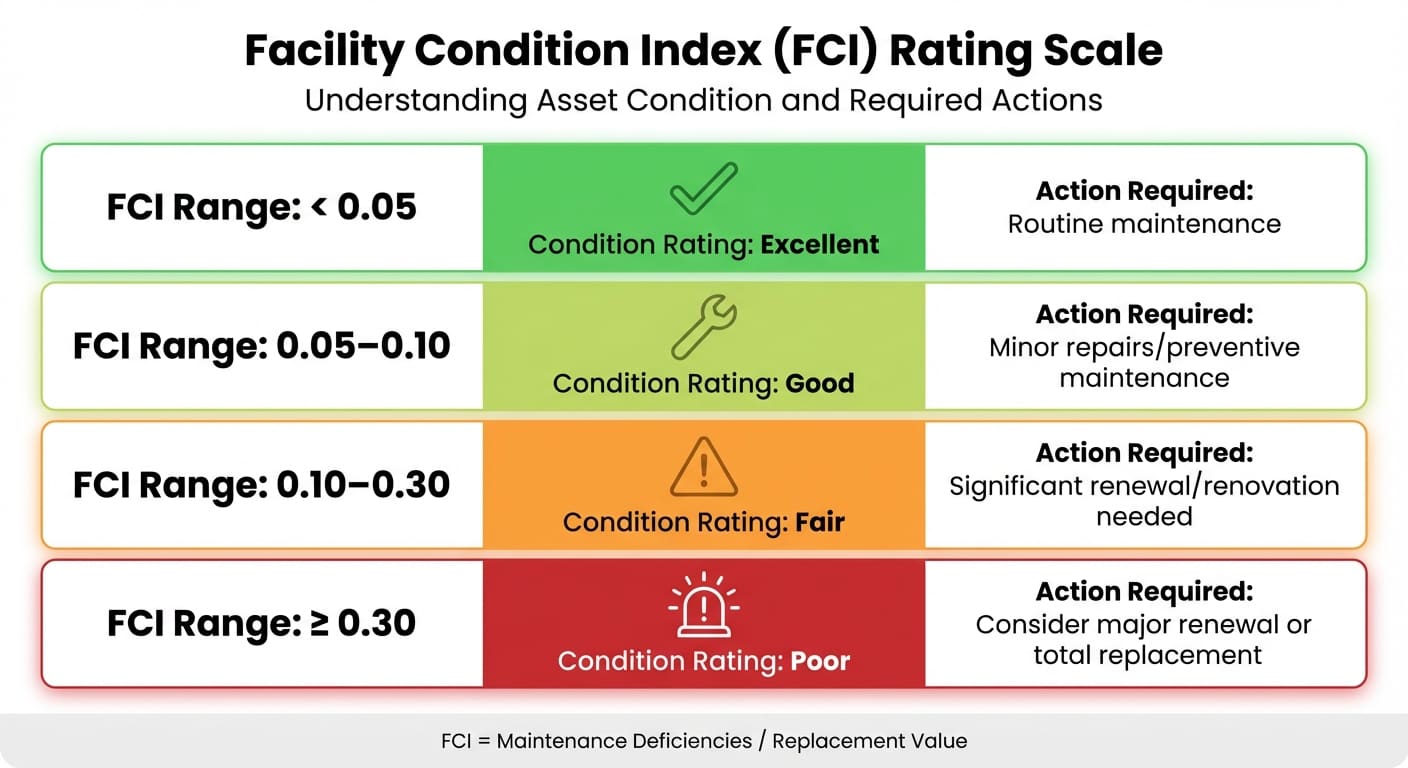

Escala de Facility Condition Index (FCI) y acciones requeridas

Escala de Facility Condition Index (FCI) y acciones requeridas

Por qué se acumula el atraso de mantenimiento

Los atrasos de mantenimiento se acumulan por tres causas principales: recursos limitados, infraestructura envejecida y cultura reactiva. Los recortes presupuestarios y la falta de personal retrasan tareas rutinarias. Con el tiempo, esas demoras crecen hasta convertirse en problemas mayores. Lo que empieza como un cambio de filtro HVAC puede terminar en una renovación completa del sistema. Laurentian University lo vivió en mayo de 2025, cuando tuvo que destinar 2,1 millones de dólares a resolver problemas en su edificio Alphonse Raymond [5].

La edad de los activos intensifica el problema. A medida que los sistemas se acercan al final de su vida útil, fallan más deprisa de lo que la organización puede reemplazarlos, sobre todo si la planificación financiera se limita a ciclos anuales. Un enfoque reactivo, que solo actúa tras la avería, desplaza el mantenimiento preventivo y posterga proyectos planificados.

Se produce así un efecto acumulativo: pequeñas reparaciones diferidas se transforman en emergencias costosas. Sistemas HVAC mal mantenidos no solo fallan; también consumen más energía. Defectos estructurales pueden convertirse en riesgos de seguridad y sanciones. Alrededor del 87 % de las empresas externaliza alguna tarea de mantenimiento, a menudo por falta de mano de obra interna [7].

El atraso no solo eleva costes. También degrada la calidad de los datos necesarios para decidir bien.

Cómo afectan los datos fragmentados a la toma de decisiones

Cuando el atraso crece, la información suele quedar repartida entre sistemas desconectados. Las órdenes de trabajo viven en una plataforma, los informes de inspección en hojas de cálculo y los datos de automatización de edificios en otro entorno. Sin integración, los comités de inversión ven una imagen incompleta de la salud de los activos y terminan decidiendo con benchmarks genéricos o intuición [2].

Esa falta de visibilidad genera errores caros: sobre-mantener activos que aún pueden esperar, sustituir demasiado pronto componentes con vida útil restante o ignorar fallos incipientes porque no aparecen en el informe correcto. La entrada manual en GMAO antiguas introduce además retrasos e inconsistencias [6]. Si los sistemas de automatización de edificios no se comunican, los gestores pierden capacidad para identificar qué sedes necesitan atención inmediata.

Las consecuencias a largo plazo son serias. Sin seguimiento fiable, los activos se deterioran antes, se reemplazan prematuramente y reducen el valor patrimonial. Solo alrededor del 35 % de los proyectos cumple sus objetivos iniciales; una de las causas recurrentes es la mala visibilidad del dato, que lleva a evaluar mal riesgos y asignar recursos de forma ineficiente [9].

Evaluación de línea base: métricas y herramientas clave

Para pasar de reparaciones reactivas a inversiones planificadas, hay que medir el atraso con indicadores comparables. Uno de los más utilizados es el Facility Condition Index (FCI), que calcula la relación entre deficiencias de mantenimiento y valor de reposición de una instalación.

Rango FCIEstadoAcción requerida
< 0,05ExcelenteMantenimiento rutinario
0,05-0,10BuenoReparaciones menores / mantenimiento preventivo
0,10-0,30AceptableRenovación significativa necesaria
>= 0,30DeficienteConsiderar renovación mayor o sustitución total

Un FCI inferior a 0,05 indica una instalación en muy buen estado; un valor igual o superior a 0,30 señala problemas graves que pueden requerir renovación completa [10].

El modelado predictivo de ciclo de vida complementa las inspecciones. Puede ofrecer resultados por menos del 20 % del coste de una inspección de campo completa y en aproximadamente la mitad de tiempo [3]. El sistema UNIFORMAT II ayuda a clasificar componentes de edificios, como subestructura, envolvente, interiores y servicios. Al combinar FCI con Capital Asset Priority Index (API), las organizaciones pueden decidir qué activos requieren inversión inmediata y cuáles podrían ser candidatos a desinversión [11].

Centralizar datos de activos para decidir mejor

Construir un inventario centralizado de activos

Una vez evaluado el atraso, el siguiente paso es crear un registro de activos completo. Cada activo debe documentarse con datos coherentes: edad, ubicación, especificaciones, estado, vida útil remanente y coste de reposición. El objetivo es sustituir la combinación de hojas de cálculo, software obsoleto y sistemas aislados por una fuente única de verdad [13][14].

Empiece definiendo qué activos entran en el perímetro. Muchas organizaciones priorizan edificios de más de 5.000 pies cuadrados o activos críticos para la operación [3][1]. Después, use una clasificación como UNIFORMAT II, que organiza activos en elementos principales, grupos de elementos y elementos individuales [3]. Esto permite comparar hospitales, oficinas o infraestructuras de transporte con un lenguaje común.

“Para implantar con eficacia un programa de gestión de activos inmobiliarios basado en cartera, se necesitan datos precisos de toda la cartera de instalaciones que permitan tomar decisiones de ciclo de vida.” – National Research Council [1]

El inventario debe integrar datos estáticos y dinámicos. Los primeros describen el activo; los segundos muestran qué está cambiando y dónde aparece riesgo. Oxand Simeo reúne ambas capas en una base de datos centralizada, calcula indicadores como FCI y apoya la construcción de planes de capital plurianuales [12][3][1].

Inspecciones digitales y captura de datos

La captura manual genera errores y retrasos. Un técnico que toma notas en papel debe transcribirlas después, aumentando el riesgo de pérdida o interpretación incorrecta. Las herramientas digitales permiten registrar estado, riesgo, fotos y comentarios directamente en campo [1].

Simeo GO, la aplicación móvil de inspección de Oxand, permite ejecutar inspecciones guiadas sin conexión, añadir fotografías, comentarios y puntuaciones de estado normalizadas. Al recuperar conexión, los datos se sincronizan automáticamente con Simeo™. Así se reduce el error humano y los responsables presupuestarios trabajan con información actualizada [1].

La mejora puede ser notable. En 2009, la U.S. Coast Guard adoptó Building Information Modeling (BIM) para planificación de instalaciones y redujo un 98 % el tiempo y esfuerzo necesarios para actualizar su base de datos de facility management [1].

Calidad y gobierno del dato

Centralizar no basta si los datos no son fiables. Una información deficiente puede justificar sustituciones prematuras o, al contrario, ocultar fallos críticos. El gobierno del dato asegura precisión, consistencia y preparación para auditorías.

Defina protocolos claros de recogida y validación, usando marcos como UNIFORMAT II. Incorpore reglas que detecten errores al momento: si una puntuación de estado queda fuera del rango esperado, el sistema debe marcarla para revisión. Las auditorías de campo periódicas son necesarias; cuando se usan modelos predictivos de ciclo de vida, conviene verificar al menos el 10 % de instalaciones mediante inspecciones detalladas para mantener la precisión [3].

“Ningún dato antes de tiempo… Todo sistema y todo elemento de datos debe estar directamente relacionado con la toma de decisiones en algún nivel.” – National Research Council [1]

La frecuencia de actualización debe depender del riesgo. Activos críticos pueden revisarse cada año; activos menos críticos, cada tres a cinco años. Este enfoque mantiene el inventario preparado para auditoría sin sobrecargar presupuesto ni equipos [1]. Las evaluaciones profesionales de condición suelen costar entre 0,07 y 0,60 dólares por pie cuadrado, por lo que priorizar dónde inspeccionar en detalle es una decisión financiera relevante [1].

Convertir datos en planes CAPEX basados en riesgos

Usar modelos predictivos basados en riesgo

Con datos centralizados y validados, el siguiente paso es traducirlos en decisiones CAPEX. Los modelos predictivos simulan cómo envejecen los activos, estiman probabilidad de fallo y calculan impacto económico. Frente a decisiones basadas solo en edad o recomendaciones del fabricante, incorporan dos dimensiones: probabilidad de fallo, según estado, edad y uso; y consecuencia del fallo, según seguridad, continuidad, cumplimiento y coste [4].

Oxand Simeo™ utiliza más de 10.000 modelos propios de envejecimiento y deterioro, combinados con más de 30.000 reglas de mantenimiento desarrolladas durante dos décadas. No exige desplegar sensores IoT densos en todos los activos: aplica modelado probabilístico a datos existentes, como inspecciones, órdenes de trabajo y atributos de activos, para prever rendimiento a lo largo del ciclo de vida. Así identifica qué intervenciones son urgentes y cuáles pueden diferirse de forma defendible.

El modelado predictivo puede costar menos del 20 % de una evaluación de campo completa y entregar resultados en la mitad de tiempo [3]. Además, la analítica avanzada aplicada a planificación de infraestructuras puede generar ahorros del 5 % al 15 % a escala de cartera [2].

“Sustituir demasiado pronto desperdicia vida útil restante. Sustituir demasiado tarde implica pagar por fallos, mantenimiento, sanciones o pérdida de capacidad.” – Philippe Jetté, Product Manager de planificación de inversiones en activos (AIP), IBM [4]

Marcos de priorización multicriterio

La evaluación de riesgos es solo el inicio. Un marco de priorización debe reflejar también objetivos organizativos: continuidad del servicio, coste de ciclo de vida, seguridad, cumplimiento, carbono y disponibilidad presupuestaria. Esto evita que la decisión dependa únicamente del estado físico.

Empiece definiendo un marco de valor de ciclo de vida. Si seguridad y rendimiento ambiental son prioritarios, el modelo debe incluir costes de fallo asociados: ingresos perdidos, sanciones, emisiones, reputación y riesgo operativo. Indicadores como API, recogidos en ASTM E-2495, ayudan a medir la criticidad de una instalación. Combinado con FCI, permite construir una matriz: activos críticos en mal estado reciben prioridad; activos poco críticos y deteriorados pueden requerir otra estrategia, incluso desinversión [11].

Este enfoque conecta CAPEX, OPEX y recursos con cada estrategia: operar hasta fallo, mantener, rehabilitar o reemplazar. Un ciclo de planificación móvil, normalmente de 12 a 18 meses, permite ajustar trimestralmente según fallos reales, evaluaciones de condición y presupuestos [4].

Simulaciones de escenarios para optimizar presupuesto

Incluso con una priorización sólida, quedan decisiones difíciles: invertir más ahora para reducir riesgo futuro o mantener gasto plano y aceptar mayor probabilidad de fallo. Las simulaciones permiten probar escenarios sin comprometer fondos.

Con Oxand Simeo™, los equipos pueden comparar presupuestos, niveles de riesgo y resultados operativos. Una simulación puede mostrar que aumentar rehabilitaciones selectivas un 10 % reduce el coste total de propiedad un 22 % a largo plazo frente a modelos de presupuesto plano [4]. Otra puede revelar que redistribuir el mismo presupuesto entre clases de activos aumenta la fiabilidad un 94 % sin gasto adicional [15]. En un caso, una utility norteamericana redujo CAPEX entre un 40 % y un 60 % manteniendo el mismo nivel de riesgo [15].

Entre 2020 y 2025, San Diego Gas & Electric integró datos de espacio y mantenimiento preventivo con sistemas financieros SAP a través de Eptura. Su horizonte de planificación pasó de un año a tres años. En cinco años, el presupuesto anual de proyectos de capital creció de 5-7 millones de dólares a más de 40 millones, reduciendo riesgos de sobrecoste y retrasos [8].

Las simulaciones también detectan activos sobre-mantenidos, los “sumideros presupuestarios”, donde reemplazar puede aportar mejor retorno que seguir reparando. Al incorporar consumo energético y ocupación, el plan CAPEX puede evaluar mejoras de eficiencia o renovables junto con objetivos financieros y ambientales.

“Los datos le dan información, y esa información se convierte en conocimiento. El conocimiento le da comprensión del problema, y la comprensión le permite tomar decisiones acertadas.” – Cameron Christensen, director de gestión de activos para operaciones de instalaciones, Princeton University [8]

sbb-itb-5be7949

Crear planes auditables y conformes con ISO 55001

Alinearse con ISO 55001

El cumplimiento de ISO 55001 empieza con un Strategic Asset Management Plan (SAMP) que conecta objetivos corporativos con acciones sobre activos. La norma sigue un ciclo Plan-Do-Check-Act, con auditorías de rendimiento, seguimiento de KPIs y trazabilidad en decisiones.

Un plan CAPEX alineado debe describir cómo se gestionan los activos durante todo su ciclo de vida. La clasificación por impacto operativo, seguridad y rendimiento financiero es esencial. Activos prioritarios, como compresores principales o bombas de alimentación, requieren más atención que elementos de baja criticidad.

Una matriz RACI, combinada con API y FCI, permite asignar responsabilidades y priorizar activos de alta criticidad. Aquellos con API alto y FCI deficiente deben recibir más financiación. Las paradas no planificadas pueden costar a fabricantes 25.000 dólares por hora de media y hasta 500.000 en casos extremos [16]. En 2023, las empresas afrontaron unos 132,3 millones de dólares en sanciones por incumplir las diez regulaciones OSHA principales [16]. Implantar ISO 55001 puede reducir paradas un 30,6 % y elevar el cumplimiento de mantenimiento preventivo del 68 % al 86 % [18].

Planificación de inversiones alineada con carbono

La planificación CAPEX moderna también debe integrar sostenibilidad. ISO 55001 anima a incluir eficiencia energética y reducción de carbono dentro del marco de valor [17]. Oxand Simeo™ incorpora módulos de sostenibilidad para modelizar rendimiento energético y estrategias de reducción de carbono a escala de cartera.

Al comparar rehabilitar o sustituir, la plataforma calcula el ROI de mejoras energéticas, como modernización HVAC o renovables, junto con costes de ciclo de vida. Diferir sustituciones puede aumentar consumo energético, emisiones y sanciones. Cuantificar estos costes permite decidir cuándo retirar activos ineficientes.

Los riesgos de fin de vida son un componente importante del coste total de ciclo de vida y tienen un impacto directo en el rendimiento ambiental [4].

El resultado es un plan de inversión centrado en carbono que muestra cómo las decisiones CAPEX mejoran fiabilidad operativa y compromisos climáticos. Esto es especialmente útil para organizaciones sometidas a regulación energética europea o que necesitan demostrar desempeño ESG ante inversores y consejos.

Presentar planes transparentes y listos para auditoría

Un plan CAPEX defendible debe ser trazable. Cada recomendación debe conectarse con atributos del activo, resultados de inspección, historial de fallos y evaluación de riesgos. Esta cadena “condición-capital” permite que auditores, consejos y grupos de interés comprendan por qué se asigna presupuesto [4].

Oxand Simeo™ genera planes auditables alineados con ISO 55001 a partir de la base de datos centralizada. La plataforma documenta flujos de decisión y aprobaciones [17]. Presentar un plan CAPEX deja de ser una lista de proyectos y costes: se convierte en una explicación de cómo cada inversión reduce riesgo, apoya objetivos estratégicos y entrega valor bajo restricciones financieras, operativas y ambientales.

“Un proceso de planificación de inversiones en activos (AIP) de largo plazo y basado en datos convierte la política en un proceso de decisión repetible y auditable, no en un ejercicio puntual de hoja de cálculo.” – Philippe Jetté, Product Manager de planificación de inversiones en activos (AIP), IBM [4]

La transparencia exige mostrar trade-offs. ¿Qué riesgo queda si el presupuesto baja un 15 %? ¿Cuánta fiabilidad mejora con un 10 % adicional? Los escenarios visuales ayudan a que dirección financiera y responsables técnicos hablen con el mismo lenguaje.

“Los datos y la información pueden servir de base para una mayor conciencia situacional en la toma de decisiones, más transparencia durante la planificación y ejecución de actividades de mantenimiento y reparación, y una mayor rendición de cuentas.” – National Research Council [1]

Conclusión: del atraso al plan de inversión

La transformación empieza consolidando el inventario de activos en una base de datos centralizada. Después, las evaluaciones de condición convierten el riesgo técnico en términos financieros. Un marco basado en riesgo trata el fin de vida como coste real, evaluando probabilidad y consecuencia de fallo en seguridad, fiabilidad, cumplimiento y operación.

Los beneficios son tangibles. Una compañía ferroviaria reasignó 20 millones de dólares anuales desde mantenimiento rutinario hacia sustituciones estratégicas usando datos de condición en lugar de benchmarks genéricos, y ahorró 30.000 horas-persona al año [2]. Una utility usó simulaciones de escenarios para orientar rehabilitaciones selectivas y redujo el coste total de propiedad un 22 % frente a estrategias de presupuesto plano [4].

No hace falta tener datos perfectos para empezar. Aplique la regla 80/20: mejore primero los factores que explican el 80 % del rendimiento de activos [4]. Use un ciclo móvil de 12 a 18 meses, ajustado trimestralmente con historial real y fallos inesperados [4]. Así, la planificación de capital se convierte en un proceso repetible, transparente y capaz de ganar confianza.

FAQs

¿Cómo mejoran los modelos predictivos la planificación de mantenimiento y reducen costes?

Los modelos predictivos analizan sensores, inspecciones e históricos para anticipar deterioro. En lugar de esperar al fallo o seguir calendarios rígidos, permiten mantenimiento basado en condición: intervenir justo antes de que el problema escale. Pueden reducir presupuestos de mantenimiento entre un 10 % y un 20 %, disminuir fallos hasta un 70 % y alargar la vida de activos entre un 20 % y un 40 %. Además, orientan mejor el gasto de capital.

¿Cómo ayuda centralizar datos a convertir atrasos de mantenimiento en planes de inversión?

Centralizar datos transforma una lista dispersa de tareas pendientes en un plan CAPEX basado en riesgos. Órdenes de trabajo, estado de activos, inventarios y costes quedan en una sola fuente fiable. Esa visión permite identificar infraestructuras envejecidas, fallos caros y riesgos de diferir mantenimiento. Con modelos predictivos, la organización puede estimar fallos, coste de ciclo de vida y prioridades plurianuales.

¿Cómo ayudan FCI y API a priorizar inversiones CAPEX?

El Facility Condition Index (FCI) compara el coste de reparación o rehabilitación con el valor de reposición del activo. Señala qué edificios o sistemas están en peor estado. El Capital Asset Priority Index (API) añade criticidad, riesgo, cumplimiento y restricciones presupuestarias. En resumen: el FCI muestra qué necesita atención; el API ayuda a decidir qué va primero.
