Edificios públicos envejecidos en Europa: cómo secuenciar la renovación con presupuestos ajustados

Edificios públicos envejecidos en Europa: cómo secuenciar la renovación con presupuestos ajustados

Si tuviera que resumir el artículo en una frase: clasifique cada necesidad de renovación en una lista única, financie primero el trabajo de mayor riesgo y prográmelo en un horizonte de 3 a 10 años.

Esa es la respuesta central. Cuando el dinero es limitado, yo no aprobaría proyectos edificio por edificio según quién proteste más. Usaría un único método de puntuación en toda la cartera, agruparía trabajos por sistema, probaría escenarios presupuestarios y programaría los proyectos en el orden correcto. Así se evita que pequeñas reparaciones se conviertan en fallos importantes.

La versión corta:

  • Empiece con un conjunto mínimo de datos para cada edificio y sistema.
  • Puntúe cada partida de deuda de mantenimiento usando riesgo, impacto en servicio, deterioro y coste.
  • Añada consumo energético y necesidades de carbono para que los planes de reparación no ignoren las reglas europeas de renovación.
  • Pruebe tres rutas de financiación: cumplimiento mínimo, estabilización del riesgo y renovación completa.
  • Secuencie trabajos por dependencia: cubiertas antes que HVAC, y trabajos con muchas paradas según el uso del sitio.
  • Actualice la hoja de ruta cada año con nuevas inspecciones, trabajos completados, costes actuales y datos energéticos.

Algunas cifras del artículo muestran rápido el caso:

  • Una reparación planificada de 50.000 dólares puede evitar un fallo de 500.000 dólares en 2 años.
  • Alrededor del 34 % de la deuda de mantenimiento diferido suele caer en el grupo urgente.
  • Los edificios públicos de la UE afrontan una tasa anual de renovación energética del 3 %.
  • Los edificios no residenciales en Europa consumen alrededor de un 40 % más de energía que los residenciales.
  • Cuando el FCI supera 0,30, sustituir suele tener más sentido que reparar.

Yo enmarcaría el artículo así: primero construya los datos, después clasifique la deuda, luego pruebe niveles de presupuesto, fije el orden de entrega y registre cada supuesto. Esto da una razón clara para qué hacer ahora, qué aplazar y cómo explicar cada elección a finanzas y auditoría.

PasoQué haríaPor qué importa
1Construir un conjunto de datos único para todos los sitiosPara juzgar todos los activos con el mismo criterio
2Clasificar la deuda con scoring ponderadoPara que el trabajo de mayor riesgo avance primero
3Añadir energía y carbonoPara alinear reparaciones con política y menor consumo energético
4Probar escenarios de financiaciónPara que dirección vea qué compra cada presupuesto
5Secuenciar por dependencia y disrupción del sitioPara que el trabajo ocurra en el orden correcto
6Revisar cada añoPara mantener el plan actualizado

Si gestiona colegios, hospitales, oficinas o una cartera pública mixta, la lección principal es esta: no construya el plan proyecto por proyecto. Constrúyalo primero a escala de cartera.

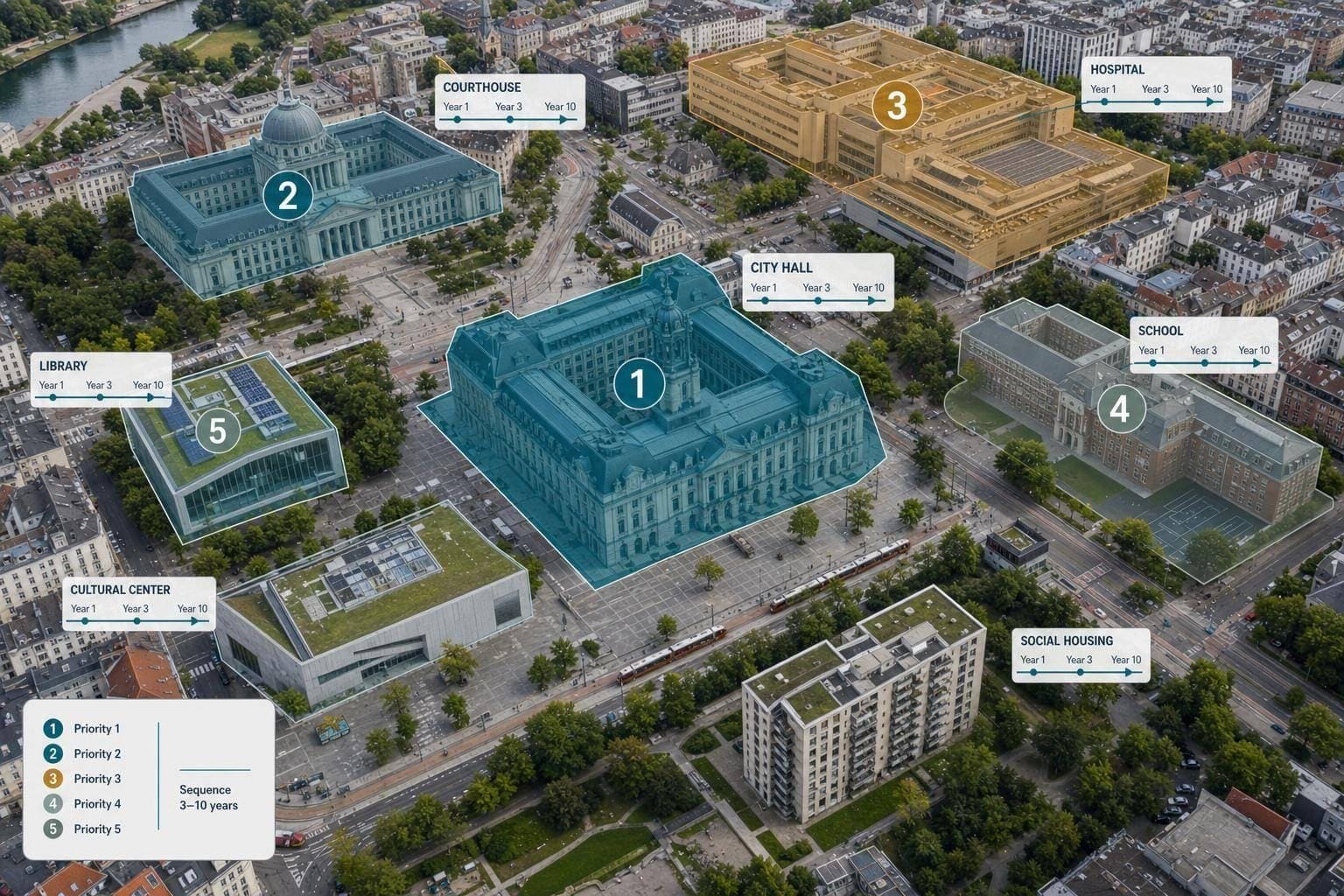

Marco de seis pasos para priorizar renovaciones de edificios públicos con presupuestos ajustados

Marco de seis pasos para priorizar renovaciones de edificios públicos con presupuestos ajustados

Construir el conjunto mínimo de datos para decisiones de cartera

Cuando los presupuestos son ajustados, necesita un único método de puntuación para cada edificio. Eso significa usar la misma plantilla en toda la cartera, para que colegios, hospitales, oficinas y otros activos puedan compararse con criterios equivalentes. Este es el conjunto mínimo de datos necesario para construir una hoja de ruta de renovación basada en riesgo.

Definir los campos de datos centrales que guían decisiones de inversión

El Facility Condition Index (FCI) es el punto de partida estándar. Se calcula dividiendo el coste de reparaciones entre el valor de reposición[3]. Cuanto mayor es el FCI, más urgente es la necesidad. Añada una puntuación de criticidad, es decir, cuánto afectaría un fallo a seguridad, cumplimiento o continuidad del servicio, y ya tiene los dos principales inputs para clasificar activos.

Seis campos completan el conjunto mínimo:

Campo de datosPapel en la decisiónDescripción
CondiciónUrgenciaMuestra deterioro físico y urgencia de reparación
CriticidadImpacto en servicioSeñala consecuencias del fallo sobre seguridad y operación
Intensidad energéticaDescarbonizaciónIdentifica activos de alto consumo para rehabilitación
Coste de renovaciónPlanificación presupuestariaEstima capital necesario para reparar o sustituir
Vida útil restanteCalendario de ciclo de vidaPredice cuándo el activo llega al final de servicio funcional
Ajuste estratégicoObjetivos de largo plazoIncorpora requisitos regulatorios y metas de sostenibilidad

En conjunto, estos campos responden a las preguntas que los equipos de cartera afrontan cada día: ¿qué necesita atención ahora?, ¿qué puede esperar?, ¿y dónde llegará más lejos cada euro?

Organizar datos por sistema, no solo por edificio

No se quede en el nivel de edificio. Agrupe los activos con una jerarquía compartida: cubiertas, HVAC, electricidad, fontanería. Así podrá comparar los mismos sistemas entre sitios y ordenarlos en una sola deuda de mantenimiento.

Esto importa en la práctica. Si varias cubiertas o sistemas HVAC muestran FCI altos, puede agrupar esos trabajos, reducir costes de movilización y alinearlos con una misma ventana de ciclo de vida. También facilita detectar puntos ciegos. Si un sitio tiene datos HVAC incompletos y otro no tiene información de cubierta, la estructura hace visibles esas brechas.

Cubrir brechas de datos sin retrasar la acción

Empiece con lo que ya tiene: informes de inspección, registros de mantenimiento y facturas energéticas. Normalmente eso permite avanzar más de lo esperado.

Cuando falten datos de condición, estime el desgaste según edad e historial de mantenimiento con métodos Ross, Unger o Eytelwein[2]. Cuando falten datos de coste, use tablas estándar de reposición o costes de proyectos similares. En cada caso, registre el método utilizado para que el resultado pueda auditarse después.

Una vez que el conjunto de datos sea consistente en toda la cartera, podrá clasificar la deuda por riesgo, criticidad y coste.

sbb-itb-5be7949

Clasificar la deuda por riesgo, criticidad y coste

Use los datos de cartera ya reunidos y puntúe cada partida de deuda de la misma forma. El objetivo es sencillo: un método repetible que resista revisión financiera y auditoría.

Usar una matriz de priorización para separar lo urgente de lo aplazable

Puntúe cada partida de deuda contra cuatro criterios ponderados: riesgo de seguridad y cumplimiento (40 %), impacto operativo (30 %), tasa de deterioro (20 %) y eficiencia de coste (10 %)[4]. Esas ponderaciones reflejan la realidad de los edificios públicos. Una infracción de cumplimiento o un problema estructural casi siempre importará más que una mejora de eficiencia.

Después de puntuar, sitúe cada partida en una de cuatro bandas de planificación:

Banda de prioridadPlazoActivadores típicos
Inmediata0-1 añoRiesgos de seguridad, incumplimientos activos, riesgo estructural
Corto plazo1-3 añosAlta tasa de deterioro, FCI por encima de 0,10, riesgo de fallo en cadena
Medio plazo3-5 añosCondición descendente, cercanía al fin de vida útil
Largo plazo / Monitorizar5-10 añosSustituciones planificadas de ciclo de vida, baja probabilidad de fallo

De media, el 34 % de la deuda de mantenimiento diferido se clasifica como inmediata o urgente, pero a menudo se atiende tarde porque no existe un sistema formal de scoring[4]. Una matriz corrige eso. Convierte una pila de solicitudes en una cola priorizada para toda la cartera.

Incorporar energía y carbono para evitar decisiones cortoplacistas

El rendimiento energético debe formar parte de la misma clasificación. Los edificios no residenciales en Europa tienen un consumo energético específico medio 40 % superior al de edificios residenciales[6]. Además, la Directiva UE 2018/2002 exige que las administraciones estatales garanticen una tasa anual de renovación energética del 3 % de la superficie útil total de edificios calefactados o refrigerados[6].

El punto práctico es claro: cuando una renovación ya actúa sobre un componente que falla, el trabajo energético debe subir en la lista si puede agruparse con esa renovación. Esto mejora la prioridad global del activo y puede acortar los periodos de retorno[5]. En términos simples, si ya va a abrir un muro, sustituir una unidad o rehacer una cubierta, combine la mejora energética con la reparación.

Aplicar el método a casos comunes de edificios públicos

Tres casos frecuentes muestran cómo perfiles de riesgo distintos llevan a decisiones de calendario muy diferentes.

Una cubierta escolar en banda de condición deficiente entra en la cola inmediata porque retrasarla dispara costes. Posponer reparaciones de membrana o entradas de agua durante seis meses puede multiplicar costes por 3 a 5[4].

Una unidad de tratamiento de aire envejecida en un hospital quizá no tenga aún un FCI crítico, pero la continuidad del servicio pesa mucho. Esa puntuación de consecuencia puede llevarla al corto plazo aunque el desgaste por sí solo no lo hiciera.

Un cuadro eléctrico obsoleto en oficinas puntúa alto en seguridad y cumplimiento. Las actualizaciones de aparamenta y paneles entran en zona de alto riesgo con FCI en torno a 0,07, o el 7 % del valor de reposición[4]. En ese punto, el riesgo de incendio y de corte total de energía hace mucho más defendible un presupuesto a corto plazo.

La clasificación debe venir de la puntuación combinada, no de una sola métrica. Use esa lista priorizada para probar escenarios de financiación y construir el plan CAPEX plurianual.

Probar escenarios de financiación y construir un plan CAPEX plurianual

Una vez ordenada la deuda, el siguiente paso es sencillo: ver qué consigue realmente cada nivel presupuestario. Antes de cerrar el plan, pruebe varios escenarios de financiación.

Comparar tres escenarios: cumplimiento mínimo, estabilización del riesgo y renovación completa

Use la misma lista de scoring en tres marcos presupuestarios para que la comparación sea homogénea.

Escenario presupuestarioEfecto en riesgoEfecto en servicioTendencia de deudaImpacto en carbono
Cumplimiento mínimoAtiende solo fallos inmediatos de salud, seguridad y legalidadAlto riesgo de cierres no planificados por fallos de sistemaLa deuda sigue creciendo de forma significativaDespreciable; foco en reparación igual por igual
Estabilización del riesgoEvita nuevos riesgos críticos actuando sobre activos al final de vidaMayor fiabilidad; menos reparaciones de emergenciaLa deuda se estabiliza o crece lentamenteModerado; incluye algunas mejoras de alta eficiencia
Renovación completaElimina riesgos altos y medios en toda la carteraServicio óptimo y confort de ocupantesLa deuda se reduce sistemáticamente en 10 añosAlto; integra rehabilitaciones profundas y descarbonización

Cumplimiento mínimo aborda solo fallos legales y de seguridad urgentes. Mantiene las puertas abiertas, pero poco más.

Estabilización del riesgo va un paso más allá. Evita que se acumulen nuevos riesgos críticos sin sustituir cada activo envejecido en base a todo su ciclo de vida.

Renovación completa es el objetivo de mayor alcance. En la mayoría de los casos no se financia de una vez; se introduce por fases.

Secuenciar proyectos por dependencia y riesgo de disrupción

Cuando sabe qué está arriba en la lista, debe decidir el orden de entrega. La clasificación le dice qué importa más. La secuenciación le dice qué ocurre primero.

La primera regla es clara: los elementos de seguridad vital y cumplimiento van primero. Después, las dependencias técnicas ordenan el trabajo. Las actuaciones de envolvente, como cubiertas, deben ir antes que mejoras HVAC[2]. Si varios proyectos comparten necesidades de acceso, ventanas de parada o permisos, agrúpelos en lugar de dividirlos en contratos separados[1].

El uso del sitio importa tanto como la lógica técnica. Sustituir una cubierta escolar tiene más sentido en verano. Una mejora de sala técnica hospitalaria debe fasearse alrededor de la operación de las unidades[1]. Cuando el calendario encaja con el uso real del edificio, baja la disrupción y la entrega se simplifica.

Convertir el escenario elegido en una hoja de ruta de financiación a 3-10 años

Convierta la deuda priorizada en bandas anuales de gasto vinculadas a reducción de riesgo. Las mismas bandas de urgencia pueden estructurar cada fase CAPEX.

  • Fase inmediata: absorber todos los elementos críticos de seguridad y cumplimiento.
  • Fase de corto plazo: tratar sistemas al final de vida y componentes de alto deterioro.
  • Fase de medio plazo: sustituir activos aceptables pero en descenso antes del fallo. Use vidas de componentes para programar: cubiertas 20-25 años, calderas 15-20 años, sistemas eléctricos 30-40 años y ventanas 25-30 años[1].
  • Fase de largo plazo: fijar sustituciones de ciclo de vida y mejoras energéticas para evitar futuros picos de gasto.

La planificación a largo plazo y la agrupación reducen el coste total de vida[2]. Reparta grandes proyectos durante varios años para evitar picos presupuestarios. Siempre que sea posible, use un fondo de reserva, capital apartado cada año, para mantener asequible el alcance de largo plazo[1][2].

Cada fase debe mostrar qué riesgos reduce y qué continuidad de servicio protege. Esto hace que la hoja de ruta sea más fácil de seguir para equipos financieros y auditores.

Documente ahora los supuestos para poder actualizar la hoja de ruta más adelante sin reconstruirla por completo.

Mantener el plan creíble y actualizado

Documentar la lógica de decisión para auditoría y aprobación presupuestaria

Una vez definida la hoja de ruta CAPEX, el trabajo no termina. Ahora debe asegurar que otros puedan auditarla, revisarla y aprobar el presupuesto sin depender de intuiciones.

Use el mismo modelo de scoring para explicar por qué cada proyecto entró en el plan. Después, vincule cada proyecto financiado con un impulsor medible: reducción de riesgo, coste de fallo evitado, cumplimiento o ahorro energético[7].

Use FCI como benchmark compartido de condición en todo el plan. Cuando el FCI supera 0,30, la sustitución suele tener más sentido que seguir reparando[4].

También ayuda mantener un registro de supuestos. Incluya fuente de coste unitario, intervalo de renovación, clase de coste y puntuación de riesgo para cada elemento. Respáldelo con inspecciones, registros de cumplimiento y logs de mantenimiento[7]. Así, si alguien pregunta por qué un proyecto subió en la lista, existe una pista documental clara.

Actualizar la hoja de ruta cada año en lugar de reescribirla desde cero

Trate la hoja de ruta como un documento vivo, no como un ejercicio quinquenal que se rehace desde cero.

Actualícela en un ciclo anual fijo. Cada año incorpore cuatro entradas:

  • nuevos resultados de inspección
  • trabajos completados
  • costes unitarios actualizados
  • datos actuales de rendimiento energético[1]

Use activadores de renovación basados en reglas para que el calendario avance de forma natural cuando cambian los intervalos[7]. Así el plan se mantiene actualizado sin convertir cada revisión anual en una reconstrucción completa.

Conclusión: qué renovar primero, qué aplazar y cómo justificar las decisiones

Esta guía sigue cinco pasos: construir un conjunto de datos limpio a nivel de sistema; clasificar la deuda con riesgo, criticidad y coste; probar escenarios presupuestarios frente a marcos realistas de financiación; secuenciar proyectos por dependencia y disrupción; y documentar la lógica de decisión para que cada elección sea trazable.

La financiación limitada no obliga a hacer recortes aleatorios. Obliga a hacer visibles los compromisos, usar datos actuales y dar una razón clara para cada decisión.

Preguntas frecuentes

¿Cuántos datos necesito para empezar?

Empiece con un inventario centralizado de activos que use el mismo formato de registro en toda la cartera. No espere a tener datos perfectos. Coloque primero lo básico y vincule cada activo con los sistemas de edificio relacionados con sus principales riesgos y mayores costes.

Después, construya una línea base estable con una puntuación de condición de 1 a 10. Use resultados de inspección, edad del activo, historial de fallos y conocimiento del equipo para fijar esa puntuación. Luego añada 12 a 36 meses de órdenes de trabajo, costes actuales de reposición y cualquier métrica de cumplimiento o rendimiento energético.

¿Cuándo debo reparar y cuándo sustituir?

No base la decisión solo en la edad. Use los datos.

Inicie una revisión formal cuando la puntuación de condición de un activo caiga a 3/10 o menos, o cuando los costes anuales de reparación superen el 30 % de su valor de reposición.

Use análisis de coste de ciclo de vida para comparar costes de mantenimiento a largo plazo frente a sustitución. También ayuda a mostrar cuándo seguir invirtiendo en reparaciones deja de tener sentido.

También es inteligente programar trabajos alrededor de momentos naturales de renovación. Agrupe proyectos cuando los sistemas llegan al final de vida o cuando ya están previstas mejoras de seguridad o accesibilidad.

¿Cómo justificar proyectos aplazados?

Use un enfoque basado en evidencia y gestión de riesgo, no una reacción a reparaciones a medida que aparecen. Empiece con un Facility Condition Index (FCI) para comparar costes de mantenimiento diferido con valor actual de reposición.

Después use análisis multicriterio de decisión (MCDA) para puntuar elementos según seguridad, cumplimiento, impacto operativo y deterioro. Registre esos resultados en un registro priorizado para que los elementos de mayor riesgo sean visibles.

Si hace falta, aplique análisis de valor de la información (VoI) para identificar inspecciones de bajo coste que permitan justificar un aplazamiento sin comprometer la seguridad.
