Edifici pubblici vetusti in Europa: come sequenziare i rinnovi con budget stretti
Se dovessi riassumere l’articolo in una frase: metti ogni esigenza di rinnovo in una sola lista, finanzia prima gli interventi a rischio più alto e distribuiscili su 3-10 anni.
È questo il cuore della decisione. Quando il budget è stretto, non approverei i progetti edificio per edificio, in base a chi protesta di più. Userei un unico metodo di scoring su tutto il portafoglio, raggrupperei gli interventi per sistema, testerei scenari di budget e programmerei i lavori nell’ordine corretto. Così le piccole riparazioni non diventano guasti maggiori.
In sintesi:
- parti da un dataset minimo per ogni edificio e sistema;
- attribuisci un punteggio a ogni voce di arretrato usando rischio, impatto sul servizio, deterioramento e costo;
- integra energia e carbonio, così i piani di riparazione non ignorano le regole europee sulla riqualificazione;
- testa tre percorsi di finanziamento: conformità minima, stabilizzazione del rischio e rinnovo completo;
- sequenzia i lavori per dipendenza tecnica, così le coperture vengono prima dell’HVAC e le attività con fermi importanti rispettano l’uso del sito;
- aggiorna la roadmap ogni anno con nuove ispezioni, lavori completati, costi correnti e dati energetici.
Alcuni numeri spiegano subito il caso:
- una riparazione pianificata da 50.000 dollari può evitare un guasto da 500.000 dollari entro 2 anni;
- circa il 34% dell’arretrato manutentivo ricade spesso nel gruppo urgente;
- gli edifici pubblici dell’UE sono esposti a un tasso annuo di ristrutturazione energetica del 3%;
- in Europa gli edifici non residenziali usano circa il 40% di energia in più rispetto a quelli residenziali;
- quando il FCI supera 0,30, la sostituzione spesso ha più senso della riparazione.
Il processo è lineare: prima costruisci i dati, poi classifichi l’arretrato, poi testi i livelli di budget, poi definisci l’ordine di esecuzione, infine registri ogni ipotesi. Così è chiaro che cosa fare ora, che cosa rinviare e come spiegare ogni scelta a finance e audit.
| Fase | Cosa fare | Perché conta |
|---|---|---|
| 1 | Costruire un dataset unico su tutti i siti | Ogni asset viene valutato con lo stesso criterio |
| 2 | Classificare le voci di arretrato con scoring ponderato | Gli interventi ad alto rischio avanzano per primi |
| 3 | Aggiungere fattori energia e carbonio | Le riparazioni restano allineate a policy e riduzione dei consumi |
| 4 | Testare scenari di finanziamento | La leadership vede che cosa compra ogni livello di budget |
| 5 | Sequenziare per dipendenza e disservizio sul sito | I lavori avvengono nell’ordine corretto |
| 6 | Rivedere ogni anno | Il piano resta aggiornato |
Se gestisci scuole, ospedali, uffici o patrimoni pubblici misti, la lezione è questa: non costruire il piano progetto per progetto. Costruiscilo prima a livello di portafoglio.

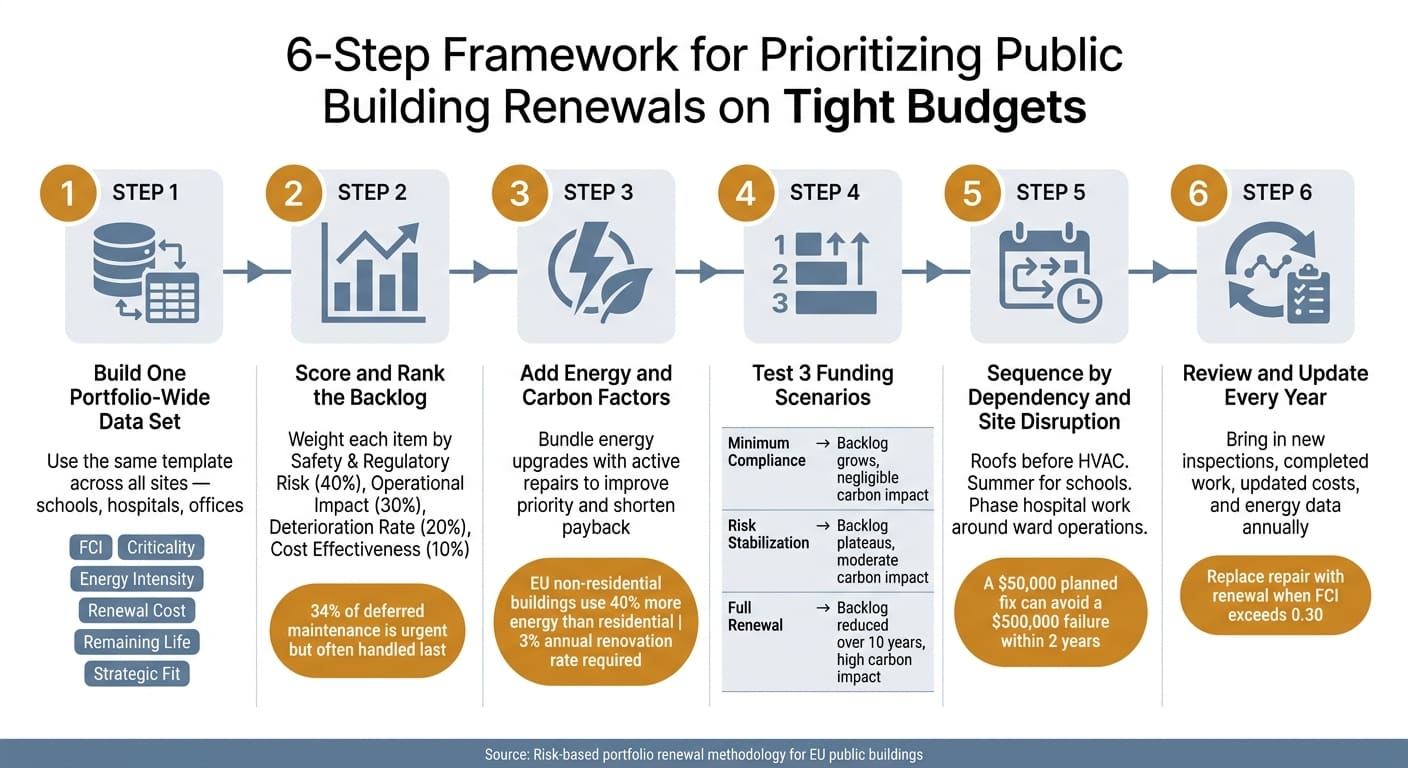

Framework in 6 fasi per prioritizzare i rinnovi degli edifici pubblici con budget stretti
Costruire il dataset minimo per decidere a livello di portafoglio
Quando i budget sono stretti, serve un solo metodo di scoring per ogni edificio. Vuol dire usare lo stesso template su tutto il portafoglio, in modo che scuole, ospedali, uffici e altri asset siano valutati su basi comparabili. È il dataset minimo per costruire una roadmap di rinnovo basata sul rischio.
Definire i campi dati che guidano le decisioni di investimento
Il Facility Condition Index (FCI) è il punto di partenza standard. Si calcola dividendo il costo delle riparazioni per il valore di sostituzione [3]. Più il FCI è alto, più il fabbisogno è urgente. Aggiungi un punteggio di criticità, cioè quanto un guasto inciderebbe su sicurezza, conformità o continuità del servizio, e hai i due input principali per ordinare gli asset.
Altri quattro campi completano il set minimo:
| Campo dati | Ruolo decisionale | Descrizione |
|---|---|---|
| Condizione | Urgenza | Mostra deterioramento fisico e urgenza della riparazione |
| Criticità | Impatto sul servizio | Evidenzia le conseguenze del guasto su sicurezza e operatività |
| Intensità energetica | Decarbonizzazione | Identifica gli asset ad alto consumo per retrofit |
| Costo di rinnovo | Pianificazione del budget | Stima il capitale necessario per riparazione o sostituzione |
| Vita residua | Timing del ciclo di vita | Prevede quando l’asset arriva alla fine del servizio funzionale |
| Allineamento strategico | Obiettivi di lungo periodo | Integra requisiti regolatori e target di sostenibilità |
Insieme, questi campi rispondono alle domande quotidiane dei team di portafoglio: che cosa richiede attenzione ora? Che cosa può aspettare? E dove ogni dollaro investito genera l’impatto maggiore?
Organizzare i dati per sistema, non solo per edificio
Non fermarti al livello edificio. Raggruppa gli asset con una gerarchia condivisa: coperture, HVAC, elettrico, idraulico. Così puoi confrontare gli stessi sistemi tra siti diversi e ordinarli in un unico arretrato.
Nella pratica conta molto. Se più coperture o impianti HVAC hanno FCI elevati, puoi raggruppare i lavori, ridurre i costi di mobilitazione e allinearli a una stessa finestra di ciclo di vita. La struttura rende visibili anche i punti ciechi: se un sito ha dati HVAC scarsi e un altro non ha dati sulle coperture, il gap emerge subito.
Colmare i vuoti informativi senza bloccare l’azione
Parti da ciò che hai già: report di ispezione, registri manutentivi e bollette energetiche. Di solito bastano per andare più avanti di quanto si pensi.
Quando mancano dati di condizione, stima l’usura con età e storico manutentivo usando metodi Ross, Unger o Eytelwein [2]. Quando mancano dati di costo, usa tabelle standard di costo di sostituzione o costi da progetti simili. In ogni caso, registra il metodo usato per la stima, così il risultato può essere verificato in seguito.
Quando il dataset è coerente sull’intero portafoglio, puoi ordinare l’arretrato per rischio, criticità e costo.
sbb-itb-5be7949
Classificare l’arretrato per rischio, criticità e costo
Usa i dati di portafoglio già raccolti e attribuisci un punteggio a ogni voce di arretrato nello stesso modo. L’obiettivo è semplice: un metodo ripetibile che possa reggere una revisione finance e audit.
Usare una matrice di priorità per separare urgenze e lavori rinviabili
Attribuisci un punteggio a ogni voce su quattro criteri ponderati: rischio sicurezza e regolatorio (40%), impatto operativo (30%), tasso di deterioramento (20%) ed efficacia economica (10%) [4]. Questi pesi riflettono la realtà degli edifici pubblici: una violazione di conformità o un problema strutturale conta quasi sempre più di un miglioramento di efficienza.
Dopo lo scoring, colloca ogni voce in una delle quattro fasce di pianificazione:
| Fascia di priorità | Orizzonte | Trigger tipici |
|---|---|---|
| Immediata | 0-1 anno | Pericoli per la sicurezza, violazioni attive, rischio strutturale |
| Breve periodo | 1-3 anni | Alto tasso di deterioramento, FCI sopra 0,10, rischio di guasti a catena |
| Medio periodo | 3-5 anni | Condizione in peggioramento, fine vita utile in avvicinamento |
| Lungo periodo / monitoraggio | 5-10 anni | Sostituzioni pianificate lungo il ciclo di vita, bassa probabilità di guasto |
In media, il 34% degli arretrati manutentivi rientra nelle voci immediate o urgenti, ma spesso viene gestito tardi perché manca un sistema formale di scoring [4]. Una matrice risolve il problema: trasforma un cumulo di richieste in una coda ordinata per tutto il portafoglio.
Includere energia e carbonio per evitare decisioni miopi
La performance energetica deve entrare nello stesso ranking. In Europa, gli edifici non residenziali hanno un consumo specifico medio di energia superiore del 40% rispetto agli edifici residenziali [6]. Inoltre, la Direttiva UE 2018/2002 richiede alle amministrazioni statali di garantire un tasso annuo di ristrutturazione energetica del 3% della superficie utile totale degli edifici riscaldati/raffrescati [6].
Il punto pratico è questo: quando un rinnovo interviene già su un componente guasto, l’intervento energetico deve salire in lista se può essere accorpato. Migliora la priorità complessiva dell’asset e può abbreviare il tempo di ritorno dell’investimento [5]. In altre parole, se stai già aprendo la parete, sostituendo l’unità o rifacendo la copertura, abbina l’upgrade energetico alla riparazione.
Applicare il metodo ai casi tipici degli edifici pubblici
Tre casi comuni mostrano come profili di rischio diversi portino a decisioni di timing molto diverse.
Una copertura scolastica in condizione Poor entra nella coda immediata perché il rinvio fa crescere rapidamente il costo. Rimandare di sei mesi riparazioni su membrana o infiltrazioni può far aumentare i costi di 3-5 volte [4].
Un’unità di trattamento aria obsoleta in ospedale potrebbe non avere ancora un FCI critico, ma la continuità del servizio in ospedale pesa molto. Quel punteggio di conseguenza può spingerla nella fascia di breve periodo anche se l’usura, da sola, non basterebbe.
Un quadro elettrico obsoleto in un ufficio pubblico ottiene punteggi alti su sicurezza e conformità. Quadri e apparecchiature di manovra entrano in area ad alto rischio con un FCI intorno a 0,07, cioè il 7% del valore di sostituzione [4]. A quel punto, rischio incendio e possibilità di blackout rendono il budget di breve periodo molto più difendibile.
Il ranking deve derivare dal punteggio combinato, non da un singolo indicatore. Usa quella lista ordinata per testare scenari di finanziamento e costruire il piano CAPEX pluriennale.
Testare scenari di finanziamento e costruire un piano CAPEX pluriennale
Quando l’arretrato è classificato, il passo successivo è semplice: capire che cosa ottieni davvero a ogni livello di budget. Prima di bloccare il piano, testa alcuni scenari.
Confrontare tre scenari: conformità minima, stabilizzazione del rischio e rinnovo completo
Usa la stessa lista di scoring su tre dotazioni di budget, così il confronto resta omogeneo.
| Scenario di budget | Effetto sul rischio | Effetto sul servizio | Tendenza dell’arretrato | Impatto carbonio |
|---|---|---|---|---|
| Conformità minima | Copre solo salute, sicurezza e obblighi legali immediati | Alto rischio di chiusure non pianificate per guasti di sistema | L’arretrato continua a crescere in modo significativo | Trascurabile; focus su riparazioni like-for-like |
| Stabilizzazione del rischio | Evita nuovi rischi critici intervenendo su asset a fine vita | Affidabilità migliore; meno riparazioni d’emergenza | L’arretrato si stabilizza o cresce lentamente | Moderato; include alcuni upgrade ad alta efficienza |
| Rinnovo completo | Elimina rischi alti e medi sull’intero portafoglio | Servizio e comfort ottimali | L’arretrato viene ridotto sistematicamente in 10 anni | Alto; integra retrofit profondi e decarbonizzazione |
La conformità minima affronta solo guasti urgenti legali e di sicurezza. Tiene aperti gli edifici, ma poco altro.
La stabilizzazione del rischio fa un passo in più. Evita che si accumulino nuovi rischi critici, senza sostituire ogni asset obsoleto su base piena di ciclo di vita.
Il rinnovo completo è l’obiettivo di più lungo periodo. Nella maggior parte dei casi non viene finanziato tutto in una volta: va scaglionato.
Sequenziare i progetti per dipendenza e rischio di disservizio
Dopo aver capito che cosa sta in cima alla lista, devi decidere l’ordine di esecuzione. Il ranking dice che cosa conta di più. La sequenza dice che cosa viene prima.
La prima regola è chiara: prima sicurezza e conformità. Poi contano le dipendenze tecniche. Gli interventi sull’involucro, come le coperture, dovrebbero precedere gli upgrade HVAC [2]. Se più progetti condividono accessi, finestre di fermo o permessi, conviene accorparli invece di frammentarli in contratti separati [1].
L’uso del sito conta quanto la logica ingegneristica. La sostituzione della copertura di una scuola ha più senso in estate. L’upgrade di una centrale tecnica ospedaliera deve essere scaglionato intorno alle attività dei reparti [1]. Quando il timing rispetta il modo in cui le persone usano l’edificio, il disservizio scende e l’esecuzione diventa più gestibile.
Trasformare lo scenario preferito in una roadmap di finanziamento a 3-10 anni
Ora trasforma l’arretrato ordinato in fasce annuali di spesa collegate alla riduzione del rischio. Le stesse fasce di urgenza possono guidare ogni fase CAPEX.
- Fase immediata: assorbire tutte le voci critiche di sicurezza e conformità.
- Fase di breve periodo: affrontare sistemi a fine vita e componenti con alto deterioramento.
- Fase di medio periodo: sostituire asset ancora accettabili ma in declino prima del guasto. Usa le vite utili dei componenti per temporizzare: coperture 20-25 anni, caldaie 15-20 anni, impianti elettrici 30-40 anni, serramenti 25-30 anni [1].
- Fase di lungo periodo: fissare sostituzioni pianificate e upgrade energetici, così i picchi futuri di spesa non arrivano tutti insieme.
Programmazione di lungo periodo e accorpamento riducono il costo whole-life [2]. Distribuisci i grandi progetti su più anni per evitare picchi di budget. Dove possibile, usa un fondo di accantonamento, cioè capitale messo da parte ogni anno, per rendere sostenibile il perimetro di lungo periodo [1][2].
Ogni fase dovrebbe mostrare quali rischi riduce e quale continuità di servizio protegge. Così la roadmap è più leggibile per finance e auditor.
Documenta le ipotesi subito, in modo da poter aggiornare la roadmap più avanti senza ricostruirla da zero.
Mantenere il piano credibile e aggiornato
Documentare la logica decisionale per audit e approvazione del budget
Una volta definita la roadmap CAPEX, il lavoro non è finito. Bisogna fare in modo che il piano possa essere verificato, rivisto e approvato senza congetture.
Usa lo stesso modello di scoring per spiegare perché ogni progetto è stato incluso. Poi collega ogni progetto finanziato a un driver misurabile: riduzione del rischio, costo di guasto evitato, conformità o risparmio energetico [7].
Usa il FCI come benchmark comune di condizione lungo tutto il piano. Quando il FCI supera 0,30, spesso la sostituzione ha più senso della riparazione continuativa [4].
È utile anche tenere un registro delle ipotesi. Traccia fonte del costo unitario, intervallo di rinnovo, classe di costo e punteggio di rischio per ogni voce. Supporta il tutto con rilievi, registri di conformità e log manutentivi [7]. Così, se qualcuno chiede perché un progetto è salito in lista, esiste una traccia documentale chiara.
Aggiornare la roadmap ogni anno invece di riscriverla da zero
Tratta la roadmap come un documento vivo, non come un esercizio quinquennale da rifare ogni volta.
Aggiornala su un ciclo annuale fisso. Ogni anno integra quattro input:
- nuovi risultati di ispezione;
- lavori completati;
- costi unitari aggiornati;
- dati correnti di performance energetica [1].
Usa trigger di rinnovo rule-based, così la programmazione può avanzare quando cambiano gli intervalli [7]. Mantieni il piano aggiornato senza trasformare ogni revisione annuale in una riprogettazione completa.
Conclusione: che cosa rinnovare, che cosa rinviare e come giustificarlo
Questa guida segue cinque passaggi: costruire un dataset pulito a livello di sistema; classificare l’arretrato per rischio, criticità e costo; testare scenari di budget su dotazioni realistiche; sequenziare i progetti per dipendenza e rischio di disservizio; documentare la logica decisionale così ogni scelta è tracciabile.
Un finanziamento limitato non obbliga a tagli casuali. Richiede compromessi espliciti, dati aggiornati e una motivazione chiara per ogni decisione.
Domande frequenti
Quanti dati servono per iniziare?
Parti da un inventario centralizzato degli asset che usi lo stesso formato di record su tutto il portafoglio. Non aspettare dati perfetti. Metti prima in ordine le basi, poi collega ogni asset ai sistemi edilizi legati ai rischi principali e ai costi più alti.
Costruisci quindi una baseline stabile con un punteggio di condizione da 1 a 10. Usa ispezioni, età dell’asset, storico guasti e input del personale per impostare quel punteggio. Aggiungi poi 12-36 mesi di dati sugli ordini di lavoro, costi correnti di sostituzione e metriche di conformità o performance energetica disponibili.
Quando conviene riparare e quando sostituire?
Non basare la scelta solo sull’età. Usa i dati.
Avvia una revisione formale quando il punteggio di condizione dell’asset scende a 3/10 o meno, oppure quando i costi annui di riparazione superano il 30% del valore di sostituzione.
Usa la Life Cycle Cost Analysis per confrontare i costi manutentivi di lungo periodo con la sostituzione. Aiuta anche a mostrare quando continuare a investire in riparazioni smette di essere sensato.
È utile anche sincronizzare i lavori con momenti naturali di ristrutturazione. Accorpa progetti quando i sistemi sono a fine vita o quando sono già previsti upgrade di sicurezza o accessibilità.
Come giustificare i progetti rinviati?
Usa un approccio basato su evidenze e gestione del rischio, invece di reagire alle riparazioni man mano che emergono. Parti da un Facility Condition Index (FCI) per confrontare i costi di manutenzione rinviata con il valore corrente di sostituzione.
Poi usa la Multi-Criteria Decision Analysis (MCDA) per attribuire punteggi in base a sicurezza, conformità, impatto operativo e deterioramento. Registra i risultati in un elenco prioritizzato, così le criticità a rischio più alto sono facili da individuare.
Se serve, applica l’analisi del Value of Information (VoI) per identificare ispezioni a basso costo che possano supportare un rinvio senza compromettere la sicurezza.
