Infrastrutture obsolete in Europa: come priorizzare il rinnovo con budget limitati
Le infrastrutture europee stanno invecchiando rapidamente: molti sistemi critici, come strade, ponti e reti elettriche, operano ben oltre la vita utile prevista. Budget limitati, arretrati di riparazione crescenti e normative più severe rendono il rinnovo una sfida importante. Per affrontarla:
- Centralizza i dati degli asset: crea un inventario dettagliato delle infrastrutture, tracciando ubicazione, età, condizione e uso.
- Priorizza i progetti in base al rischio: concentrati sugli asset con maggiori probabilità e conseguenze di guasto.
- Pianifica budget pluriennali: integra costi, tempi e obiettivi regolatori.
- Integra l’approccio nelle operations: costruisci governance e forma i team per il successo di lungo periodo.
Questo approccio basato sul rischio e guidato dai dati assicura che il capitale venga speso dove conta, evitando guasti costosi e migliorando l’affidabilità delle infrastrutture.

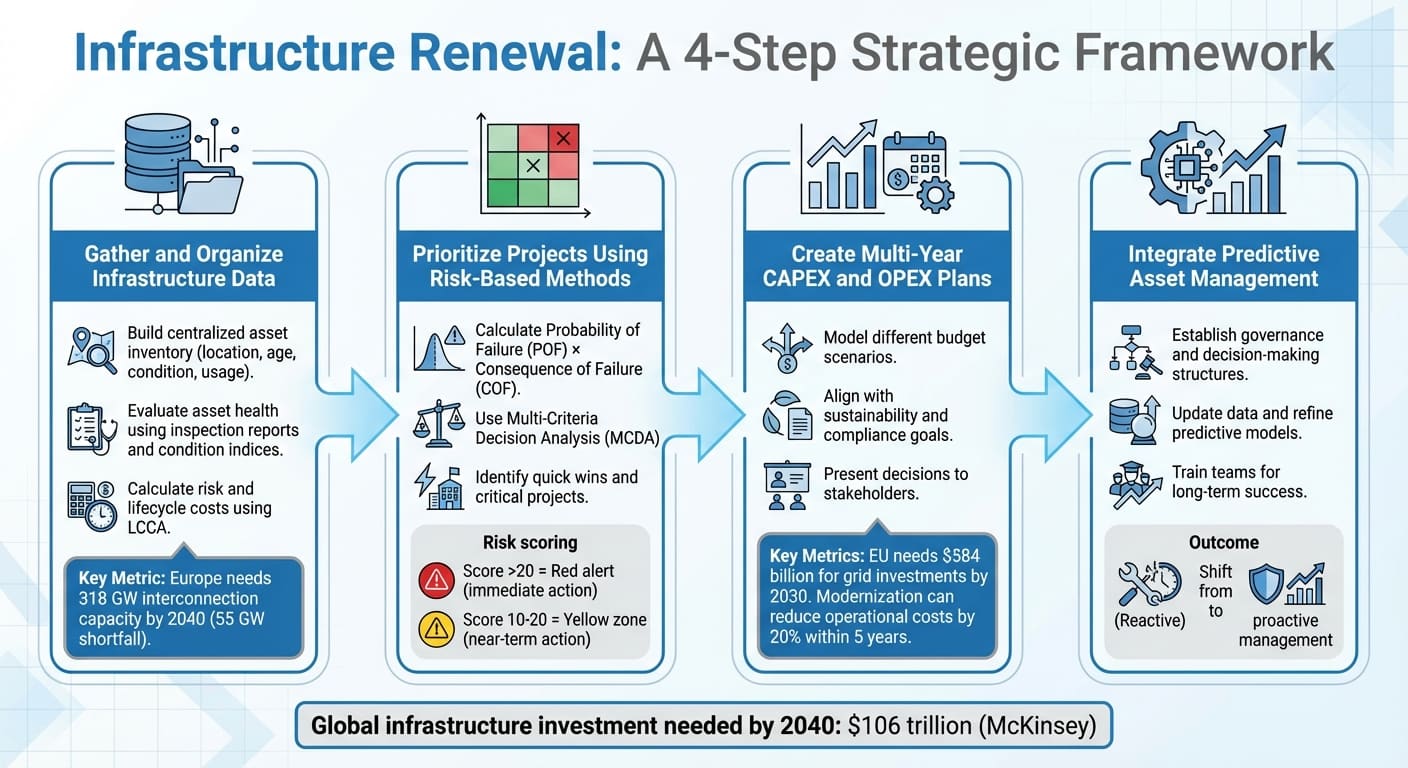

Framework in quattro passaggi per priorizzare il rinnovo delle infrastrutture con vincoli di budget
Prioritizing Assets Using Risk-Based Planning — Greta Vladeanu, Xylem | WF&M Conversations
Passaggio 1: raccogliere e organizzare i dati infrastrutturali
Per gestire le infrastrutture in modo efficace, parti da un record centralizzato degli asset. Molte organizzazioni lavorano con dati dispersi: fogli di calcolo distribuiti tra team, report di ispezione archiviati in cartelle e storici manutentivi incompleti. Un inventario centrale è la spina dorsale della gestione degli asset: supporta l’analisi del rischio e orienta le priorità.
Costruire un inventario centralizzato degli asset
Sviluppa un inventario dettagliato con attributi chiave per ogni asset: ubicazione, età, data di installazione, materiale, utilizzo e condizione attuale. Per le infrastrutture elettriche servono anche capacità di interconnessione, CAPEX, stato del progetto, costi di investimento e input di Net Transfer Capacity (NTC) [4].
Definisci regole di governance chiare: proprietà del dato, frequenza di aggiornamento e protocolli di validazione per evitare duplicati, informazioni in conflitto e lacune. Un inventario ben mantenuto consente di confrontare le condizioni degli asset e monitorarle nel tempo.
Valutare salute e condizione degli asset
Completato l’inventario, valuta la condizione di ciascun asset. Usa report di ispezione, indici di condizione e dati di monitoraggio per attribuire punteggi in modo sistematico. Per sistemi più ampi, come le reti elettriche, strumenti come il Ten-Year Network Development Plan (TYNDP) usano modelli di sistema elettrico per individuare i “System Needs”, confrontando esigenze attuali e future dell’infrastruttura di trasmissione [4]. Il TYNDP 2024 stima, ad esempio, che l’Europa abbia bisogno di una capacità totale di interconnessione di 318 GW entro il 2040, con un gap di circa 55 GW ancora da colmare [4].
Metriche standardizzate rendono queste valutazioni più efficaci. Il target UE di interconnessione misura la connettività come rapporto tra capacità di importazione elettrica di un Paese e capacità di generazione installata, con obiettivo del 15% entro il 2030, rispetto al 10% del 2020 [4]. Applicare metriche simili ai tuoi asset consente un monitoraggio coerente di deterioramento e performance nel portafoglio.
Calcolare rischio e costi di ciclo di vita
Valutare la condizione non riguarda solo il presente: significa anticipare costi futuri e programmare gli interventi in modo strategico. La Life Cycle Cost Analysis (LCCA) offre una vista completa dei costi di proprietà, includendo acquisizione, gestione, manutenzione, sostituzione e dismissione [5][6][7]. Convertendo i costi futuri in valore attuale con un tasso di sconto, puoi confrontare progetti con orizzonti temporali diversi.
La valutazione del rischio affina ulteriormente l’analisi considerando incertezze e possibili esiti lungo la vita dell’asset [5][9]. Usa curve di degrado per modellare il calo di performance nel tempo e collegalo ad azioni manutentive e costi specifici [8]. Studi sugli interconnettori elettrici mostrano che entro il 2040 ogni euro investito nell’espansione della capacità transfrontaliera può ridurre i costi di generazione di oltre due euro [4]. Questo trasforma rischi astratti in priorità di investimento azionabili.
Passaggio 2: priorizzare i progetti con metodi basati sul rischio
Organizzati i dati, il passo successivo è priorizzare i progetti in base al rischio operativo. Questo supera la prassi obsoleta di sostituire gli asset solo in base all’età e usa invece una strategia multifattoriale fondata sui dati raccolti.
Definire criteri di rischio e soglie accettabili
Inizia dalla probabilità di guasto (POF): assegna un punteggio da 1 a 5 a fattori come condizione strutturale, storico manutentivo, tipo di materiale e capacità idraulica [10]. Poi valuta la conseguenza del guasto (COF), sempre su scala 1-5, includendo costi di riparazione, possibili interruzioni del servizio, impatto ambientale e rischi legali [10].
Per calcolare il punteggio di rischio complessivo, moltiplica POF e COF. Ottieni così una classifica chiara per ogni asset:
- punteggi sopra 20 diventano allerta rossa e richiedono attenzione immediata;
- punteggi tra 10 e 20 entrano nella zona gialla per azioni di breve periodo [10].
Come spiega il Trimble Resource Center:
“Non tutti i guasti sono uguali. Alcuni asset possono essere altamente critici per il funzionamento di un sistema, mentre altri no. Alcune tipologie di asset possono essere critiche in un punto del sistema ma non in un altro. Ogni sistema deve esaminare attentamente i propri asset per determinare quali siano critici e perché.” [10]
Una volta stabiliti i punteggi, integrali con fattori decisionali più ampi.
Usare decisioni multicriterio
I punteggi di rischio sono una base solida, ma non raccontano tutto. La Multi-Criteria Decision Analysis (MCDA) aiuta a bilanciare rischio, costi di ciclo di vita, conformità e obiettivi di lungo periodo [12]. Tecniche come Multi-Attribute Utility Theory o Simple Multi-Attribute Rating Technique permettono di assegnare pesi ai fattori e valutare ogni progetto in modo sistematico.
Molti governi europei usano sempre più MCDA per guidare infrastrutture eque, resilienti e allineate ai bisogni futuri. L’approccio supera i limiti delle sole metriche finanziarie [11].
Individuare quick win e progetti critici
Quantificati i rischi, distingue tra urgenze e opportunità strategiche. I progetti critici riguardano di solito asset ad alto rischio essenziali per il funzionamento del sistema, come infrastrutture obsolete il cui guasto causerebbe gravi interruzioni o rischi per la sicurezza [14].
I quick win emergono spesso da un’analisi del Value of Information (VoI), che evidenzia azioni a basso costo capaci di rinviare interventi costosi [13]. Una ispezione relativamente economica, per esempio, può dimostrare che una riparazione onerosa può essere posticipata, liberando budget per bisogni più urgenti.
Cerca anche opportunità di coordinamento tra infrastrutture collegate. Se stai rifacendo il manto stradale, potrebbe essere sensato sostituire nello stesso momento le condotte idriche sottostanti. Gli interventi coordinati riducono i costi complessivi e creano benefici impossibili per progetti isolati [14].
sbb-itb-5be7949
Passaggio 3: creare piani pluriennali CAPEX e OPEX
Dopo aver priorizzato i rischi, occorre garantire il finanziamento con una pianificazione finanziaria dettagliata e pluriennale. Con la lista dei progetti in mano, l’obiettivo è sviluppare piani di investimento su più anni, modellando scenari di budget, integrando obiettivi di sostenibilità e presentando una strategia chiara agli stakeholder.
Modellare diversi scenari di budget
Parti allocando il capitale in base agli obiettivi strategici. Valuta la posizione finanziaria attuale e definisci come distribuire i fondi per rispettare le priorità e massimizzare i ritorni potenziali [16]. Considera tutte le spese, dirette e indirette [15].
Preparati all’incertezza con piani di contingenza per oscillazioni economiche, inflazione, interruzioni della supply chain, evoluzione tecnologica e cambi regolatori. Usa scenari “what if” per valutare l’impatto di budget ridotti, costi in aumento o guasti inattesi.
L’adattabilità è cruciale: quando cambiano mercato e obiettivi dell’organizzazione, anche le strategie finanziarie devono evolvere [16]. Le aziende che investono in modernizzazione, ad esempio, vedono spesso riduzioni dei costi operativi fino al 20% entro cinque anni [15].
Allineare i piani a sostenibilità e conformità
I piani di investimento devono sostenere resilienza economica e obiettivi ambientali. I piani pluriennali dovrebbero concentrarsi su progetti che generano progresso di lungo periodo [18]: reti elettriche transfrontaliere, infrastrutture per l’idrogeno, innovazione verde e conservazione ambientale [17][18].
Il Grids Package dell’UE, per esempio, definisce il quadro giuridico e regolatorio per espansione, modernizzazione e digitalizzazione delle reti, componenti chiave della decarbonizzazione [3]. L’UE stima investimenti di 584 miliardi di dollari nelle reti entro il 2030, con proiezioni oltre 1.000 miliardi di dollari al 2050 [3].
L’interconnettore del Golfo di Biscaglia, progetto da 3,1 miliardi di dollari tra Francia e Spagna, ha ricevuto nel 2017 600 milioni di dollari dal Connecting Europe Facility per l’energia e un prestito da 1,6 miliardi di dollari dalla Banca europea per gli investimenti [4]. L’interconnettore Aurora Line tra Finlandia e Svezia ha ottenuto oltre 131 milioni di dollari dal CEF-E, quasi metà dei costi di costruzione, e dovrebbe aumentare la capacità di trasferimento di almeno 800 MW [4]. Questi esempi mostrano come l’allineamento agli obiettivi di sostenibilità possa soddisfare requisiti regolatori e sbloccare fondi pubblici.
Presentare le decisioni agli stakeholder
Per ottenere approvazione, comunica in modo chiaro vantaggi finanziari, sociali e ambientali dei piani [4][3]. Una priorità di progetto solida, sostenuta da analisi robuste, può portare asset equi, resilienti e pronti per il futuro, creando fiducia pubblica e rispondendo ad aspettative diverse [11].
Nel presentare piani pluriennali CAPEX e OPEX, rispondi ai bisogni di tutti gli stakeholder, compresi gli investitori privati che aiutano a colmare i gap di finanziamento. Servono certezza regolatoria, prezzi competitivi e meccanismi efficaci di condivisione del rischio [3]. Allo stesso tempo, riconosci le criticità: budget pubblici limitati, regolamenti complessi e rischi intrinseci dei progetti [3].
Per attrarre capitale privato, crea un ambiente regolatorio favorevole. Semplifica e armonizza i permessi tra regioni per rafforzare la fiducia degli investitori. Usa strumenti di de-risking come garanzie pubbliche, credit enhancement e meccanismi first-loss per ridurre il rischio percepito dagli investitori istituzionali [3].
Infine, costruisci una pipeline di progetti chiara e ben organizzata a supporto della pianificazione strategica di governi e investitori [3]. Trasparenza e stabilità regolatoria alimentano la fiducia necessaria per investimenti di lungo periodo.
Passaggio 4: integrare la gestione predittiva degli asset nelle operations
Definiti i piani pluriennali, integra la gestione predittiva degli asset nelle operazioni quotidiane. Questo passaggio sposta il focus dalla risposta alle emergenze alla pianificazione proattiva del rinnovo e del miglioramento. Gli insight predittivi devono guidare ogni decisione, mantenendo efficace la strategia di investimento anche quando le condizioni cambiano.
Definire governance e strutture decisionali
Ruoli e responsabilità chiari sono indispensabili. Crea framework di governance che colleghino team, sistemi e pratiche in tutte le fasi operative. Questo aumenta l’efficienza, riduce sprechi e assicura che tutti lavorino sugli stessi obiettivi. Definisci chi gestisce i dati sugli asset, chi approva gli investimenti e come collaborano i dipartimenti.
Nei progetti infrastrutturali attuali, i partenariati pubblico-privato hanno un ruolo crescente. Formalizzare ruoli e responsabilità all’inizio assicura allineamento e condivisione equa dei rischi. Un esempio è il progetto Waaban Crossing del 2023 a Kingston, Ontario: primo ponte in Nord America costruito con il modello Integrated Project Delivery (IPD), che ha riunito tutti gli stakeholder, dalla progettazione alla costruzione, condividendo i rischi fin dall’inizio. Allineare la governance a standard come ISO 55001 aiuta anche a rispettare aspettative di settore e requisiti regolatori.
Aggiornare i dati e affinare i modelli predittivi
La qualità dei modelli predittivi dipende dai dati che li alimentano. Aggiorna regolarmente fattori chiave come traffico, carichi dei veicoli e impatti climatici per migliorare l’accuratezza e prevedere meglio usura e degrado degli asset. AXA XL evidenzia come sensori e telecamere sulle infrastrutture possano migliorare monitoraggio e coordinamento [19]. Collegare le reti infrastrutturali ai centri di controllo smart city può inoltre migliorare supervisione e pianificazione [19].
Per garantire affidabilità dei dati, sviluppa policy chiare per raccolta, archiviazione e utilizzo. Crea feedback loop tra operations sul campo e team manutentivi per affinare continuamente i modelli [19][2]. Gli aggiornamenti regolari devono considerare nuovi dati, condizioni ambientali, trend d’uso e obiettivi di policy come European Green Deal e Net Zero Industry Act [20][2]. Come sintetizza la European Environment Agency:
“Una componente chiave per promuovere una politica industriale verde completa è disporre di una struttura di governance correttamente funzionante” [20].
Formare i team per il successo di lungo periodo
Per rendere la gestione predittiva degli asset una componente stabile delle operations, investi in competenze interne. Forma i team a interpretare i modelli predittivi, usare strumenti basati sul rischio e prendere decisioni informate dai dati. Una comprensione condivisa rafforza la collaborazione, dai tecnici sul campo alla direzione.
Dedica budget e competenze alla ricerca e allo sviluppo continuo di nuove tecnologie e alla loro integrazione nei sistemi di gestione degli asset [20]. Con l’esperienza, i team individueranno modi per affinare processi, migliorare qualità dei dati e adattarsi a nuove sfide. La formazione regolare assicura che le strategie predittive restino efficaci nel tempo.
Conclusione: una roadmap per il rinnovo infrastrutturale con vincoli di budget
Rinnovare infrastrutture obsolete dentro budget stretti richiede una strategia chiara e sistematica. I passaggi chiave sono: centralizzare i dati degli asset, priorizzare i progetti con strategie basate sul rischio, sviluppare piani pluriennali di investimento e integrare la gestione predittiva nelle operations quotidiane. Questo approccio sposta l’organizzazione dalla risoluzione reattiva dei problemi a decisioni proattive e informate dai dati.
Secondo McKinsey, soddisfare la domanda infrastrutturale globale richiederà 106.000 miliardi di dollari di investimenti entro il 2040 [1]. Con budget limitati, ogni euro deve produrre valore.
Prioritizzare la manutenzione è essenziale per evitare guasti costosi e usare al meglio il budget disponibile. Significa tracciare e rendicontare regolarmente l’arretrato manutentivo, adottare pratiche di contabilità dei costi di ciclo di vita e implementare sistemi di manutenzione performance-based per le reti principali [21]. L’obiettivo non è riparare ciò che si rompe, ma prevenire i guasti e indirizzare il capitale dove produce il maggiore impatto.
Tecnologie emergenti come AI e IoT offrono monitoraggio e insight in tempo reale, ottimizzano la performance delle reti e forniscono dati preziosi su salute degli asset e bisogni futuri [1]. Abbinate a una governance solida, con priorità strategica, pianificazione dei budget e allineamento degli stakeholder, permettono di allocare il capitale in modo efficiente e sostenere obiettivi di lungo periodo [22][23][24].
FAQ
Quali sono i modi migliori per usare tecnologie di manutenzione predittiva nelle infrastrutture obsolete?
Le tecnologie di manutenzione predittiva possono integrarsi nelle infrastrutture esistenti usando strumenti guidati dai dati per monitorare la performance e anticipare problemi potenziali. Il processo inizia spesso con sensori e dispositivi IoT per raccogliere dati in tempo reale su fattori critici come temperatura, pressione o vibrazione. Queste informazioni vengono poi elaborate con algoritmi avanzati e machine learning per individuare pattern e prevedere quando servirà manutenzione.
Concentrarsi su asset ad alto rischio o alto valore permette di allocare il budget con criterio, riducendo downtime e interruzioni inutili. Abbinare manutenzione predittiva e strategia di investimento basata sul rischio assicura che i budget vadano dove contano di più. Passaggi pratici includono analisi costi-benefici per valutare il ritorno e aderenza agli standard regolatori, estendendo la vita delle infrastrutture.
Quali fattori considerare quando si priorizzano progetti infrastrutturali con budget limitati?
Con budget stretti, occorre partire dalla condizione attuale degli asset, dai livelli di rischio e dalle opportunità di estendere la vita utile dell’infrastruttura esistente. L’analisi dei costi di ciclo di vita aiuta a spendere meglio nel tempo, mentre i progetti che affrontano sicurezza o requisiti regolatori devono naturalmente avere priorità.
Considera anche upgrade di efficienza energetica, coerenza con gli obiettivi strategici e impatto sugli stakeholder. Pesando questi elementi, i decisori allocano i fondi in modo più solido, mitigano i rischi e massimizzano il valore di ogni investimento.
Come aiutano i piani pluriennali CAPEX e OPEX a priorizzare il rinnovo infrastrutturale?
I piani pluriennali CAPEX e OPEX offrono una cornice chiara per gestire gli upgrade distribuendo i costi su più anni e allineando la spesa a obiettivi di lungo periodo. Permettono di concentrarsi sui progetti più urgenti in base a condizione degli asset, valutazione del rischio e requisiti regolatori.
Proiettando le spese e allocando il capitale con metodo, questi piani aiutano a risparmiare, estendere la vita degli asset e ridurre guasti inattesi. Bilanciano urgenze immediate e pianificazione futura, mantenendo conformità normativa e valorizzando budget limitati.
Articoli correlati
- Gestione degli asset infrastrutturali: un approccio basato sul rischio per la pianificazione CAPEX pluriennale
- Gestione di fine concessione per autostrade: pianificazione CAPEX strategica per rispettare i requisiti del concedente e garantire redditività
- Pianificazione CAPEX strategica per concessioni autostradali: bilanciare conformità al concedente e redditività a fine concessione
- Gestione del ciclo di vita delle infrastrutture obsolete
