Come ordinare i progetti di rinnovo quando il budget copre solo una parte del fabbisogno
Se posso finanziare solo una parte dell’arretrato di rinnovo, devo ordinare gli interventi per rischio, costo, scadenze di conformità, impatto sul servizio e tempistiche, non in base a chi alza di più la voce. Questa e l’idea centrale. Con manutenzione rinviata pari a 650 miliardi di dollari e alcuni costi di riparazione che passano da 8 dollari per sq. yd. a 65 dollari per sq. yd. quando si aspetta troppo, il rinvio può trasformare una riparazione limitata in un grande investimento CAPEX.
In sintesi:
- parto da un unico elenco pulito degli asset su tutti i siti;
- assegno a ogni voce un punteggio per probabilità di guasto e impatto;
- confronto i progetti in base al rischio eliminato per ogni dollaro speso;
- porto avanti gli interventi di conformità obbligatori quando le scadenze sono vicine;
- costruisco un piano pluriennale coerente con i tetti di budget annuali;
- registro ogni eccezione, rinvio e accorpamento per le revisioni successive.
Alcuni numeri inquadrano subito il problema:
- il lavoro rinviato può far crescere i costi futuri con un rapporto di circa 4:1;
- alcuni danni da acqua possono moltiplicare il costo di riparazione da 3x a 5x in circa 6 mesi;
- un FCI sopra 0,10 indica spesso una condizione scarsa;
- un FCI sopra 0,30 indica spesso che la sostituzione e più razionale;
- su 30 anni, il rinnovo pianificato può ridurre il costo totale di circa 40% rispetto a interventi reattivi.
Il processo può essere trattato in quattro passaggi:
- Definire la base di asset, condizioni e costi.
- Classificare ogni progetto con regole di scoring fisse.
- Distribuire nel tempo gli interventi, anno per anno, entro un budget definito.
- Documentare il motivo di ogni scelta di finanziamento.

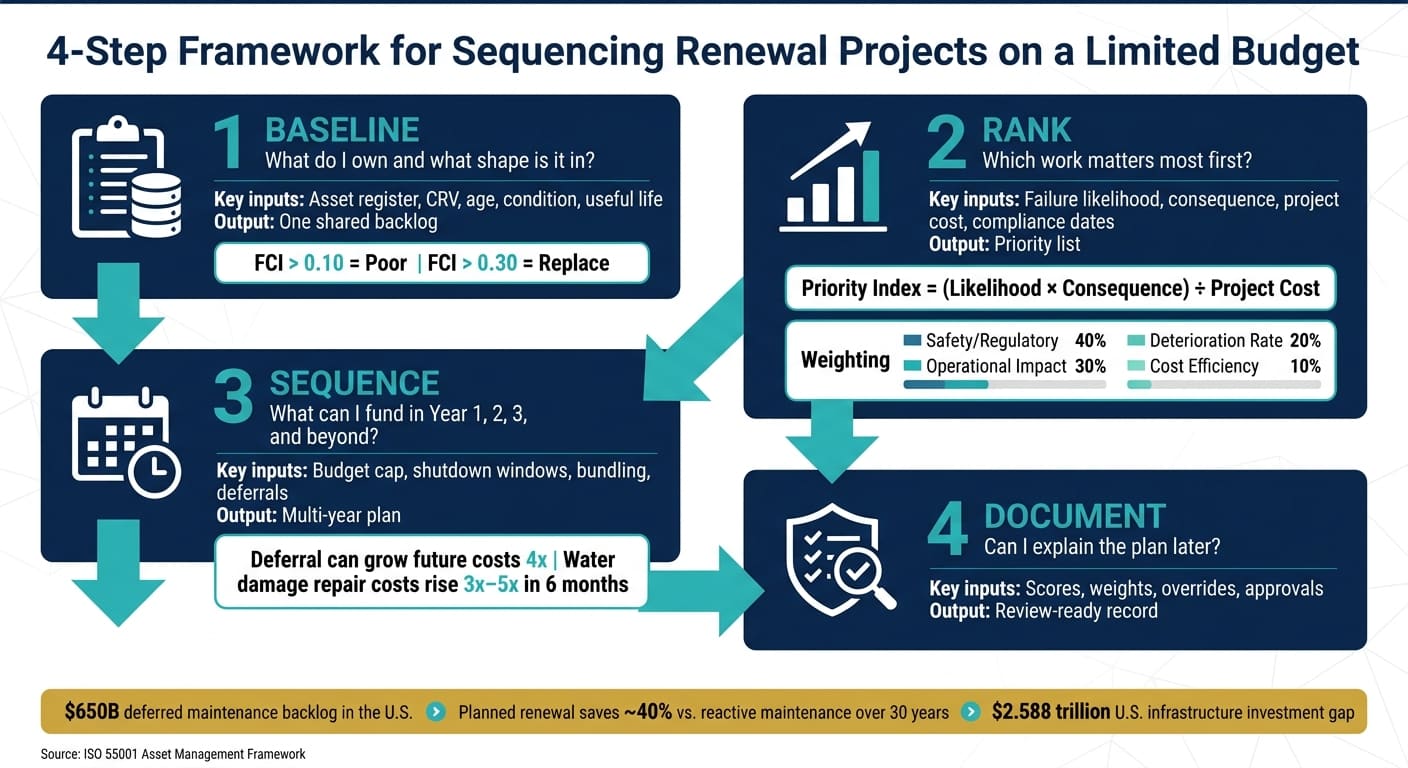

Framework in 4 passaggi per ordinare i progetti di rinnovo con budget limitato
Valutazione del rischio e prioritizzazione nella gestione degli asset comunali
sbb-itb-5be7949
Confronto rapido
| Passaggio | Decisione da prendere | Input principali | Output |
|---|---|---|---|
| Base | Cosa possiedo e in che stato si trova? | Registro degli asset, CRV, età, condizione, vita utile | Arretrato condiviso |
| Classifica | Quali interventi contano di più? | Probabilità di guasto, impatto, costo progetto, scadenze normative | Lista prioritaria |
| Piano temporale | Cosa posso finanziare nell’anno 1, 2, 3 e oltre? | Tetto di budget, finestre di fermo, accorpamenti, rinvii | Piano pluriennale |
| Documentazione | Posso spiegare il piano in seguito? | Punteggi, pesi, eccezioni, approvazioni | Record pronto per la revisione |
Il punto dell’articolo è semplice: quando il capitale copre solo una parte del fabbisogno, il piano migliore è quello che si può spiegare con dati, logica di costo e una traccia decisionale chiara.
1. Costruire una base affidabile di asset e rischio prima di classificare i progetti
Prima di classificare i progetti serve un sistema condiviso a livello di portafoglio. Se ogni sito usa nomi asset, regole di condizione o ipotesi di costo diverse, l’arretrato diventa un confronto non omogeneo.
Un arretrato di rinnovo diventa confrontabile solo quando ogni sito usa la stessa gerarchia degli asset, le stesse definizioni di condizione e la stessa base di costo.
Costruire un inventario standardizzato e una vista delle condizioni
Una base solida parte da dati coerenti, non da dati perfetti. Come minimo, ogni asset del portafoglio dovrebbe includere:
- identificativo univoco;
- classificazione di sistema, ad esempio coperture, elettrico o HVAC;
- valore corrente di sostituzione (CRV);
- data di installazione;
- vita utile residua stimata;
- punteggio di condizione [4][1].
Il Facility Condition Index (FCI) e un metodo comune per confrontare asset di classi diverse [4][1]. Si calcola dividendo il costo della manutenzione rinviata per il CRV. In pratica mostra quanto fabbisogno di riparazione esiste rispetto al costo di sostituzione.
Le soglie FCI aiutano i team a classificare le condizioni in modo coerente. Un FCI sopra 0,10 segnala condizione scarsa; sopra 0,30 la sostituzione e spesso la scelta più sensata [1].
| Intervallo FCI | Condizione | Azione richiesta |
|---|---|---|
| 0,00-0,05 | Buona | Manutenzione ordinaria |
| 0,05-0,10 | Discreta | Investimento mirato |
| 0,10-0,30 | Scarsa | Programma CAPEX prioritario |
| 0,30+ | Critica | Sostituzione o rinnovo importante |
Un registro centralizzato degli asset, associato a ispezioni mobili, mantiene allineati i dati di condizione tra siti. Una volta normalizzato il portafoglio, ogni progetto può essere valutato sulla stessa base.
Valutare le conseguenze operative, non solo tecniche
Il punteggio delle conseguenze deve guardare oltre l’asset. Una perdita dal tetto o un guasto a un’unità di trattamento aria non sono solo problemi tecnici: possono incidere su persone, servizio, conformità e costi.
Per questo la valutazione dovrebbe coprire cinque dimensioni: sicurezza, interruzione del servizio, esposizione regolatoria, impatto finanziario e danno ambientale o per la comunità [3][7]. Una scala comune 1-5 funziona bene: 5 indica un rischio imminente per la vita o la sicurezza, 1 nessun impatto rilevante [3].
Una pesatura frequente e:
- sicurezza/conformità: 40%;
- impatto operativo: 30%;
- velocità di deterioramento: 20%;
- efficienza dei costi: 10% [1].
La cosa importante e concordare i pesi prima di iniziare lo scoring. Se i pesi cambiano dopo, i team possono spostare il risultato verso il progetto preferito, e la fiducia nel processo si indebolisce.
Definire governance dei dati per un arretrato verificabile
Un arretrato ordinato deve essere tracciabile. Documenta il metodo, blocca le definizioni di scoring e conserva un record versionato di ogni aggiornamento [1][3].
I ruoli contano. Gli asset manager sono responsabili dei dati di condizione; le operations confermano i punteggi di impatto sul servizio; il finance verifica le ipotesi di costo; sostenibilità e compliance validano input normativi e carbonio. Questa divisione rende l’arretrato più difendibile quando le scelte di capitale vengono contestate.
Collegare la struttura a ISO 55001 per la gestione degli asset e a ISO 31000 per la gestione del rischio offre un quadro già riconosciuto da regolatori e auditor [6].
Servono anche regole strette su cosa può essere considerato emergenza fuori ciclo e un tracciamento di quanto spesso ogni reparto usa questa eccezione. Se un reparto presenta continuamente richieste urgenti, di solito il problema e nello scoring o nella governance [3].
2. Trasformare l’arretrato in priorità di rinnovo comparabili e basate sul rischio
Una volta costruita una base pulita, il lavoro più difficile e trasformare centinaia di voci in una lista unica e difendibile.
Un tetto che cede, un quadro elettrico obsoleto e un sistema antincendio non conforme sono problemi diversi. Ma nella stagione di budget devono essere messi fianco a fianco per decidere cosa finanziare per primo.
Calcolare la priorità da probabilità, conseguenza ed effetto dell’intervento
Il modo più chiaro per classificare i progetti e usare un Indice di priorità:
Indice di priorità = (Probabilità di guasto x Conseguenza del guasto) / Costo del progetto [6]
La probabilità va corretta in base a età, esposizione e storia dei guasti. La conseguenza si valuta con un mix pesato di rischio sicurezza o regolatorio, impatto operativo e impatto economico diretto [1][6]. Questo crea una classifica iniziale. Poi va considerato quanto rischio l’intervento elimina davvero.
Un asset ad alto rischio non deve automaticamente finire in cima alla lista. Se l’intervento proposto rimuove solo una parte del rischio, la sua posizione può scendere.
Attenzione anche ai rischi a cascata. Membrane di copertura e punti di infiltrazione sono esempi tipici: se si rinviano, i costi possono crescere rapidamente [1]. Questo rischio di escalation dice molto sul rischio ridotto per dollaro speso e deve entrare nello score.
Aggiungere costo del ciclo di vita, urgenza normativa e carbonio
Le scadenze regolatorie possono superare il punteggio quando cadono nella finestra di pianificazione [5][1]. Se un intervento e richiesto da norme federali o statali, ha una data rigida. Mancarla espone a rischi legali o sanzioni. Queste voci devono avere un flag di urgenza di conformità.
Costo del ciclo di vita ed efficienza del capitale guardano oltre il prezzo iniziale. Un investimento più piccolo oggi può evitare un evento CAPEX molto più grande in futuro. Il progetto più economico sulla carta non e sempre il miglior uso del capitale [1].
Carbonio ed energia contano sempre di più per enti pubblici e direzioni immobiliari con impegni ESG. Efficienza energetica, riduzione delle emissioni e tecnologie verdi possono diventare criteri pesati quando la sostenibilità fa parte del mandato [3][4].
Come cambiano le classifiche con metodi diversi
Il metodo scelto cambia quali progetti salgono in cima. La tabella mostra quattro approcci comuni applicati allo stesso portafoglio.
| Metodo | Focus principale | Compromesso |
|---|---|---|
| Solo rischio (probabilità x conseguenza) | Sicurezza e affidabilità | Può sottopesare l’efficienza dei costi [6] |
| Rischio + costo ((probabilità x conseguenza) / costo) | Rischio ridotto per dollaro speso | Progetti critici ma costosi possono scendere [6] |
| Multicriterio | Allineamento tra sicurezza, ROI ed ESG | Richiede pesi condivisi [3][5] |
| Solo condizione (FCI) | Degrado fisico | Mostra solo la condizione [1][4] |
Molte organizzazioni usano un approccio multicriterio pesato. Sicurezza e conformità hanno spesso il peso maggiore, intorno al 30-40%, mentre il resto viene distribuito tra conservazione degli asset, impatto finanziario e altri fattori di pianificazione [3][1]. La regola e usare un set fisso di pesi per l’intero portafoglio e portare quella classifica nella pianificazione pluriennale.
3. Distribuire i progetti prioritari in una roadmap pluriennale vincolata dal budget
Un punteggio di priorità dice cosa finanziare prima. La distribuzione temporale dice quando ogni progetto può essere eseguito entro un tetto di budget. Usa la lista classificata per collocare i progetti negli anni che bilanciano meglio rischio, accesso e capitale disponibile.
Collocare i progetti negli anni in cui riducono più rischio
Il timing e un livello decisionale autonomo. Un progetto può anticipare o slittare anche se il suo punteggio resta uguale, perché e la sequenza temporale a trasformare gli score in anni finanziati.
Dividi l’arretrato in tre orizzonti: immediato (0-12 mesi) per sicurezza e conformità critica; breve termine (1-3 anni) per rischio operativo; pianificato (3-5 anni) per rinnovi di ciclo di vita [1]. Aggiungi poi i limiti reali di consegna: finestre stagionali, periodi di picco senza alternative, fermi impianto [6]. Blocca l’anno 1 sugli interventi urgenti di sicurezza e conformità; mantieni flessibili gli anni successivi per nuove ispezioni, variazioni di budget o nuove regole [8].
Accorpa gli interventi quando riduce disservizio, protegge la continuità e abbassa il costo del ciclo di vita [6] [4]. Se una strada e già aperta per il rifacimento, sostituire nello stesso momento vecchie condotte idriche riduce costi e disagi [7]. Questo coordinamento può anticipare un progetto anche quando lo score isolato non lo farebbe.
Usare scenari di budget per decidere cosa finanziare, rinviare o accorpare
Quando i progetti sono su una linea temporale, testali contro il tetto di budget annuale. Finanzia prima gli interventi ad alto rischio e alta conseguenza. Accorpa rinnovi collegati quando genera risparmi. Rinvii le voci a basso rischio solo quando il rischio aggiuntivo e la crescita dei costi restano accettabili.
Il rinvio ha un prezzo. Spostare manutenzione critica oltre l’intervallo raccomandato può generare costi futuri circa quattro volte superiori al costo del rinvio attuale [1]. I guasti di copertura e le infiltrazioni sono ancora più severi: i danni secondari a strutture e interni possono far crescere le riparazioni da 3x a 5x in soli sei mesi [1]. I rinvii vanno registrati per rischio, non per volume di lamentele.
I progetti che non rientrano nel periodo finanziato devono confluire in una lista documentata di fabbisogni non finanziati, già classificata e pronta se arrivano grant o fondi una tantum [2]. Questa lista aiuta anche nelle domande di finanziamento e rende visibile il rischio differito.
Confrontare strategie di distribuzione con lo stesso budget
La strategia scelta cambia i risultati anche se il budget totale resta uguale.
| Strategia | Driver principale | Riduzione del rischio | Profilo costi | Continuità del servizio | Esito sostenibilità |
|---|---|---|---|---|---|
| Prima il rischio | Probabilità x conseguenza | Massima | Moderato | Alta, previene guasti | Bassa se non si aggiungono criteri ESG |
| Prima la conformità | Scadenze regolatorie e responsabilità legale | Alta su aspetti legali/sicurezza | Variabile | Media | Bassa |
| Prima il carbonio | Energia e obiettivi ESG | Media | Più alto upfront, OPEX più basso | Variabile | Massima |
| Ibrida multicriterio | Sicurezza, ROI ed ESG pesati | Bilanciata | Ottimizzata | Alta | Alta |
La maggior parte dei portafogli funziona meglio con l’approccio ibrido [1] [3], perché bilancia sicurezza, costi, continuità e sostenibilità. Una sequenza solo rischio può perdere risparmi energetici; una solo carbonio può lasciare sottofinanziate voci critiche di sicurezza. La modellazione degli scenari consente di testare ogni scelta su orizzonti da 5 a 30 anni rispetto a budget, energia e carbonio.
4. Documentare la logica e produrre deliverable pronti per audit e decisione
Quando la roadmap e definita, il lavoro diventa prepararla per CdA, regolatori e finanziatori. Ogni passaggio deve essere tracciabile, dal dato asset grezzo all’ordine finale dei progetti. Questo significa documentare criteri di scoring, pesi, soglie ed eccezioni prima di iniziare la classifica. Un revisore deve poter seguire ogni scelta senza riaprire il modello.
Definisci una volta i livelli di punteggio e usa le stesse definizioni per tutti i valutatori [3]. Documenta anche ipotesi di costo del ciclo di vita, soglie che separano i progetti obbligatori da quelli opzionali ed eventuali override manuali. Se un progetto si sposta per dipendenza, accorpamento, budget o vincoli di accesso, allega una motivazione scritta [3].
La sequenza finale dovrebbe includere l’approvazione del comitato di revisione o asset council. Se cambia la leadership o un ente finanziatore chiede perché un progetto precede un altro, la traccia decisionale e già disponibile.
I tre output che servono ai decisori
I decisori non hanno bisogno dell’intero workbook. Hanno bisogno degli output che permettono di agire.
Primo, una roadmap di rinnovo basata sul rischio. Deve mostrare classifica progetti, punteggi FCI e profilo di spesa per orizzonte di pianificazione, coprendo rischio, affidabilità del servizio, stato di conformità ed esposizione carbonio [1][2]. In parole semplici: risponde a cosa facciamo e in quale ordine?
Secondo, una sequenza pluriennale di investimento con budget annuali in dollari. E il piano finanziato, spesso una sequenza a 5 anni dentro un orizzonte di 10-20 anni, aggiornata ogni anno con nuovi dati di condizione [2]. Deve includere anche una lista parallela dei fabbisogni non finanziati, utile per grant e fondi straordinari [2].
Terzo, una sintesi degli impatti. I decisori devono vedere come cambiano esposizione al rischio, livelli di servizio, conformità, costo del ciclo di vita e traiettorie energia/carbonio se il piano viene finanziato, e cosa succede se non viene finanziato [4]. Un dato dovrebbe essere centrale: l’analisi dei costi della manutenzione proattiva rispetto a quella reattiva mostra che strategie proattive possono risparmiare circa 40% rispetto a manutenzione rinviata o reattiva su 30 anni [2].
Usa report standardizzati, allineati ai principi ISO 55001, così gli stessi dati e scenari accompagnano ogni ciclo di revisione.
Conclusione: un metodo chiaro per finanziare prima i rinnovi giusti
Quando l’arretrato è più grande del budget, l’ordine conta. Trasforma bisogni concorrenti in una sequenza di investimento difendibile. Il metodo è semplice: base dati, classifica, distribuzione temporale, documentazione. Le poste in gioco sono alte: il gap di investimento nelle infrastrutture obsolete negli Stati Uniti ha raggiunto 2.588 trilioni di dollari [5], quindi il capitale limitato deve andare prima ai rinnovi a rischio più elevato.
Una sequenza ben costruita da ai leader un motivo chiaro per finanziare l’anno 1, rinviare l’anno 3 e sostenere il piano in audit. Se un CdA o un ente finanziatore chiede perché un progetto e passato davanti a un altro, la risposta e già nel record: punteggi FCI, pesi di rischio, costi di ciclo di vita ed eccezioni approvate.
L’obiettivo non e un piano perfetto. E un piano difendibile, basato su dati oggettivi, capace di adattarsi e orientato a finanziare prima gli asset giusti.
FAQ
Come iniziare se i dati sugli asset sono incompleti?
Non aspettare dati perfetti. Parti da ciò che hai e organizzalo in un framework decisionale chiaro. Usa il giudizio esperto per mantenere coerenza tra asset e team; dove mancano dati, usa proxy pratici come età, materiale e condizioni del sito. Poi migliora la qualità dei dati concentrandoti prima sulle lacune che influenzano di più rischio e costo.
Quando la conformità deve superare un progetto con miglior rischio per dollaro?
Quando riguarda sicurezza delle persone, obblighi legali o non conformità regolatoria. In questi casi il rischio legale, il potenziale danno alle persone e le scadenze obbligatorie rendono l’intervento immediato e non negoziabile, anche se altri progetti hanno un miglior rapporto rischio-costo.
Ogni quanto aggiornare la sequenza dei rinnovi?
Almeno una volta all’anno, dentro un ciclo di pianificazione ripetibile. I dati di condizione cambiano, i progetti vengono completati, emergono nuovi rischi e il budget si modifica. L’anno corrente e di solito più stabile; gli anni successivi devono restare flessibili e rivisti periodicamente.
