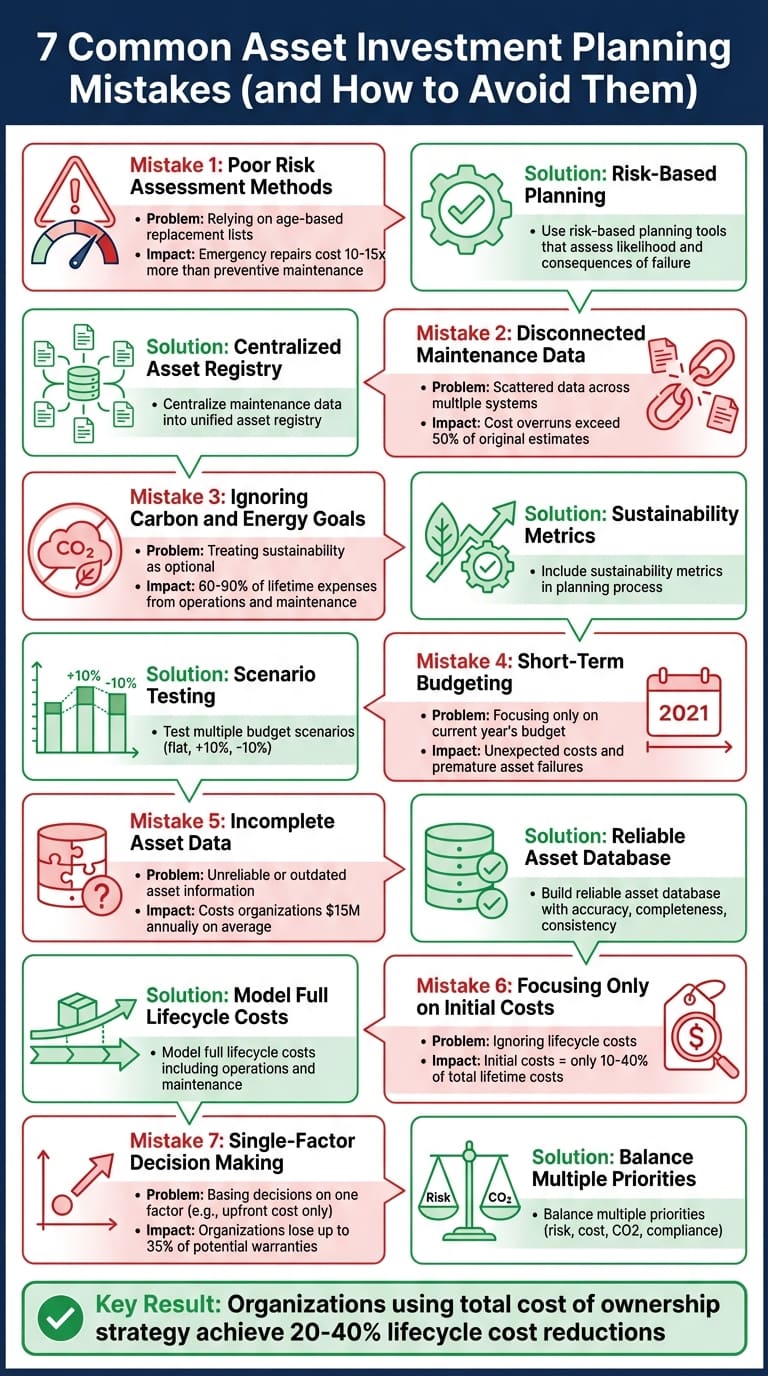

7 erreurs courantes en planification des investissements patrimoniaux (et comment les éviter)
La planification des investissements patrimoniaux peut faire ou défaire vos objectifs financiers. Les faux pas entraînent souvent un gaspillage de ressources, des coûts inattendus et des opportunités manquées. Voici un aperçu rapide des sept erreurs les plus fréquentes et comment les corriger :
- Évaluation du risque insuffisante : s’appuyer sur des méthodes obsolètes peut entraîner des réparations d’urgence coûteuses.
- Données déconnectées : des registres de maintenance dispersés créent des inefficacités et des dépassements budgétaires.
- Objectifs carbone ignorés : négliger les objectifs d’énergie et d’émissions augmente les engagements à long terme.
- Budgétisation court-termiste : se concentrer uniquement sur les coûts immédiats entraîne des dépenses plus élevées sur le cycle de vie.
- Données peu fiables : des informations sur les actifs incomplètes ou obsolètes perturbent la prise de décision.
- Focalisation sur le coût initial : négliger les coûts sur le cycle de vie provoque des défaillances prématurées et des dépenses accrues.
- Décisions mono-facteur : négliger une approche équilibrée entraîne des stratégies fragmentées.
À retenir : aligner les investissements sur le risque, la donnée et les objectifs de long terme permet d’économiser de l’argent, de réduire les risques et d’améliorer la performance des actifs. Des outils comme Oxand Simeo™ peuvent aider les organisations à prévoir les coûts, prioriser les actions et optimiser efficacement leurs budgets.

7 erreurs courantes en planification des investissements patrimoniaux et leurs solutions
Erreur 1 : méthodes d’évaluation du risque insuffisantes
De nombreuses organisations s’appuient sur des listes de remplacement basées sur l’âge ou sur la stratégie du « pire cas d’abord », en se concentrant uniquement sur les actifs les plus visiblement dégradés. Bien que cela puisse sembler logique, cette approche néglige des risques cachés, menant souvent à des réparations d’urgence 10 à 15 fois plus coûteuses que la maintenance préventive planifiée [5].
Le problème principal réside dans le fait de négliger l’évaluation du risque au niveau des composants. Les méthodes de planification traditionnelles s’appuient souvent sur la date d’installation d’un actif (son âge chronologique) plutôt que sur l’évaluation de son état réel, de sa charge de travail, de son environnement et de ses modes d’usage. Cette approche peut entraîner des erreurs coûteuses – remplacer des actifs trop tôt et gaspiller leur durée de vie résiduelle, ou attendre trop longtemps et subir défaillances, pénalités et perturbations opérationnelles [2]. Sans données détaillées, les équipes échouent à identifier le « point de non-retour », le moment où la durée de vie résiduelle d’un actif décline rapidement – généralement après 15 à 20 ans, lorsque la dégradation s’accélère.
L’impact financier de ces faux pas est considérable. Une mauvaise gestion des infrastructures à l’échelle mondiale pourrait entraîner plus de 1 500 milliards de dollars de pertes directes de valeur au cours des cinq prochaines années [4]. Par exemple, un gestionnaire de réseau qui a reporté des remplacements en réduisant son budget de 10 % a vu son coût total de possession augmenter de 4,3 millions de dollars sur cinq ans, en raison de risques de fin de vie accrus [2]. Il convient également de noter que les coûts de construction ne représentent généralement que 10 % à 40 % des dépenses totales d’un actif sur sa durée de vie, tandis que les 60 % à 90 % restants proviennent de l’exploitation, de la maintenance et des renouvellements [3].
« Remplacer trop tôt, c’est gaspiller la durée de vie résiduelle de l’actif. Remplacer trop tard, c’est payer par des défaillances, de la maintenance, des pénalités ou une perte de débit. » – Philippe Jetté, Product Manager, Asset Investment Planning, IBM [2]
Sans modèles probabilistes de vieillissement, les organisations ne peuvent pas pleinement saisir comment des réductions de budget ou des retards affecteront les coûts à long terme, entraînant souvent des pics financiers inattendus. La solution réside dans l’adoption d’une planification proactive et fondée sur le risque.
Solution : utiliser des outils de planification par le risque
Les outils de planification par le risque évaluent à la fois la probabilité de défaillance (en tenant compte de facteurs comme l’état, l’âge, l’environnement et l’usage) et les conséquences de la défaillance (impact sur la sécurité, le service et les finances) [2]. Oxand Simeo™ en est un excellent exemple, s’appuyant sur plus de 10 000 modèles propriétaires de vieillissement et plus de 30 000 lois de maintenance pour prédire comment les composants vieilliront, tomberont en panne et consommeront de l’énergie sur l’ensemble de leur cycle de vie.
Simeo™ calcule « l’âge effectif » d’un actif en analysant des indicateurs comme les vibrations, la température et les résultats d’inspection. Cela permet aux organisations de prioriser les investissements en fonction des niveaux de risque réels, plutôt que de se contenter de traiter ce qui semble être en pire état. Par exemple, dans des scénarios d’exploitants de réseaux, augmenter les budgets de 10 % pour des rénovations ciblées d’actifs à haut risque s’est avéré réduire le coût total de possession de 22 % à long terme [2].
La plateforme prend également en charge l’optimisation de scénarios, permettant aux équipes de tester différents scénarios budgétaires et d’évaluer le « coût du report » et les risques associés. Les villes utilisant des évaluations systématiques de l’état et une modélisation de la dégradation ont atteint une efficacité d’allocation des ressources améliorée de 30 % à 40 %, prolongeant la durée de vie des infrastructures de 40 % à 60 % et réduisant les coûts totaux sur le cycle de vie de 25 % à 35 % [5].
L’approche d’Oxand se distingue par le fait qu’elle est pilotée par les modèles, et non dépendante des capteurs. Bien qu’elle puisse intégrer des données IoT, elle ne nécessite pas de vastes réseaux de capteurs pour produire des résultats. Elle exploite plutôt les enquêtes, inspections et données d’actifs existantes, la rendant accessible aux organisations prêtes à agir dès maintenant plutôt que d’attendre des années pour de nouveaux déploiements de capteurs. Cette technologie prédictive peut identifier des schémas de défaillance 6 à 18 mois à l’avance, permettant des interventions opportunes avant que des perturbations ne se produisent [5].
Erreur 2 : données de maintenance déconnectées de la planification CAPEX
Lorsque les données de maintenance sont dispersées entre plusieurs systèmes ou registres, planifier les dépenses d’investissement devient un jeu de devinettes. En effet, les dépassements de coûts et de calendrier pour les projets d’investissement dépassent souvent 50 % des estimations initiales [6]. Pourquoi ? Parce que les décideurs manquent d’une visibilité claire sur l’état et la performance des actifs. Cela crée un scénario de « boîte noire », où prédire les défaillances d’actifs ou évaluer la performance d’un portefeuille devient presque impossible.
Sans données centralisées, les organisations tombent dans un cycle réactif souvent appelé « roulette des infrastructures » [5]. Les budgets finissent par être détournés vers des réparations d’urgence plutôt que vers une gestion stratégique et à long terme des actifs. L’impact financier est considérable – les réparations d’urgence peuvent coûter 10 à 15 fois plus cher qu’une maintenance proactive [5]. Pire encore, la maintenance différée causée par une mauvaise visibilité des données peut entraîner des défaillances en cascade à travers des systèmes interconnectés [9].
Voici la réalité : les actifs d’infrastructure consomment 80 % à 85 % de leurs coûts totaux sur le cycle de vie durant l’exploitation et la maintenance [5]. Pourtant, de nombreuses organisations lancent des projets d’investissement sans pleinement comprendre les coûts d’exploitation à long terme impliqués. Cette déconnexion mène souvent à un « biais de stabilité », où des projets sous-performants continuent d’être financés simplement parce que des données fragmentées masquent leur manque de valeur [6]. Ce manque de clarté obscurcit non seulement la performance des projets, mais augmente aussi les risques financiers dans le temps.
« La performance capitalistique est typiquement une boîte noire. Les dirigeants trouvent difficile de comprendre et de prédire la performance de projets individuels et du portefeuille de projets d’investissement dans son ensemble. » – McKinsey [6]
Le problème n’est pas mineur. Les États-Unis font actuellement face à un retard de 1 000 milliards de dollars de réparations et de maintenance différées, une crise construite sur 50 ans [10]. Sortir de ce cycle réactif commence par la centralisation des données.
Solution : centraliser les données de maintenance
Centraliser les données de maintenance change la donne, faisant passer les organisations de dépenses réactives à une gestion proactive des actifs. En consolidant l’historique de maintenance, les évaluations d’état et les données d’inspection dans un registre d’actifs unifié, les organisations peuvent passer de la supposition à la modélisation prédictive. Cette approche permet des décisions plus intelligentes et tournées vers l’avenir.
Prenez Sund & Bælt au Danemark, par exemple. L’entreprise a collaboré avec IBM pour créer un système alimenté par l’IA et l’IoT utilisant IBM Maximo, consolidant les registres de maintenance, les modèles 3D et les données de capteurs en temps réel. Cela lui a permis de détecter précocement des problèmes comme la corrosion et les fissures, prolongeant la durée de vie des ponts et tunnels tout en optimisant les calendriers de maintenance [8].
Un autre exemple est le Downer Group en Australie, qui a commencé à utiliser la plateforme TrainDNA (alimentée par IBM Maximo) en 2017. En intégrant des données quasi temps réel, l’entreprise a identifié les systèmes à forte consommation d’énergie et optimisé l’usage de sa flotte pour plus de 200 trains. Cela a non seulement réduit les coûts de maintenance, mais aussi abaissé son empreinte carbone [8].
Les bénéfices financiers de la maintenance préventive sont difficiles à ignorer. Les organisations qui adoptent une maintenance préventive stratégique peuvent réduire leurs coûts totaux sur le cycle de vie de 25 % à 35 % [5]. Les municipalités les plus performantes allouent souvent 2 % à 4 % de la valeur de remplacement d’un actif par an à la maintenance préventive. Pour chaque dollar dépensé en soins préventifs précoces, elles économisent 4 à 7 dollars en futurs coûts de réhabilitation ou de remplacement [5].
Oxand propose une solution pratique avec sa plateforme Simeo Inventory. À la différence des systèmes dépendant de vastes réseaux de capteurs, Simeo organise les enquêtes, inspections et données d’actifs existantes en formats qui alimentent directement plus de 10 000 modèles propriétaires de vieillissement et 30 000 lois de maintenance. Cela permet aux organisations de commencer immédiatement à prendre des décisions pilotées par la donnée. La plateforme calcule l’exposition au risque en multipliant la probabilité de défaillance par ses conséquences, mais la précision de ces résultats dépend de la disponibilité de données centralisées et fiables sur l’état et la criticité des actifs [7].
Pour que cela fonctionne, les organisations devraient établir une gouvernance par jalons (stage-gate) avec des revues formelles à chaque phase de projet. Cela garantit que les décisions d’investissement restent alignées sur les données de maintenance actualisées [6]. De plus, la collaboration entre les équipes d’exploitation, de maintenance et de conception durant la phase de planification est cruciale, car les coûts sur le cycle de vie sont largement déterminés au stade de la conception [7]. En centralisant les données et en intégrant des modèles prédictifs, les organisations peuvent passer d’une gestion de crise réactive à une gestion stratégique des actifs.
Erreur 3 : ignorer les objectifs carbone et énergétiques
Pour de nombreuses organisations, la durabilité reste au second plan, souvent perçue comme une option facultative plutôt qu’une priorité d’investissement centrale. Cette mentalité peut entraîner de graves conséquences financières et réglementaires. Pourquoi ? Parce que se concentrer uniquement sur les coûts d’investissement initiaux ignore un fait critique : 60 % à 90 % des dépenses d’un actif sur sa durée de vie proviennent de l’exploitation et de la maintenance [3]. Avec la hausse des coûts énergétiques et le durcissement des réglementations carbone, cette omission peut rapidement se transformer en engagement financier significatif.
S’appuyer sur des systèmes à combustibles fossiles, comme le chauffage au gaz, est un exemple typique de ce faux pas. De tels investissements verrouillent les émissions dans le Scope 1, ce qui signifie que quelle que soit l’amélioration des autres domaines, une partie des émissions de votre bâtiment reste fixe. Cela augmente non seulement les coûts opérationnels, mais expose aussi les organisations à un examen réglementaire accru.
« Si une centrale de traitement d’air continue de dépendre de batteries au gaz, une fraction significative des émissions du bâtiment reste verrouillée dans le Scope 1, quelles que soient les améliorations apportées ailleurs. » – Mansfield Pollard [11]
Ne pas prioriser les objectifs de performance énergétique peut aussi conduire à une non-conformité avec des normes obligatoires comme Ecodesign et EN 1886, ou des exigences sectorielles spécifiques comme la feuille de route zéro net du NHS et la HTM 03-01 pour les établissements de santé [11]. Au-delà des pénalités, cela peut ternir la réputation d’une organisation et entraver la conformité avec des cadres comme SECR et GRESB.
Solution : intégrer la durabilité dans la planification
La clé pour éviter ces risques ? Faire de la durabilité un élément central de votre processus de planification. Les organisations doivent changer de perspective, en traitant la performance environnementale comme un objectif mesurable, au même titre que le coût et le risque. Cela implique de s’éloigner des stratégies de remplacement obsolètes basées sur l’âge et d’adopter une approche de valeur sur le cycle de vie. En fixant des objectifs clairs de réduction du CO₂ liés à des attributs d’actifs spécifiques, les organisations peuvent prioriser les investissements offrant à la fois des bénéfices financiers et environnementaux [2].
Prenez Transport for London (TfL) comme exemple. D’ici novembre 2025, TfL prévoit de centraliser ses efforts de maintenance à l’aide du logiciel IBM Maximo, lui permettant de gérer les infrastructures critiques tout en réduisant les émissions carbone des transports publics [2]. De même, VPI, une entreprise énergétique, utilise le même logiciel pour surveiller sa flotte d’actifs et guider sa trajectoire vers le zéro net et les objectifs d’énergie renouvelable [2].
L’argument financier en faveur d’une planification centrée sur la durabilité est difficile à ignorer. Par exemple, passer d’un chauffage au gaz à une pompe à chaleur avec un COP de 3,5 peut réduire les émissions carbone d’environ 75 % par rapport à une batterie au gaz standard [11]. Adopter une approche de coût total de possession (TCO) intégrant l’efficacité énergétique peut réduire les coûts sur le cycle de vie de 20 % à 40 % [3]. Pour les organisations gérant de vastes patrimoines, cibler les mises à niveau d’actifs critiques peut générer des réductions carbone rapides sans perturber l’exploitation [11]. Des mises à niveau comme des ventilateurs et des régulations améliorés s’amortissent souvent en trois ans [11].
Des outils comme Oxand Simeo™ facilitent cette transition. Ses modules de durabilité permettent aux organisations de modéliser des trajectoires de réduction du CO₂ et la performance énergétique à l’échelle du portefeuille. Avec un accès à plus de 10 000 modèles de vieillissement et 30 000 lois de maintenance, Simeo permet aux planificateurs de simuler de multiples scénarios, équilibrant budget, énergie et objectifs carbone. Cette analyse « et si » garantit que la trajectoire d’investissement choisie aligne la performance financière avec les objectifs environnementaux. Un cycle de planification glissant de 12 à 18 mois affine encore les stratégies en fonction de la performance réelle des actifs, de la consommation d’énergie et de l’évolution des réglementations [2].
Erreur 4 : budgétisation court-termiste sans test de scénarios
Se concentrer uniquement sur le budget de l’année en cours peut créer des angles morts majeurs pour les décideurs. Pourquoi ? Parce que les coûts initiaux ne représentent souvent qu’une petite fraction des dépenses totales sur la durée de vie. Lorsque les budgets annuels de dépenses d’investissement (CapEx) et d’exploitation-maintenance (O&M) sont planifiés isolément, sans vision à long terme, des coûts inattendus s’infiltrent. Ces surprises peuvent masquer l’impact financier réel dans le temps. Par exemple, des projets d’infrastructure comme les routes, les ponts et les voies ferrées construits avec des budgets initiaux serrés s’usent souvent plus vite que prévu, déclenchant des programmes de renouvellement coûteux bien plus tôt que prévu. De même, l’immobilier et les centres de données construits avec des investissements initiaux minimaux peuvent devenir des fardeaux financiers en raison de coûts d’exploitation élevés à long terme [2][3].
Au cœur du problème se trouve le coût élevé de la planification manuelle de scénarios, qui rend difficile pour les équipes d’évaluer les choix d’investissement sous des contraintes réelles [2]. Sans explorer d’alternatives, les organisations risquent deux extrêmes : surinvestir en remplaçant des actifs prématurément, gaspillant leur durée de vie résiduelle, ou sous-investir, ce qui conduit à des défaillances, des pénalités et une performance réduite [2]. Un opérateur de train à grande vitesse a fourni un exemple frappant en décembre 2025. En adoptant une stratégie de coût total de possession (TCO) pour l’acquisition de sa flotte, il a réduit ses coûts sur la durée de vie de près de 5 milliards de dollars, grâce à des calendriers de maintenance optimisés, des mesures d’efficacité énergétique et une planification du renouvellement [3].
Solution : tester plusieurs scénarios
La clé pour éviter ces pièges ? Tester des scénarios budgétaires alternatifs. Les gestionnaires d’actifs devraient analyser au moins trois niveaux de budget – un budget constant, une hausse de 10 % et une baisse de 10 % – pour bien comprendre comment les niveaux de financement interagissent avec les risques à long terme [2]. Prenons cet exemple : en novembre 2025, une entreprise de réseau a utilisé le test de scénarios pour évaluer ses options budgétaires. Elle a découvert qu’une réduction de budget de 10 % augmenterait son coût total de possession de 4,3 millions de dollars sur cinq ans, en raison de risques de défaillance accrus. À l’inverse, augmenter le budget de 10 % lui a permis de réduire son TCO de 22 %, grâce à des rénovations stratégiques [2].
Des outils comme Oxand Simeo™ rendent ce type d’analyse réalisable à grande échelle. Ses fonctionnalités de simulation de scénarios permettent aux équipes d’évaluer plusieurs stratégies d’investissement sous diverses contraintes [2]. Par exemple, les planificateurs peuvent calculer le « coût du report », montrant clairement comment reporter les investissements aujourd’hui peut entraîner des coûts de maintenance et de défaillance bien plus élevés à l’avenir [2]. En utilisant un cycle glissant de 12 à 18 mois, recalibré chaque trimestre, les organisations peuvent garantir que leurs plans restent alignés sur l’état réel des actifs [2]. Une entreprise minière mondiale en a directement bénéficié, économisant 100 millions de dollars par an en mettant en place un cadre TCO standardisé sur 800 millions de dollars d’achats d’équipements d’investissement [3].
sbb-itb-5be7949
Erreur 5 : données d’actifs incomplètes ou peu fiables
Lorsque les données d’actifs sont incomplètes ou peu fiables, cela perturbe chaque processus de décision. Les coupables ? Des problèmes d’intégration, des flux de travail incohérents, des systèmes obsolètes et le vieillissement naturel des données dans le temps [15]. En effet, une mauvaise qualité de données coûte en moyenne 15 millions de dollars par an aux organisations [15]. Voici un exemple frappant : environ 40 % des utilisateurs d’e-mail changent d’adresse tous les deux ans [15]. Cela illustre à quelle vitesse les données peuvent devenir obsolètes.
Des données défaillantes ne se contentent pas de gaspiller de l’argent – elles masquent des problèmes critiques comme la corrosion, la rouille, les fissures et le stress, autant de facteurs pouvant entraîner des défaillances d’actifs [13]. Elles rendent aussi le calcul d’indicateurs clés comme le temps moyen entre pannes (MTBF) et le temps moyen de réparation (MTTR) presque impossible, laissant les organisations dans le flou quant à la fiabilité [12]. En plus de cela, une mauvaise qualité de données peut faire dérailler les efforts de conformité, ouvrant la porte à des échecs d’audit, des ennuis juridiques et des pénalités financières [15]. Même les meilleurs outils de reporting sont impuissants à fournir des analyses précises sans une base solide de données fiables [12][15].
Les organisations investissent souvent dans de nouvelles technologies pour finalement constater que leurs objectifs stratégiques sont mal alignés, que les lacunes de connaissances s’élargissent, et que le soutien des parties prenantes s’affaiblit durant la création de plans stratégiques de gestion d’actifs (SAMP) [14]. Une modélisation inexacte du cycle de vie aggrave encore le problème, rendant difficile l’évaluation de la performance et des coûts sur le cycle de vie des équipements [12]. Ces défis soulignent le besoin critique d’une base de données fiable.
Solution : construire une base de données d’actifs fiable
Pour surmonter ces défis, construire une base de données d’actifs solide et fiable est essentiel. Des données précises et à jour sont la colonne vertébrale d’une évaluation efficace du risque et d’une planification de maintenance efficace. Commencez par appliquer les cinq principes clés de la qualité des données :
- Exactitude : les données doivent refléter la réalité.
- Complétude : aucun champ manquant.
- Cohérence : aucune contradiction entre les registres.
- Unicité : éliminer les doublons.
- Actualité : maintenir les informations à jour [15].
Ces principes garantissent un reporting prêt pour l’audit et permettent des décisions d’investissement solides.
Un inventaire d’actifs centralisé constitue un excellent point de départ. Incluez des identifiants uniques, des localisations précises, des notes d’état et des indicateurs de performance [16]. Si la qualité de vos données est actuellement insuffisante, priorisez d’abord la construction d’une base de données fiable pour vos actifs les plus critiques, puis étendez-la progressivement [14]. Attribuez une propriété claire des données pour garantir la redevabilité et des mises à jour continues [15]. Standardiser les formats pour les noms, dates et adresses peut aussi réduire la duplication et améliorer la recherche [15].
Des outils comme Oxand Simeo Inventory simplifient le processus en offrant une classification standardisée des données, des inspections numériques via application mobile, et des règles de validation intégrées pour détecter erreurs, doublons et lacunes [16]. Une base de données centralisée fait office de référentiel de données unique, éliminant le besoin de fouiller dans de multiples systèmes. Elle offre aussi aux parties prenantes des données claires et objectives, permettant des décisions plus rapides et mieux informées. Des audits de données réguliers sont essentiels pour identifier des problèmes comme des champs manquants, des enregistrements en double et des informations obsolètes, garantissant la conformité et maintenant vos données au meilleur niveau [15].
Erreur 6 : se concentrer uniquement sur les coûts initiaux
Lorsque les organisations se concentrent uniquement sur les coûts initiaux, elles risquent de manquer les implications financières plus larges. Les coûts de construction ou d’acquisition initiaux ne représentent typiquement que 10 % à 40 % du coût total sur la durée de vie d’un actif, tandis que les 60 % à 90 % restants proviennent de l’exploitation, de la maintenance et de la mise au rebut à long terme [3]. Cette focalisation étroite masque souvent des engagements futurs, entraînant des dépassements budgétaires, des réparations d’urgence et des défaillances prématurées d’actifs.
Sauter la maintenance préventive pour économiser sur les coûts initiaux peut se retourner contre l’organisation de manière spectaculaire. Les réparations d’urgence finissent souvent par coûter 10 à 15 fois plus cher qu’une maintenance planifiée et proactive [5]. De même, opter pour des méthodes de construction moins chères peut entraîner un vieillissement plus rapide des actifs que prévu, forçant des programmes de renouvellement coûteux bien plus tôt qu’attendu [3].
« Les dépenses d’investissement ne représentent typiquement que 10 % à 40 % des coûts sur la durée de vie d’un actif ; les 60 % à 90 % restants résident dans l’exploitation, la maintenance et autres dépenses à long terme. »
- Santiago Ferrer, Amir Ganaba, Thomas Eisenhart, Roya Noorbakhsh, Alex Vickers et Khaled Naja, BCG [3]
Les chiffres plaident fortement en faveur de l’adoption d’une perspective de cycle de vie. Pour chaque dollar dépensé en maintenance préventive, les organisations économisent 4 à 7 dollars en coûts futurs [5]. Les villes les plus performantes allouent 2 % à 4 % de la valeur de remplacement de leurs actifs par an à la maintenance préventive, réduisant efficacement la fréquence des défaillances d’urgence [5].
Prenons l’exemple d’un opérateur de train à grande vitesse qui, en décembre 2025, a mis en place une stratégie de coût total de possession (TCO) pour l’acquisition de sa flotte. En optimisant la maintenance, la consommation d’énergie et les calendriers de renouvellement, il est parvenu à réduire ses coûts sur la durée de vie d’environ 5 milliards de dollars [3]. De même, une entreprise minière mondiale a introduit un cadre TCO pour 800 millions de dollars d’achats d’équipements d’investissement, réalisant 100 millions de dollars d’économies annuelles grâce à la consolidation de fournisseurs et une meilleure gestion des actifs [3].
Solution : modéliser les coûts complets sur le cycle de vie
Pour éviter de tomber dans ces pièges de coûts, les organisations doivent évaluer les coûts complets sur le cycle de vie de leurs actifs. En s’appuyant sur les analyses de risque et de maintenance, évaluez le coût total de possession (TCO) dès le début. En intégrant le TCO comme indicateur clé durant la phase de planification, les propriétaires d’infrastructures peuvent réduire leurs coûts sur le cycle de vie de 20 % à 40 % [3]. Cela implique d’analyser non seulement le prix d’achat, mais aussi la consommation d’énergie, les besoins de maintenance, les défaillances potentielles et les coûts de mise au rebut sur la durée de vie de l’actif.
La modélisation prédictive d’Oxand offre une approche pratique, combinant plus de 10 000 modèles propriétaires de vieillissement et de performance avec plus de 30 000 lois de maintenance développées sur deux décennies de projets. Ce système aide les organisations à identifier les meilleurs moments pour intervenir, générant des économies de 10 à 25 % sur des composants ciblés. Plutôt que de deviner quand la maintenance pourrait être nécessaire, cette méthode permet aux décideurs de visualiser comment différents scénarios d’investissement pourraient se dérouler sur 5, 10, voire 30 ans, tout en tenant compte des contraintes budgétaires.
Impliquer tôt les équipes d’exploitation et de maintenance dans le processus de conception et d’acquisition constitue une autre étape critique. Les experts en maintenance peuvent apporter des retours précieux pour garantir que les conceptions priorisent l’efficacité à long terme [3]. Par exemple, simuler un ajustement budgétaire de ±10 % peut révéler comment ces changements affectent la fiabilité et les coûts globaux [2]. Une entreprise pétrochimique a appliqué cette approche à ses dépenses d’investissement annuelles d’un milliard de dollars. En utilisant une taxonomie standardisée de définition de projet et une analyse économique, l’entreprise a réalisé 22 % d’économies sur les dépenses d’investissement de l’année et augmenté la valeur actuelle nette de son portefeuille de plus de 70 % en seulement 12 mois [1]. Suivre le retour sur investissement non seulement lors de l’approbation du projet, mais aussi lors de revues post-réalisation, garantit que les investissements répondent aux attentes dans le temps [1].
| Type d’infrastructure | Maintenance annuelle (% de la valeur de remplacement) | ROI préventif | Potentiel de prolongation de la durée de vie |
|---|---|---|---|
| Chaussée routière | 2,5 % – 4,5 % | 1:5 à 1:8 | 15-25 ans [5] |
| Structures de pont | 1,5 % – 3,0 % | 1:6 à 1:12 | 20-40 ans [5] |
| Distribution d’eau | 3,0 % – 5,5 % | 1:4 à 1:7 | 25-50 ans [5] |
| Bâtiments publics | 1,8 % – 3,2 % | 1:5 à 1:9 | 20-30 ans [5] |
Erreur 7 : prise de décision mono-facteur
Lorsque les organisations basent leurs décisions d’investissement uniquement sur les coûts initiaux, elles risquent de créer des angles morts susceptibles de dérailler l’ensemble de leur stratégie de portefeuille. Chaque département tend à se concentrer sur ses propres priorités – la finance regarde la trésorerie, l’ingénierie se focalise sur les modes de défaillance, et la durabilité priorise les objectifs carbone. Sans cadre partagé pour unir ces perspectives, le résultat est une approche fragmentée qui entrave une planification d’actifs efficace.
« Sans modèle commun, chacun a partiellement raison – et collectivement, tout le monde a tort. »
- Philippe Jetté, Product Manager, Asset Investment Planning, IBM [2]
Les conséquences financières de cette déconnexion sont considérables. Ignorer des facteurs comme la performance énergétique, la conformité réglementaire et les niveaux de service entraîne des revers financiers mesurables. Par exemple, les organisations perdent souvent jusqu’à 35 % de garanties potentielles simplement parce qu’elles ne parviennent pas à suivre précisément les coûts de réparation des actifs et les données de cycle de vie [17]. Les décisions prises isolément risquent aussi un mauvais timing, ce qui peut entraîner un gaspillage de la durée de vie des actifs ou des défaillances coûteuses [2] [18].
Ce problème ne concerne pas uniquement les coûts immédiats. Lorsque les processus de planification s’appuient sur des méthodes manuelles, mener des analyses de scénarios approfondies devient trop chronophage et coûteux. Cela conduit souvent à manquer des opportunités de tester des contraintes budgétaires ou d’explorer des stratégies alternatives [2]. Sans les bonnes analyses, les actifs peuvent se transformer en gouffres budgétaires, les gestionnaires ne réalisant pas que remplacer un actif pourrait offrir de meilleurs retours que de continuer à dépenser en maintenance [18]. Retarder les remplacements pour économiser sur le budget à court terme se retourne souvent contre l’organisation, augmentant les besoins de maintenance préventive et les risques de fin de vie. En définitive, ces choix transfèrent des coûts à long terme plus élevés vers les clients ou les parties prenantes [2].
Solution : équilibrer de multiples priorités
Pour traiter la déconnexion entre différents indicateurs de performance, les organisations doivent adopter une approche de décision multicritères. Ce changement s’éloigne de la pensée mono-facteur et intègre des cadres qui évaluent conjointement le risque, les coûts sur le cycle de vie, l’impact CO₂ et la conformité réglementaire. En exploitant des analyses avancées pour la planification capitalistique, les organisations peuvent réaliser des économies de portefeuille de 5 % à 15 % [18]. Un élément critique de cette approche consiste à traiter le risque comme un coût mesurable, en tenant compte des dépenses d’acquisition, de maintenance et de fin de vie dans le cadre d’une analyse totale du cycle de vie [2].
Des outils comme Oxand Simeo™ rendent cela possible en intégrant de multiples facteurs dans un cadre de décision unifié. Avec plus de 10 000 modèles propriétaires de vieillissement et de performance et plus de 30 000 lois de maintenance, la plateforme permet aux organisations de mener des optimisations multi-scénarios. Ces outils permettent aux décideurs de comparer différents niveaux de budget et de visualiser les compromis à long terme. Par exemple, dans un scénario d’exploitant de réseau, un ajustement budgétaire de +10 % pour des rénovations ciblées a réduit le coût total de possession de 22 % dans le temps [2]. Plutôt que de deviner quels projets sont les plus critiques, les gestionnaires peuvent désormais quantifier l’impact de chaque investissement sur la fiabilité, les coûts, la consommation d’énergie et les émissions carbone sur 5, 10, voire 30 ans – tout en restant dans les limites réelles de budget et de ressources.
Conclusion
Planifier des investissements patrimoniaux ne doit pas ressembler à naviguer dans un labyrinthe d’incertitudes. Les sept écueils que nous avons abordés – d’une évaluation du risque insuffisante à la négligence des objectifs carbone – partagent une cause commune : des processus déconnectés et des données incomplètes. En adoptant une approche par le risque et pilotée par la donnée, les organisations peuvent prendre du recul, voir la vue d’ensemble, et prendre des décisions bien informées qui équilibrent coût, performance et durabilité.
Les bénéfices financiers d’une telle démarche sont difficiles à ignorer. Les organisations qui mettent en œuvre une stratégie de coût total de possession peuvent réaliser des réductions de coûts sur le cycle de vie de 20 % à 40 % [3]. Comme nous l’avons vu, des ajustements budgétaires stratégiques peuvent réduire considérablement les coûts de possession, se traduisant par des millions de dollars économisés et des actifs plus performants.
Les experts du secteur soulignent l’importance de ce changement :
« Les infrastructures sont construites pour servir des générations. Il est temps que les pratiques de planification, de construction et de gestion incarnent cette même vision de long terme. » – Boston Consulting Group [3]
Les outils avancés rendent cette vision réalisable. Des solutions comme Oxand Simeo™ simplifient le processus en intégrant des modèles propriétaires dans un cadre de décision unifié. Plutôt que de s’appuyer sur des feuilles de calcul fragmentées et des priorités en silos, les organisations peuvent modéliser les coûts sur le cycle de vie, tester des scénarios réels sous contraintes budgétaires, et aligner la planification capitalistique sur les objectifs de réduction carbone – tout cela sur une seule plateforme. Le résultat ? Un portefeuille plus rentable, plus conscient de l’environnement et plus résilient.
Passer de correctifs réactifs et court-termistes à des stratégies proactives et de long terme ne consiste pas seulement à éviter les faux pas. Il s’agit de créer un processus reproductible et auditable qui transforme les données d’actifs en avantage concurrentiel. Les organisations qui adoptent cette approche ne se contentent pas de résoudre les défis d’aujourd’hui – elles construisent des infrastructures qui serviront des générations futures, tout en répondant aux exigences financières et environnementales actuelles.
FAQ
Comment les outils de planification par le risque aident-ils à améliorer les décisions d’investissement patrimonial ?
Les outils de planification par le risque transforment les incertitudes en analyses concrètes et pilotées par la donnée. Ils permettent aux organisations de faire des choix d’investissement plus intelligents en quantifiant à la fois la probabilité et l’impact financier de risques comme les défaillances d’équipement, les événements météorologiques extrêmes ou les évolutions de marché. Cette approche aide les décideurs à aligner les projets sur leur tolérance au risque et à se concentrer sur les investissements offrant la meilleure valeur ajustée au risque.
Prenons cet exemple : ces outils peuvent simuler divers scénarios budgétaires pour révéler les stratégies les plus rentables. Une entreprise de réseau utilisant une approche par le risque a découvert qu’augmenter son budget de 10 % pour rénover des transformateurs à haut risque entraînait une réduction de 22 % des coûts de possession à long terme. À l’inverse, réduire le budget de 10 % aurait entraîné des millions de dollars de dépenses futures. Avec ce niveau de précision, les outils par le risque n’améliorent pas seulement la planification et le ROI, mais soutiennent aussi la création d’actifs plus solides et plus résilients.
Pourquoi est-il important de centraliser les données de maintenance pour une meilleure gestion des actifs ?
Centraliser les données de maintenance signifie disposer de toutes les informations essentielles – comme les registres de maintenance, les inspections et les coûts de réparation – stockées dans un emplacement unique et fiable. Cette configuration facilite pour les gestionnaires d’actifs le suivi de l’état et de la performance des infrastructures, l’identification des actifs à haut risque, et la planification des dépenses d’investissement (CAPEX) à l’aide de données précises et en temps réel, plutôt que de s’appuyer sur des systèmes dispersés ou déconnectés.
Un système unifié permet aussi aux décideurs de mener des analyses de scénarios, comme réallouer des budgets ou prioriser des réparations spécifiques. Cela aide à quantifier les économies de coûts, à renforcer la fiabilité et à minimiser les risques. De plus, cela facilite l’intégration avec les outils financiers, s’aligne sur les objectifs de durabilité, et répond aux exigences réglementaires, ouvrant la voie à des investissements plus intelligents et une meilleure performance des actifs à long terme.
En transformant des registres fragmentés en analyses exploitables, la centralisation des données de maintenance aide les propriétaires d’infrastructures américains à prendre de meilleures décisions, réduire les coûts et obtenir de meilleurs retours sur leurs investissements.
Comment l’intégration de la durabilité dans la planification des actifs réduit-elle les coûts à long terme ?
Intégrer la durabilité dans la planification des actifs – comme traiter les risques climatiques, prioriser les investissements alignés sur les objectifs de réduction carbone, et utiliser les données de maintenance dans la planification capitalistique – déplace l’attention des coûts initiaux vers le coût total sur le cycle de vie d’un actif. Cette approche évalue le coût complet de possession, tenant compte de la conception, de la construction, de l’exploitation, de la maintenance et de la mise au rebut éventuelle. Le résultat ? Les organisations peuvent réaliser des économies significatives à long terme.
Prenons cet exemple : allouer seulement 10 % d’un budget à des rénovations pilotées par la durabilité peut réduire les coûts totaux de possession de plus de 20 %, tout en renforçant la fiabilité. Les recherches montrent que les coûts de construction initiaux ne représentent généralement que 15 % à 30 % des dépenses totales d’un actif, avec un lourd 70 % à 85 % lié à l’exploitation et à la maintenance. En intégrant la durabilité dès le début du processus de planification, les organisations peuvent éviter des réparations d’urgence coûteuses, réduire les coûts opérationnels et cultiver un portefeuille d’actifs plus prévisible et efficace dans le temps.
Articles de blog associés
- Gestion des actifs d’infrastructure : une approche par le risque pour la planification pluriannuelle CAPEX
- Planification des investissements patrimoniaux 101 : comment décider quoi investir, quand et combien
- Prolonger la durée de vie des actifs sans exploser le budget : stratégies d’investissement sur le cycle de vie
- Financer la transition verte : comment utiliser votre plan d’investissement pour accéder à un financement durable
