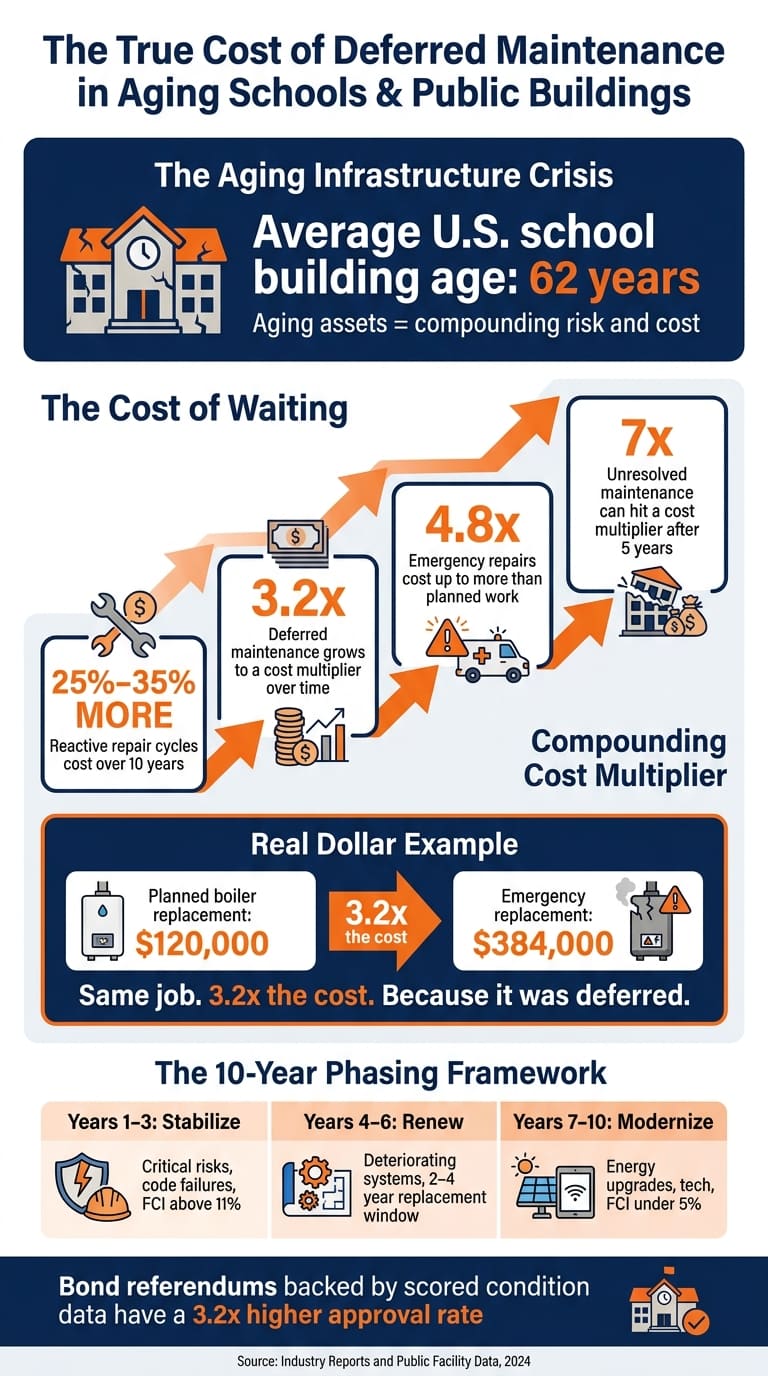

Scuole ed edifici pubblici vetusti: come scaglionare gli investimenti su 10 anni

Scuole ed edifici pubblici vetusti: come scaglionare gli investimenti su 10 anni

Se aspetto a intervenire su edifici vetusti, di solito pago molto di più dopo. Un piano decennale chiaro aiuta a ordinare i rischi urgenti, distribuire la spesa ed evitare che una sostituzione pianificata da 120.000 dollari diventi un’emergenza molto più costosa.

In sintesi:

  • parto da un unico elenco di asset per sito, edificio, sistema e componente;
  • valuto condizione, rischio, criticità normative e impatto sul servizio con lo stesso metodo su tutto il portafoglio;
  • separo riparazioni arretrate, rinnovo del capitale e modernizzazione, così una categoria non assorbe tutto il budget;
  • colloco gli interventi in anni 1-3, anni 4-6 e anni 7-10 in base a rischio di guasto, età e costo;
  • accorpo i progetti quando un solo fermo o un solo passaggio del contractor può coprire più lavori;
  • produco output pronti per la direzione: registro degli asset, report FCI, lista progetti prioritaria, previsione di spesa a 10 anni, mappa dei finanziamenti e traiettoria energia/CO2;
  • aggiorno il piano ogni anno e faccio un reset più profondo ogni 3-5 anni.

Alcuni numeri danno il senso dell’urgenza:

  • negli Stati Uniti l’edificio scolastico medio ha 62 anni;
  • i cicli di riparazione reattiva possono costare 25%-35% in più su 10 anni;
  • la manutenzione rinviata può generare un impatto di costo pari a 3,2 volte nel tempo;
  • le riparazioni d’emergenza possono costare fino a 4,8 volte più dei lavori pianificati;
  • gli edifici con FCI sopra l’11% rientrano di norma nella prima fase.

L’idea centrale è semplice: usa dati sugli asset, scoring del rischio, fasi temporali e revisioni regolari per decidere che cosa sistemare subito, che cosa programmare dopo e che cosa accorpare in un unico programma di investimento.

Questo articolo spiega il processo in modo pratico, senza trasformare la roadmap in una lista infinita di desideri.

Il vero costo della manutenzione rinviata in scuole ed edifici pubblici vetusti

Il vero costo della manutenzione rinviata in scuole ed edifici pubblici vetusti

Framework per prioritizzare i progetti di miglioramento del capitale

sbb-itb-5be7949

Costruire la base dati per decidere

Una roadmap di investimento a 10 anni vale quanto i dati che la sostengono. Se il registro degli asset non è standardizzato e i record di ispezione sono dispersi, il piano degli investimenti diventa difficile da difendere. Il lavoro è chiaro: raccogliere gli input necessari per decidere che cosa finanziare, quando finanziarlo e perché. Si parte mappando ogni asset sui sistemi edilizi che determinano rischio e costo.

Creare un inventario per sito, edificio, sistema e componente

Imposta il portafoglio con una gerarchia chiara: distretto -> campus -> edificio -> sistema -> componente. Ogni riparazione, ispezione e voce di costo deve collegarsi a uno specifico asset al livello corretto. Se quel collegamento manca, il piano si complica rapidamente.

Per scuole ed edifici pubblici vetusti, i sistemi più rilevanti da scaglionare nel tempo sono coperture, HVAC, distribuzione elettrica, idraulica, sicurezza antincendio, ascensori, infrastrutture di accessibilità e building automation [2].

Simeo Inventory può portare questa struttura in un registro centralizzato degli asset. Significa uscire da fogli di calcolo sparsi, file isolati e archivi cartacei sovraccarichi. Al loro posto c’è un record condiviso che alimenta direttamente i modelli di pianificazione degli investimenti.

Una volta completato l’inventario, il passo successivo è valutare la condizione e l’esposizione di ogni asset con la stessa scala.

Registrare condizione, rischio ed esposizione normativa in modo coerente

Ogni asset ha bisogno di un punteggio di condizione. Una scala standard 1-10, basata su ispezioni fisiche, età, storico guasti e input dei tecnici sul campo, crea una baseline pulita tra edifici e siti. Ogni asset con punteggio 3/10 o inferiore dovrebbe attivare automaticamente una revisione formale riparare-o-sostituire [2].

La condizione da sola non racconta tutto. Vanno registrati anche i fattori di rischio che pesano di più negli edifici pubblici statunitensi citati dalla fonte: gap di conformità antincendio, carenze di accessibilità ADA, interruzione delle lezioni e impatto energetico. Aggiungi foto dal campo, storico guasti e costi di riparazione, e ogni richiesta di investimento diventa molto più facile da sostenere [2].

Questi punteggi alimentano poi le baseline di ciclo di vita e costo necessarie per confrontare riparazione, rinnovo e sostituzione.

Stimare baseline di ciclo di vita, costo, energia e carbonio

Per ogni asset principale, raccogli gli input che determinano dove si colloca nella timeline degli investimenti. Vita utile residua (RUL) e costo corrente di sostituzione, basato su prezzi regionali, aiutano a posizionare l’asset negli anni 1-3, 4-6 o 7-10. Il costo annuo di manutenzione per 1 dollaro di valore corrente di sostituzione (CRV), insieme a uso energetico e baseline carbonio, completa il quadro [2].

Un benchmark chiave: la manutenzione annua è pari a 2,10 dollari per dollaro di CRV [3]. Un altro trigger comune scatta quando le riparazioni annue superano il 30% del valore di sostituzione; a quel punto serve una revisione per sostituzione in conto capitale [2]. Per verificare questi numeri, integra 12-36 mesi di ordini di lavoro, includendo manodopera, ricambi, spesa contractor e chiamate d’emergenza [2].

Se gestisci un portafoglio datato, la manutenzione predittiva senza IoT può aiutare a colmare dati mancanti e supportare previsioni CAPEX/OPEX di lungo periodo.

Con questi input, il passo successivo è classificare i progetti per rischio, condizione, timing di ciclo di vita e impatto carbonio.

Decidere che cosa fare ora, dopo o insieme

Classifica i progetti per rischio, condizione, timing di ciclo di vita e carbonio.

Valutare i progetti su rischio, condizione, ciclo di vita e carbonio

Una matrice di scoring ponderata sposta le decisioni di capitale dall’opinione a un processo più oggettivo [3][5]. Per scuole ed edifici pubblici statunitensi, i criteri che contano di più sono sicurezza e life-safety, esposizione alla conformità, impatto sulla continuità del servizio scolastico o comunitario, condizione dell’asset e vita utile residua, efficienza economica e impatto di sostenibilità.

Attribuisci un punteggio a ogni progetto su questi criteri, applica i pesi e somma il risultato. Ottieni una lista CAPEX ordinata, non solo una scheda di valutazione.

PrioritàCategoriaCriteriEsempi
Priorità ASicurezza e conformitàRischio attivo, violazioni normativeQuadri elettrici guasti, violazioni ADA
Priorità BContinuità del servizioRischio di chiusura; guasto probabile in 12-24 mesiCoperture con infiltrazioni, HVAC a fine vita
Priorità CDeterioramento significativoDegrado visibile; sostituzione in 2-4 anniParcheggi deteriorati, controlli HVAC obsoleti
Priorità DMonitoraggioCondizione buona/discreta; orizzonte 5-10 anniSistemi sostituiti di recente, coperture più nuove

Quel ranking alimenta direttamente il piano decennale. Usalo per decidere che cosa viene prima, che cosa può aspettare e che cosa entra più avanti nella sequenza.

Separare riparazioni arretrate, rinnovo del capitale e modernizzazione

Mantieni separate le linee di budget per riparazioni arretrate, rinnovi pianificati e modernizzazione. Se tutte e tre competono nello stesso contenitore, i lavori arretrati safety-critical tendono a vincere e i rinnovi pianificati slittano. Poi quei rinnovi entrano in area emergenza. È così che una sostituzione pianificata di caldaia da 120.000 dollari diventa un’emergenza da 384.000 dollari [1].

Questa separazione rende più pulite anche le decisioni di finanziamento. Ogni progetto può essere collegato alla fonte corretta, invece di pescare tutto dal fondo generale [5].

In più offre un modo migliore per testare il timing: che cosa deve muoversi ora, che cosa può attendere e che cosa conviene accorpare.

Confrontare costo e rischio dell’azione immediata rispetto al rinvio

L’obiettivo è rendere difficile ignorare il costo dell’attesa. La manutenzione rinviata si accumula con un moltiplicatore medio di costo pari a 3,2x nel tempo [1]. E l’impatto non è solo finanziario: il rinvio può incidere su operatività, energia e carbonio.

Tipo di progettoAgire oraRinviareCambio rischioEffetto sul costo totaleDisservizioEffetto carbonio
Copertura piana vicina al guastoSostituzione pianificata: 8-22 dollari/sq ft [4]Il rinvio può portare costi fino a 4x con danni collaterali [1]Alto -> CriticoAumento significativoRischio di interruzione del servizioMinimo
HVAC obsoleto a fine vitaSostituzione pianificata: 15-40 dollari/sq ft [4]Sostituzione d’emergenza e costi di fermo [1]Alto -> CriticoMoltiplicatore di costo 3,2x [1]Rischio su comfort e continuitàConsumi energetici elevati che proseguono
Non conformità ADAAdeguamento oraRischio di conformità se rinviatoRegolatorio -> GraveMaggior costo correttivo futuroLimitazioni di accessoNeutro
Gap di sicurezza antincendioUpgrade conforme al codiceRischio sicurezza se rinviatoAlto -> GraveMaggior costo correttivo futuroPossibile interruzione del servizioNeutro
Upgrade di sistema energeticoI risparmi utility iniziano subitoI mancati risparmi si accumulano ogni annoBasso -> ModeratoCosto di ciclo di vita più altoMinimoPenalità carbonio continuativa

Una volta ordinata la lista, colloca i progetti negli anni 1-3, 4-6 o 7-10. Così un insieme di bisogni diventa una programmazione utilizzabile.

Scaglionare gli investimenti su 10 anni

Quando hai classificato i progetti, il passo successivo è trasformare la lista in un programma decennale compatibile con budget e finestre di cantiere. L’idea è semplice: sequenziare i lavori in base al momento in cui rischio, guasto e disservizio non sono più accettabili.

Definire regole di fase per anni 1-3, 4-6 e 7-10

Ogni fase deve avere un compito chiaro.

Gli anni 1-3 devono stabilizzare rischi critici e violazioni di codice. Includono quadri elettrici guasti, HVAC a fine vita, infiltrazioni attive, violazioni ADA e pannelli antincendio guasti. Gli edifici con Facility Condition Index (FCI) sopra l’11% rientrano in questa finestra [4].

Gli anni 4-6 sono per sistemi ancora funzionanti ma chiaramente in deterioramento. Idraulica obsoleta e superfici di parcheggio usurate finiscono spesso qui, insieme a componenti da sostituire entro 2-4 anni per evitare crescita dei costi [4].

Gli anni 7-10 ospitano modernizzazione, interventi energetici e upgrade di lungo periodo su asset ancora in condizione buona o discreta, con FCI sotto il 5%. Sistemi tecnologici e di sicurezza, che spesso hanno vite utili di 7-12 anni, rientrano frequentemente in questa fase [4].

Quando il timing è definito, raggruppa i lavori che possono condividere lo stesso fermo, contractor o accesso. È qui che la programmazione crea valore.

Accorpare i progetti per ridurre disservizi e aumentare valore

Accorpare i lavori riduce mobilitazione, rilavorazioni e disservizi. Il costo dell’attesa può essere pesante: le riparazioni rinviate delle coperture possono generare in media 2,3 volte il costo originario in danni secondari a controsoffitti, isolamento e strutture [4]. Se intercetti una sostituzione di copertura in tempo e la abbini a isolamento o predisposizione fotovoltaica, riduci rilavorazioni e costi di mobilitazione.

Approccio di accorpamentoCosa combinareBeneficio principale
Per sistemaHVAC + controlli + canalizzazioniUna sola mobilitazione; migliore performance energetica
Per edificioCopertura + isolamento + predisposizione solareMeno rilavorazioni e rischio di programma
Per geografiaRiparazioni critiche in un’ala o zona del campusCosti contractor più bassi; meno disservizio
Per timingSicurezza + modernizzazione in una finestra di cantiereMinore impatto sugli occupanti

Usa scenari di budget per testare quanta parte della roadmap rientra in ciascuna prospettiva di finanziamento.

Modellare scenari di budget vincolato, baseline e accelerato

Ogni piano ha bisogno di scenari di budget. Uno scenario vincolato, circa l’80% del fabbisogno identificato, copre solo sicurezza e obblighi di codice. Uno scenario baseline, pari al 100% del fabbisogno, stabilizza il FCI finanziando sicurezza, codice e sistemi deteriorati nei tempi corretti. Uno scenario accelerato, circa il 120% del fabbisogno, anticipa modernizzazione e riduzione dell’arretrato [3].

Ogni scenario dovrebbe mostrare:

  • CAPEX annuo in USD;
  • risparmi OPEX previsti;
  • traiettoria FCI risultante.

CdA, direzioni e team finance vedono così che cosa finanzia ogni livello di budget e quale rischio resta.

Trasformare il piano in deliverable e governance pronti per audit

Una volta scaglionati i progetti, il passo successivo è trasformare la roadmap nella documentazione che le persone possono approvare, finanziare e difendere. Una roadmap decennale funziona solo se i responsabili di budget la leggono, la capiscono e possono sostenerla. In pratica deve diventare un pacchetto decisionale per la direzione, non solo una lista di progetti.

Produrre gli output che direzione e finance si aspettano

Parti dagli stessi dati sugli asset, punteggi di rischio e logica di fase usati nella roadmap. Poi costruisci il pacchetto atteso da direzione e finance.

Il pacchetto dovrebbe includere:

  • registro degli asset aggiornato;
  • report FCI;
  • lista progetti prioritizzata;
  • previsione a 10 anni di spesa in conto capitale e operativa;
  • mappa dei finanziamenti;
  • traiettoria energia e carbonio.

Ogni elemento deve collegarsi a dati di ispezione, evidenze fotografiche e storico manutentivo riferiti a specifici asset [4]. Questa tracciabilità conta: dà ai team finance basi solide da verificare e alla leadership argomenti difendibili quando arrivano domande.

C’è anche un ritorno diretto: i referendum obbligazionari supportati da dati di condizione con scoring e manutenzione rinviata documentata hanno un tasso di approvazione 3,2 volte più alto [4]. È un buon motivo per mantenere la tracciabilità delle evidenze pulita, completa e facile da seguire.

Definire cicli di revisione, approvazioni e regole di aggiornamento

Poi inserisci il piano in una cadenza di revisione, così non diventa obsoleto. Trattalo come un documento vivo, con ownership chiara per aggiornamenti e approvazioni.

Un aggiornamento annuale desktop dovrebbe essere la base. Queste revisioni devono:

  • adeguare le stime di costo all’inflazione;
  • integrare nuovi dati sugli ordini di lavoro dal CMMS;
  • segnalare progetti saliti o scesi di urgenza;
  • allinearsi ai cicli di budget CAPEX.

Ogni 3-5 anni, la roadmap dovrebbe attraversare un refresh strategico più profondo. Il refresh deve ricalibrare il piano su nuove ispezioni, cambiamenti di budget, variazioni di iscrizioni o aggiornamenti dei piani direttori [5][7].

Alcuni eventi non dovrebbero aspettare la revisione programmata. Una grande variazione dei finanziamenti federali, come la scadenza dell’IIJA nel 2026, un nuovo standard progettuale imposto dallo Stato, un evento meteorologico grave che danneggia gli asset o un calo improvviso delle iscrizioni che cambia quali edifici devono restare aperti devono attivare un aggiornamento immediato [7]. Inserisci questi trigger nella governance fin dall’inizio, così il piano regge anche cambi di leadership e scrutinio pubblico.

Tipo di revisioneFrequenzaScopo principale
Aggiornamento annualeOgni annoAggiornare costi, integrare dati CMMS, segnalare cambi di urgenza e allineare i cicli di budget
Refresh strategicoOgni 3-5 anniRicalibrare la roadmap su nuove ispezioni, budget, iscrizioni e piani direttori
Aggiornamento triggeratoSu eventoRispondere a cambi normativi, grandi variazioni di finanziamento o eventi meteo estremi

Questa cadenza mantiene il piano aggiornato, difendibile e pronto per le decisioni di finanziamento.

Conclusione: che cosa deve produrre una roadmap decennale solida

Una roadmap decennale solida trasforma riparazioni rinviate in un piano chiaro e difendibile, che la direzione può approvare e finance può finanziare.

Si riduce a quattro mosse: costruire una baseline verificata degli asset, classificare i progetti con criteri coerenti, scaglionare i lavori su 10 anni e pubblicare deliverable pronti per audit.

Questo assetto conta perché il rinvio aumenta rischio e costo. La deferral curve cresce rapidamente: le riparazioni d’emergenza costano 4,8 volte più della manutenzione pianificata e la manutenzione non risolta può arrivare a un moltiplicatore di costo di 7x dopo cinque anni [2][6].

L’obiettivo è un programma vivo e pronto per audit, capace di ridurre l’arretrato manutentivo, mantenere edifici sicuri e operativi, controllare i costi di lungo periodo e abbassare le emissioni nel tempo.

Domande frequenti

Come iniziare un piano decennale con dati sugli asset incompleti?

Parti da un inventario degli asset critici, anche se restano alcuni gap. Usa ispezioni sul sito, input dei tecnici, usura visibile, storico riparazioni e un punteggio di condizione standard per evidenziare gli asset più probabili fonti di rischi sicurezza o costi inattesi.

Poi costruisci una roadmap decennale scaglionata su rischio, condizione e stime di ciclo di vita. Affronta prima gli asset a rischio più alto e aggiorna il piano man mano che arrivano dati migliori.

Che cosa finanziare per primo se il budget è limitato?

Dai priorità a sistemi e componenti con il maggiore impatto su sicurezza, performance dell’edificio e operatività quotidiana.

Parti da sistemi meccanici, elettrici e HVAC critici vicini alla fine della vita utile, insieme a coperture, involucri edilizi e altre infrastrutture che proteggono l’edificio. Questo mantiene l’edificio sicuro, funzionale e pronto a supportare l’apprendimento mentre i progetti più ampi vengono scaglionati nel tempo.

Con quale frequenza aggiornare la roadmap degli investimenti?

Usala come parte di una previsione CAPEX rolling a 5-10 anni. Per molti distretti scolastici, questo supporta budgeting di breve periodo, pianificazione immobiliare di lungo periodo e sostituzioni scaglionate.

Così diventa più semplice definire priorità, allineare i finanziamenti e restare flessibili quando cambiano condizioni degli edifici e fabbisogni del distretto.
