Rinnovo dell'edilizia residenziale sociale: come prioritizzare gli investimenti in grandi portafogli distribuiti

Rinnovo dell'edilizia residenziale sociale: come prioritizzare gli investimenti in grandi portafogli distribuiti

Gestire portafogli di edilizia residenziale sociale è difficile per tre ragioni: infrastrutture obsolete, budget limitati e pressioni crescenti sulla sostenibilità. Molti edifici costruiti tra gli anni Quaranta e Settanta richiedono oggi interventi urgenti, in un contesto in cui l’arretrato di riparazioni capitali vale 70 miliardi di dollari. Il problema va affrontato con un metodo strutturato:

  • Definire obiettivi chiari: target misurabili per qualità abitativa, efficienza energetica, performance finanziaria e conformità.
  • Organizzare i dati: costruire un registro centralizzato degli asset e mantenere dati di condizione affidabili.
  • Valutare i rischi: usare modelli di rischio e modelli predittivi per prioritizzare riparazioni e rinnovi.
  • Pianificare in modo strategico: classificare i progetti per rischio, costo e riduzione del carbonio; simulare scenari per bilanciare i compromessi.
  • Creare un piano pluriennale: costruire una roadmap flessibile allineata a finanziamenti, conformità e obiettivi di sostenibilità.

Questo framework basato sui dati aiuta gli enti gestori a migliorare le decisioni, ridurre i costi, rispettare standard moderni e mantenere trasparenza e responsabilità.

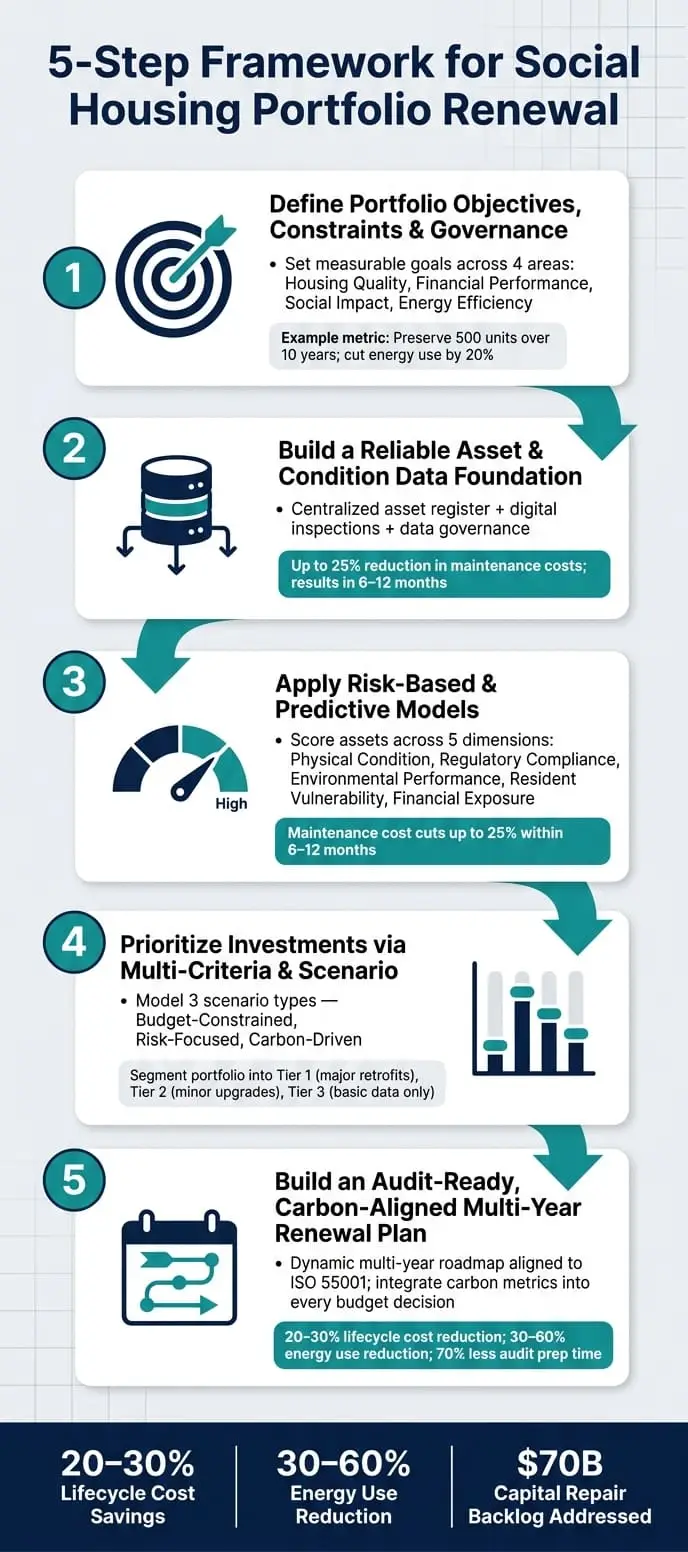

Framework in 5 passaggi per il rinnovo dei portafogli di edilizia residenziale sociale

Framework in 5 passaggi per il rinnovo dei portafogli di edilizia residenziale sociale

Passaggio 1: definire obiettivi, vincoli e governance del portafoglio

Prima di avviare valutazioni di condizione o analisi di budget, serve un framework decisionale. Senza questa base, l’analisi tecnica produce dati in conflitto e le decisioni d’investimento rischiano di essere guidate dalla pressione politica o operativa del momento.

Chiarire gli obiettivi di rinnovo

Gli obiettivi devono essere specifici e misurabili. Parti da target chiari: quante unità preservare o migliorare, entro quale orizzonte e rispetto a quali standard. Un modo utile per strutturarli e usare quattro aree: qualità abitativa, performance finanziaria, impatto sociale ed efficienza energetica.

Un ente potrebbe, ad esempio, decidere di preservare 500 unità a rischio di conversione al mercato libero nei prossimi dieci anni e ridurre al tempo stesso del 20% il consumo energetico del portafoglio.

“La sfida non riguarda solo il miglioramento della performance energetica, ma anche una più ampia rigenerazione di un patrimonio edilizio spesso obsoleto dal punto di vista tecnologico, funzionale e sociale.” – Lucia Della Spina, Associate Professor, Universita Mediterranea di Reggio Calabria [3]

Una matrice degli obiettivi collega ogni categoria a una metrica e a una responsabilità.

CategoriaMetrica misurabileEsempio di target
Patrimonio abitativoUnità preservate dalla conversione500 unità in 10 anni
Efficienza energeticaRiduzione domanda energetica o CO2-20% in kBtu/sq ft
FinanziariaCosto di preservazione rispetto a nuova costruzioneCosto < X dollari/unità
Impatto socialeUpgrade di accessibilità100% conformità ADA entro il 2030
GovernanceEntita gestionali qualificate identificateLista pre-approvata di partner [2]

Identificare vincoli finanziari e di policy

Dopo gli obiettivi, vanno definiti i vincoli: budget CAPEX e OPEX, fonti di finanziamento come grant HUD, Community Development Block Grants (CDBG), fondi HOME o tax-increment financing, e soglie finanziarie come valore attuale netto.

Attenzione alle riserve di sostituzione. Negli Stati Uniti, le linee regolatorie prevedono spesso depositi annui iniziali da 500 dollari per unità per nuove costruzioni o riabilitazioni, salvo diversa indicazione di una Physical Needs Assessment (PNA) [4]. Il CNA eTool di HUD e molto usato per pianificare budget di riparazione su 20 anni [4]. Basarsi solo su assunzioni standard, senza una PNA approfondita, può lasciare riserve sottofinanziate e generare manutenzione rinviata.

Definire target di sostenibilità e carbonio

Gli obiettivi di sostenibilità devono essere specifici quanto quelli finanziari. Una promessa generica di “diventare verdi” non convince regolatori o CdA. Servono target chiari: tonnellate di CO2 ridotte, intensità energetica in kBtu per piede quadrato, percentuale di unità conformi a standard energetici.

Gli edifici contribuiscono a circa il 37% delle emissioni globali di CO2 [3], e gli enti abitativi sono sotto pressione per decarbonizzare. La scelta tra rinnovo e sostituzione degli asset meno efficienti va sostenuta da analisi costi-benefici, distinguendo risultati sociali di breve periodo e risparmi energetici di lungo periodo [3]. Allinearsi a benchmark come Nearly Zero Energy Building (NZEB) rafforza inoltre il caso verso finanziatori e regolatori.

sbb-itb-5be7949

Passaggio 2: costruire una base affidabile di dati su asset e condizioni

Per decidere bene, i dati devono essere solidi, organizzati e azionabili.

Sviluppare un registro degli asset unificato

Un registro centralizzato degli asset e la base della gestione di portafoglio. E un record strutturato che cataloga ogni elemento, dai tetti alle caldaie ai sistemi elettrici, organizzato gerarchicamente dal portafoglio fino al componente. Ogni asset deve avere ID univoco, posizione precisa e classificazione coerente basata su tassonomia standard. Senza questo, dati di riparazione, ispezione e finance non si allineano.

La vera difficoltà sono i silos organizzativi. Molti enti usano ancora fogli frammentati o database scollegati. Passare a un sistema centralizzato di housing management o a una piattaforma Computer-Aided Facilities Management (CAFM) permette una vista condivisa degli asset: una riparazione caldaia o un controllo porta tagliafuoco aggiorna automaticamente i record pertinenti.

“Senza una vista centralizzata e ben mantenuta dei vostri asset e dei loro cicli di vita, i team finiscono per spegnere incendi invece di pianificare.” – PropTech Consult [5]

Trascurare questo passaggio ha conseguenze serie. Un’associazione abitativa ha scoperto che il 20% degli allarmi antincendio era segnato con stato “sconosciuto” perché i record di installazione non erano aggiornati [5]. Le lacune nei dati non disturbano solo le operations: espongono a rischi di conformità.

Raccogliere dati di condizione e rischio

Con il registro in ordine, il passo successivo e raccogliere dati affidabili sulle condizioni. Ispezioni digitali standardizzate, telemetria in abitazione (umidita, temperatura, CO2) e rilievi con droni rendono il processo più efficiente. Permettono rilevazione precoce, monitoraggio continuo e meno dipendenza da ponteggi costosi su portafogli dispersi [6].

Ogni record asset dovrebbe includere non solo condizione fisica ma anche rischi di conformità, ad esempio date di scadenza dei certificati gas o verifiche antincendio.

Garantire qualità e governance dei dati

I dati vanno trattati come un asset vivo, con ownership chiara. Per mantenerne la qualità:

  • usa regole di validazione per segnalare errori o campi mancanti;
  • imposta promemoria automatici di conformità, ad esempio cruscotti per certificati in scadenza;
  • applica controlli di accesso per ruolo;
  • conserva audit trail di ogni modifica.

“Un ‘filo d’oro’ brilla solo se resta aggiornato. Trattate la manutenzione dei dati come attività ordinaria, non come progetto.” – HDigital_Admin [6]

Il ritorno può essere rilevante. Organizzazioni che adottano una pianificazione strutturata degli investimenti negli asset, supportata da dati affidabili, hanno segnalato riduzioni fino al 25% dei costi di manutenzione [1]. Miglioramenti nei risparmi e nei tempi di risposta emergenziale emergono spesso entro 6-12 mesi [1][8].

Passaggio 3: applicare modelli basati sul rischio e predittivi

Una base dati solida va trasformata in priorità di investimento. Occorre andare oltre i punteggi di condizione e identificare gli asset che, se trascurati, mettono a rischio residenti, conformità e budget.

Definire criteri e scoring del rischio

Nel social housing il rischio e multidimensionale. Un sistema affidabile dovrebbe considerare cinque dimensioni:

  • condizione fisica, come degrado o disrepair;
  • conformità regolatoria, come certificati sicurezza e standard antincendio;
  • performance ambientale, come efficienza energetica e adattamento climatico;
  • vulnerabilità dei residenti, come salute o storico reclami;
  • esposizione finanziaria, cioè differenza tra riparazioni reattive e manutenzione pianificata [9].

Standardizzare questi criteri crea un framework coerente. Usando rilievi di condizione, log riparazioni e documenti di conformità, ogni asset può essere valutato e ordinato in modo oggettivo.

Usare modelli predittivi di deterioramento

Le ispezioni fotografano lo stato attuale; i modelli predittivi stimano la performance futura. Analizzano materiale, età di installazione e storia manutentiva per prevedere il degrado [1]. Piattaforme come Oxand Simeo™ usano una libreria di oltre 10.000 modelli proprietari di invecchiamento ed energia per simulare l’evoluzione degli asset.

Questo approccio non produce solo un punteggio di rischio: genera anche proiezioni dei costi del ciclo di vita, aiutando a confrontare il costo dell’azione immediata con quello del rinvio. Il risultato e una pianificazione più efficace e meno emergenze.

Integrare manutenzione preventiva e predittiva

L’obiettivo non e eliminare ogni manutenzione reattiva, ma trovare un equilibrio migliore tra correttiva, preventiva e predittiva in base a criticità e condizione. Sistemi ad alto rischio come ascensori, riscaldamento e antincendio devono essere monitorati e mantenuti in modo proattivo; asset a rischio inferiore possono seguire routine preventive.

Questo approccio può ridurre i costi manutentivi fino al 25%, con ritorni spesso visibili entro 6-12 mesi [1][7]. Riduce anche costi nascosti come appalti d’emergenza, disagi agli inquilini e sanzioni.

“Ci siamo rivolti a Oxand perché avevamo bisogno di uno strumento che ci desse una visione predittiva, non solo correttiva, e ci aiutasse a gestire meglio gli investimenti. Oxand si e distinto per le capacità di gestione del rischio.” – Head of Budget and Asset Valuation Department, In’li [1]

Aggiorna i punteggi continuamente con nuove ispezioni, riparazioni e dati sensore. Un modello dinamico supera sempre un report statico.

Passaggio 4: prioritizzare con pianificazione multicriterio e scenari

Quando esistono score di rischio e modelli predittivi, spesso derivati da dati storici e ispezioni, bisogna decidere quali progetti finanziare per primi. Budget limitati e liste lunghe richiedono un approccio strutturato, lontano dall’intuizione.

Definire criteri multicriterio

Le decisioni non dovrebbero dipendere da un solo fattore. Un progetto può avere rischio alto ma pochi benefici carbonio; un altro può essere essenziale per conformità ma rinviabile senza grandi conseguenze. La prioritizzazione deve bilanciare rischio, risparmi di ciclo di vita, urgenza normativa e impatto sulla riduzione del carbonio.

Cruscotti su misura aiutano stakeholder diversi, dal C-level ai sustainability manager ai facility manager, a vedere i dati secondo le proprie priorità. Usando score e base dati costruiti prima, il metodo massimizza l’impatto e mantiene il processo pronto per audit.

Sviluppare e simulare scenari

Prima di bloccare il budget, e utile modellare scenari come:

  • un piano vincolato dal budget che minimizza la spesa complessiva;
  • un piano centrato sul rischio, che finanzia gli asset più critici tramite pianificazione CAPEX basata sul rischio;
  • un piano guidato dal carbonio, focalizzato sugli upgrade energetici per raggiungere obiettivi di decarbonizzazione.

Le simulazioni mostrano i compromessi. Ad esempio, classificare i progetti per CO2 ridotta per dollaro investito evidenzia gli upgrade energetici con maggiore impatto ambientale dentro il budget [10]. Oxand Simeo™ consente di simulare scenari multi-vincolo e testarli prima della presentazione ai decisori.

“Avevamo bisogno di uno strumento che ci permettesse di consolidare dati frammentati e proiettarli in modo chiaro verso i nostri eletti, che sono i decisori.” – Chief Executive Officer, Meuse Department [1]

La flessibilità resta fondamentale: costi, tempi e stato dei progetti devono poter cambiare quando le condizioni evolvono.

Raggruppare e segmentare il portafoglio

Segmentare il portafoglio rende l’esecuzione più gestibile. Gestire centinaia di immobili singolarmente, sparsi in regioni diverse, e ingestibile. Raggruppare per localizzazione, tipologia edilizia o profilo di rischio permette di concentrare attenzione sui siti critici.

Una modalità pratica e dividere gli asset in tre livelli di prontezza dati:

  • Livello 1: immobili che richiedono retrofit importanti e hanno dati completi;
  • Livello 2: immobili adatti a interventi più piccoli, con dati operativi sufficienti;
  • Livello 3: immobili con sole informazioni di base.

Questo approccio consente di iniziare senza attendere dati perfetti su ogni edificio.

Come spiega il team asset management di Schneider Electric:

“I portafogli hanno bisogno di più di liste statiche di buone pratiche: serve un approccio che accolga la variabilita e sostenga una pianificazione coerente verso obiettivi di performance più ampi.” [12]

Raggruppare edifici per epoca costruttiva, età degli impianti o classe energetica consente di applicare misure coerenti, risparmiare tempo di pianificazione e aumentare l’efficienza.

Passaggio 5: costruire un piano pluriennale allineato al carbonio e pronto per audit

L’ultimo passaggio trasforma analisi e priorità in un piano pluriennale concreto. Con portafoglio segmentato e progetti classificati, l’obiettivo e creare una roadmap credibile per decisori, auditor e regolatori.

Creare una roadmap pluriennale degli investimenti

Una buona roadmap non elenca solo progetti per anno. Specifica quali asset vengono trattati, il tipo di intervento e gli esiti attesi: riduzione dei rischi, minori consumi energetici, minori costi manutentivi.

Le roadmap migliori sono flessibili e si adattano alle condizioni sul campo. Strumenti come Oxand Simeo™ rendono possibile una pianificazione dinamica: modificare tempi, costi e stato dei progetti in modo interattivo, mantenendo il piano aderente alla realtà [11].

“Simeo ha ridotto il nostro arretrato manutentivo del 27% e ci ha permesso di ottenere 4 milioni di euro di risparmi energetici su 66 edifici nel primo ciclo di budget.” – Asset Director, Public Sector Portfolio [11]

La modellazione predittiva del ciclo di vita aiuta a temporizzare gli interventi. Passare da manutenzione reattiva a preventiva può ridurre il costo totale di proprietà fino al 30% [11].

Allineare il piano a carbonio ed efficienza energetica

Ogni allocazione di budget dovrebbe rafforzare gli obiettivi di decarbonizzazione. Non tutte le misure producono gli stessi risultati. L’iniziativa del London Borough of Islington per portare 33.300 abitazioni in 4.500 edifici verso il net zero lo ha mostrato chiaramente: interventi sull’involucro come isolamento e serramenti hanno ridotto il gas solo di circa 13%. Una strategia combinata con pompe di calore, fotovoltaico e involucro era necessaria per raggiungere una riduzione delle emissioni del 70% entro il 2030 [13]. Serve quindi modellare pacchetti di retrofit, non misure isolate.

Quando i dati energetici sono incompleti, gli Energy Performance Certificate (EPC) e la modellazione per edifici simili possono colmare i vuoti [13].

Garantire conformità e documentazione

Allineare il piano a ISO 55001 offre un quadro solido per la prontezza all’audit. Strumenti di documentazione automatica possono ridurre fino al 70% il tempo di preparazione [7]. Le organizzazioni che centralizzano dati asset e automatizzano il reporting spesso riescono ad avviare i primi scenari pluriennali entro due settimane dall’importazione dei dati esistenti [7]. Il piano resta così trasparente, difendibile e adattabile.

Conclusione: impatto di lungo periodo attraverso il rinnovo guidato dai dati

Gestire un grande portafoglio di edilizia residenziale sociale senza una strategia strutturata porta rapidamente a inefficienze. Il framework in cinque passaggi consente agli enti gestori di passare da una gestione reattiva a un processo ripetibile e difendibile.

I benefici finanziari sono rilevanti. Combinare manutenzione pianificata e scenari può ridurre i costi del ciclo di vita del 20-30% e liberare il 10-20% dei budget verso progetti a maggiore impatto [1]. I benefici non sono solo economici: quando involucro, elettrificazione e HVAC efficiente vengono coordinati, riduzioni dei consumi del 30-60% sono raggiungibili. Questo supporta la conformità, riduce bollette e migliora la sostenibilità economica per i residenti.

La pianificazione efficace garantisce anche tracciabilità, essenziale per enti soggetti a HUD, agenzie statali e CdA. Ogni investimento deve essere giustificato con condizioni, score di rischio, metriche carbonio e compromessi documentati. Oxand Simeo™ consolida dati asset e condizioni, usa modelli predittivi di deterioramento, supporta analisi di scenario multicriterio e produce documentazione allineata a ISO 55001, riducendo fino al 70% il tempo di preparazione audit [11]. Con oltre 25 miliardi di dollari di asset pianificati in più di 100 organizzazioni, molti utenti registrano ROI misurabile entro un ciclo di budget [11].

Non servono dati perfetti per iniziare. Parti da ciò che esiste, prioritizza gli asset ad alto rischio e affina i piani con nuovi dati, finanziamenti e policy. Mettere i dati al centro delle decisioni permette di massimizzare gli investimenti e generare impatto sociale duraturo.

FAQ

Quali dati servono per iniziare a prioritizzare i rinnovi?

Serve un registro centralizzato degli asset che raccolga caratteristiche degli edifici, età, superfici, occupazione, consumi, manutenzioni, controlli di conformità e metriche operative. Con identificativi standard si possono calcolare indicatori come Facility Condition Index (FCI) ed Energy Use Intensity (EUI), utili per classificare gli asset.

Come bilanciare sicurezza, costo e carbonio in un unico piano?

Costruisci una base dati centrale, poi applica prioritizzazione basata sul rischio: Rischio = probabilità di guasto x conseguenza del guasto. Aggiungi scenari che confrontano conformità, target carbonio e vincoli di budget. L’obiettivo e rinviare solo ciò che non aumenta troppo rischio o costo, mantenendo sicurezza e resilienza.

Come prepararsi all’audit senza dati perfetti?

Consolida le informazioni in un registro centralizzato, esegui un inventario degli asset di 90 giorni e usa una scala di condizione standard 1-5. Dove mancano dati, usa ispezioni, logger temporanei, sopralluoghi e log manutentivi. Una governance chiara permette piani basati sul rischio anche con dati incompleti.
